宁波石化区主供水管及备用原水管工程-II 标段道路修补施工方案浙江省二建建设集团有限公司二 0 一六年十月、工程概况:1、建设单位:宁波市镇海海天投资发展有限公司2、建设地点:宁波石化区

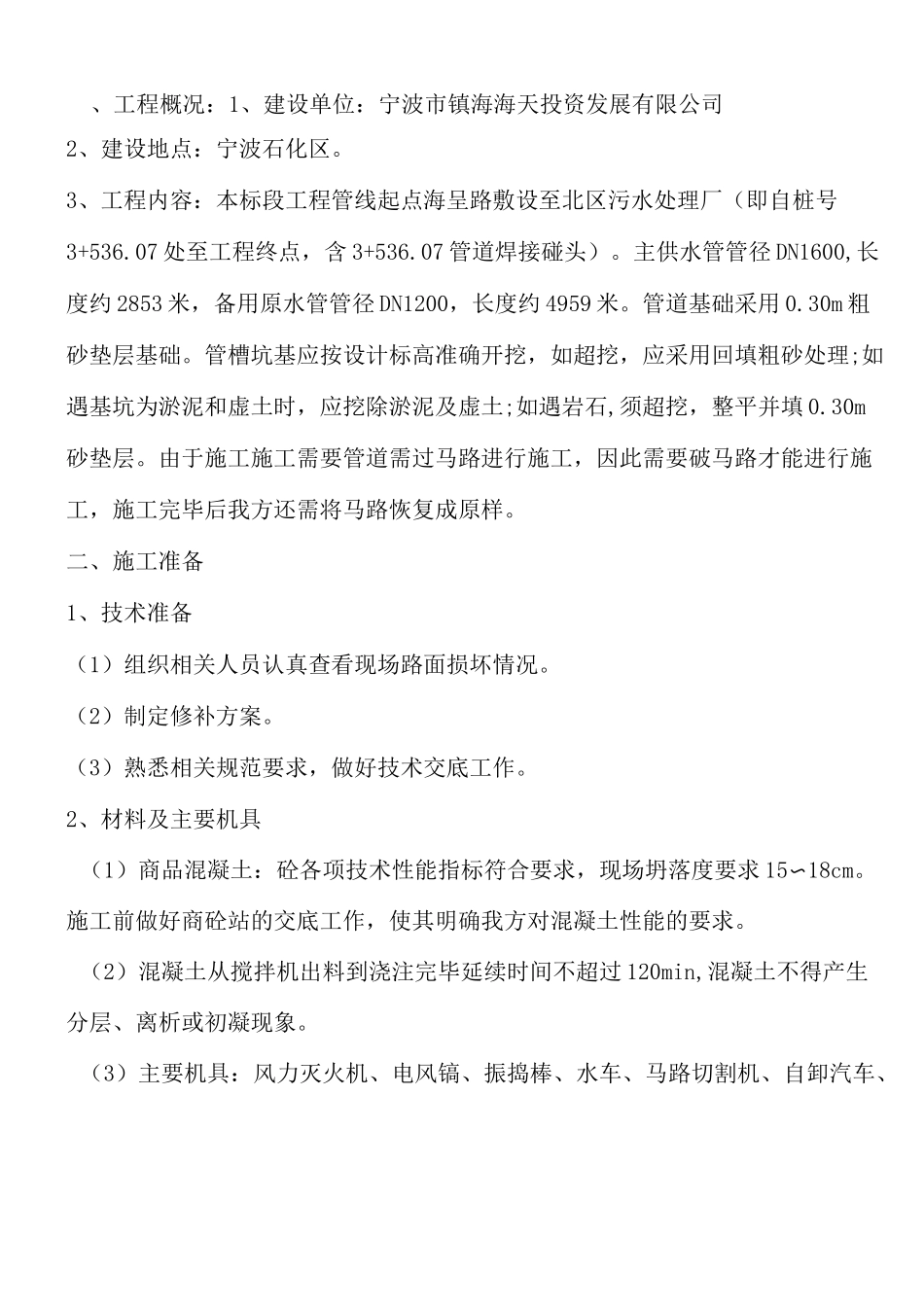

3、工程内容:本标段工程管线起点海呈路敷设至北区污水处理厂(即自桩号3+536
07 处至工程终点,含 3+536
07 管道焊接碰头)
主供水管管径 DN1600,长度约 2853 米,备用原水管管径 DN1200,长度约 4959 米
管道基础采用 0
30m 粗砂垫层基础
管槽坑基应按设计标高准确开挖,如超挖,应采用回填粗砂处理;如遇基坑为淤泥和虚土时,应挖除淤泥及虚土;如遇岩石,须超挖,整平并填 0
30m砂垫层
由于施工施工需要管道需过马路进行施工,因此需要破马路才能进行施工,施工完毕后我方还需将马路恢复成原样
二、施工准备1、技术准备(1)组织相关人员认真查看现场路面损坏情况
(2)制定修补方案
(3)熟悉相关规范要求,做好技术交底工作
2、材料及主要机具(1)商品混凝土:砼各项技术性能指标符合要求,现场坍落度要求 15〜18cm
施工前做好商砼站的交底工作,使其明确我方对混凝土性能的要求
(2)混凝土从搅拌机出料到浇注完毕延续时间不超过 120min,混凝土不得产生分层、离析或初凝现象

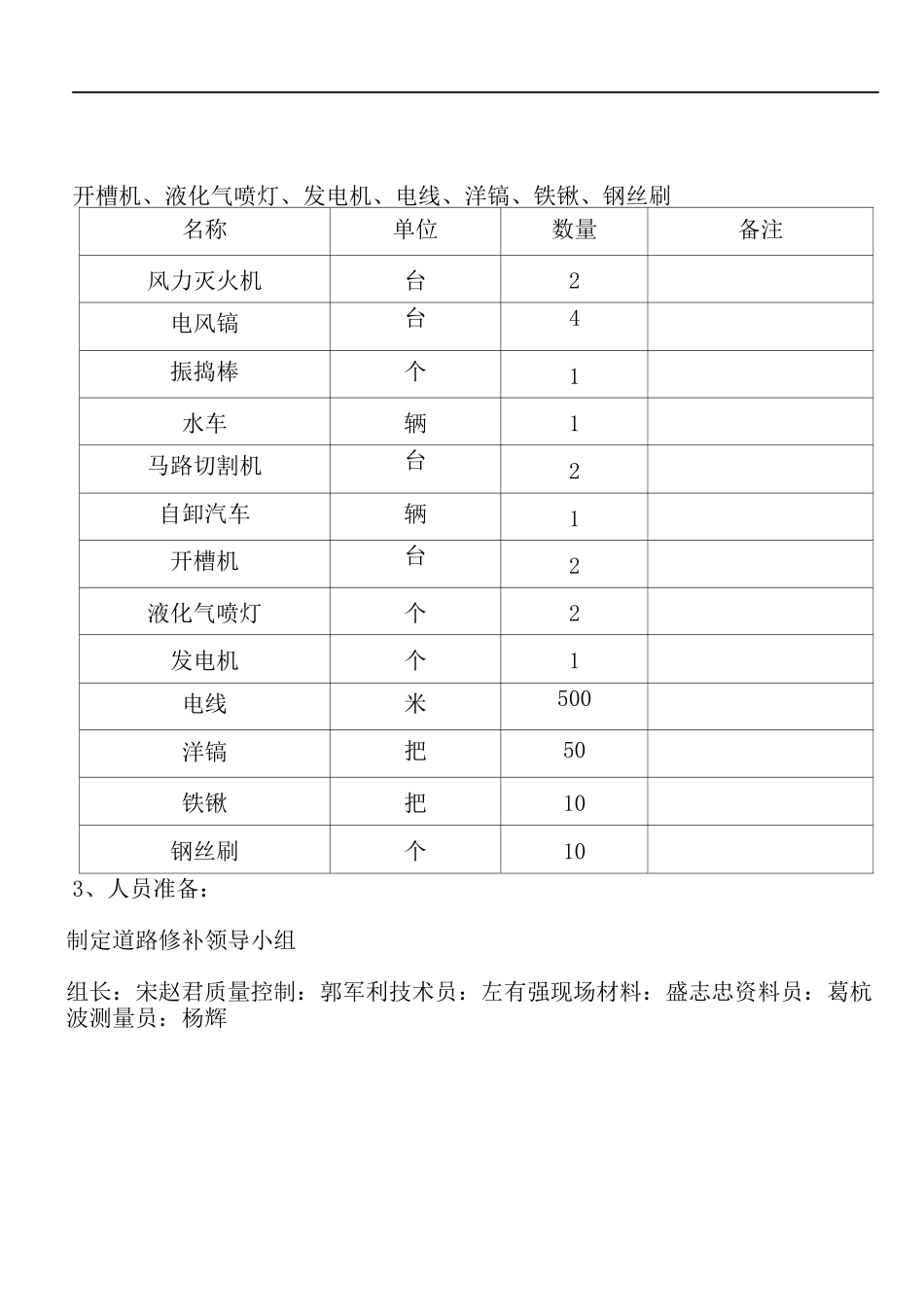

(3)主要机具:风力灭火机、电风镐、振捣棒、水车、马路切割机、自卸汽车、开槽机、液化气喷灯、发电机、电线、洋镐、铁锹、钢丝刷名称单位数量备注风力灭火机台2电风镐台4振捣棒个1水车辆1马路切割机台2自卸汽车辆1开槽机台2液化气喷灯个2发电机个1电线米500洋镐把50铁锹把10钢丝刷个103、人员准备:制定道路修补领导小组组长:宋赵君质量控制:郭军利技术员:左有强现场材料:盛志忠资料员:葛杭波测量员:杨辉三、主要施工工艺1、施工工艺道路修补工艺:画出需要修补的轮廓线(均为规则矩形)f 使用马路切割
