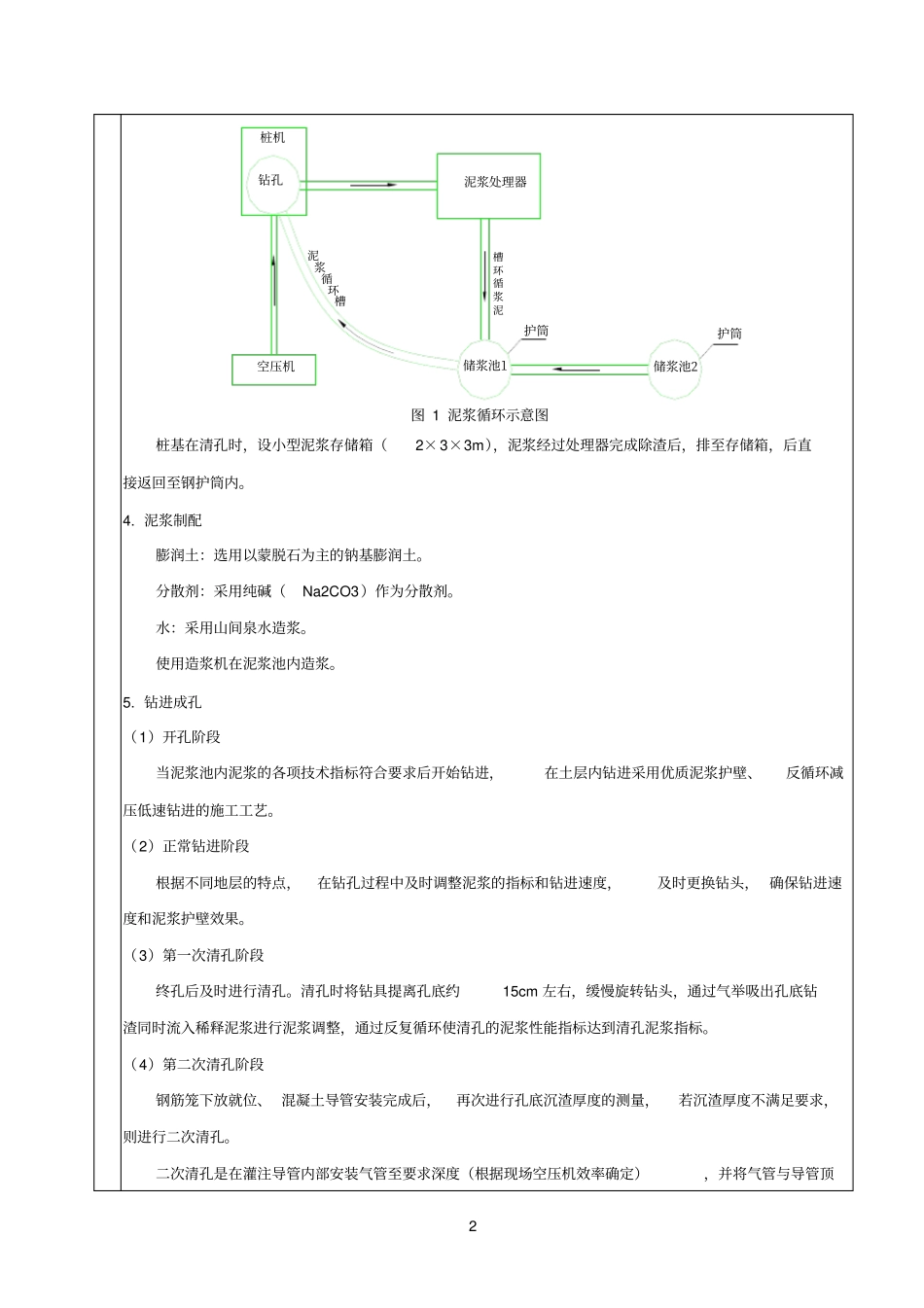

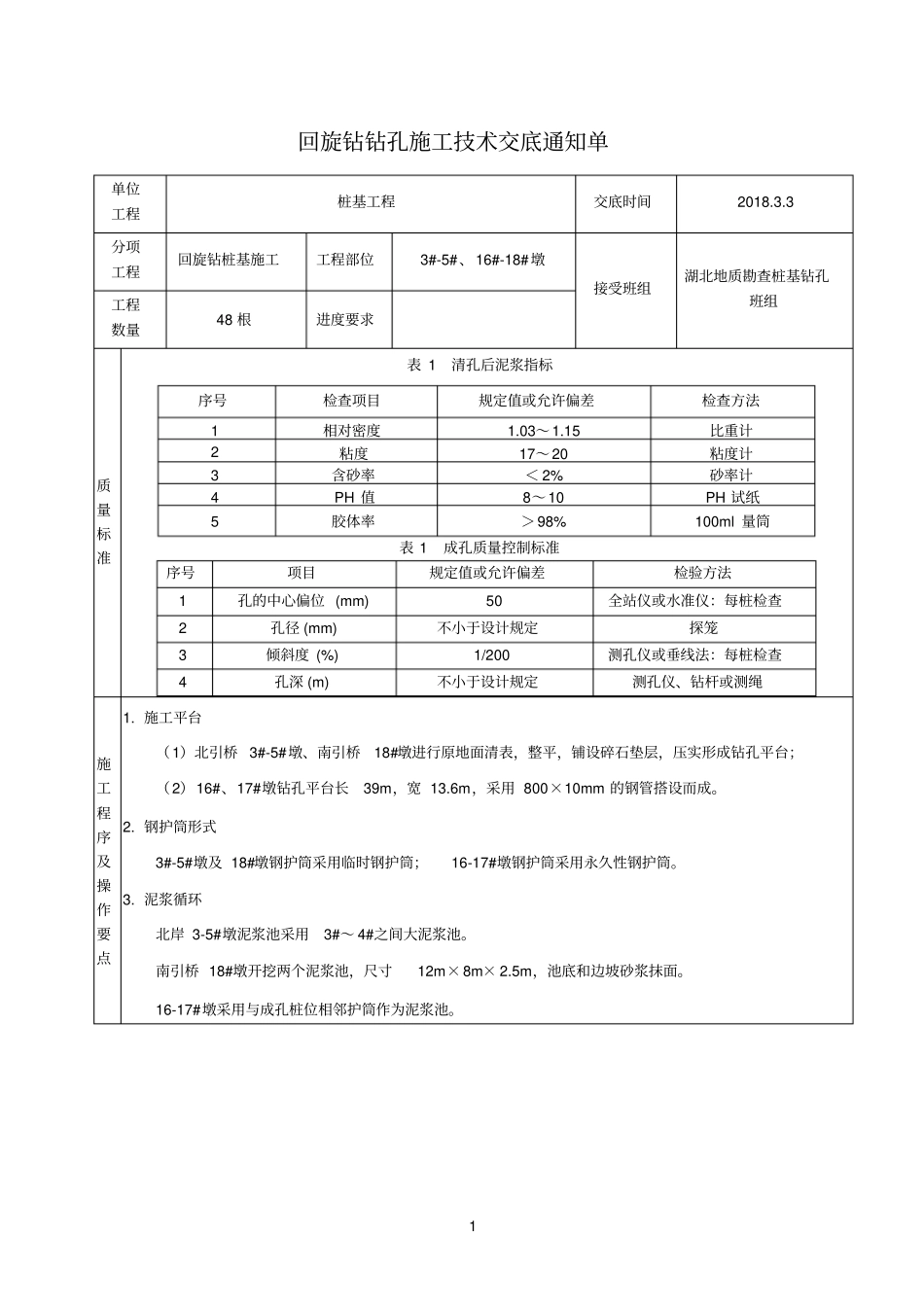

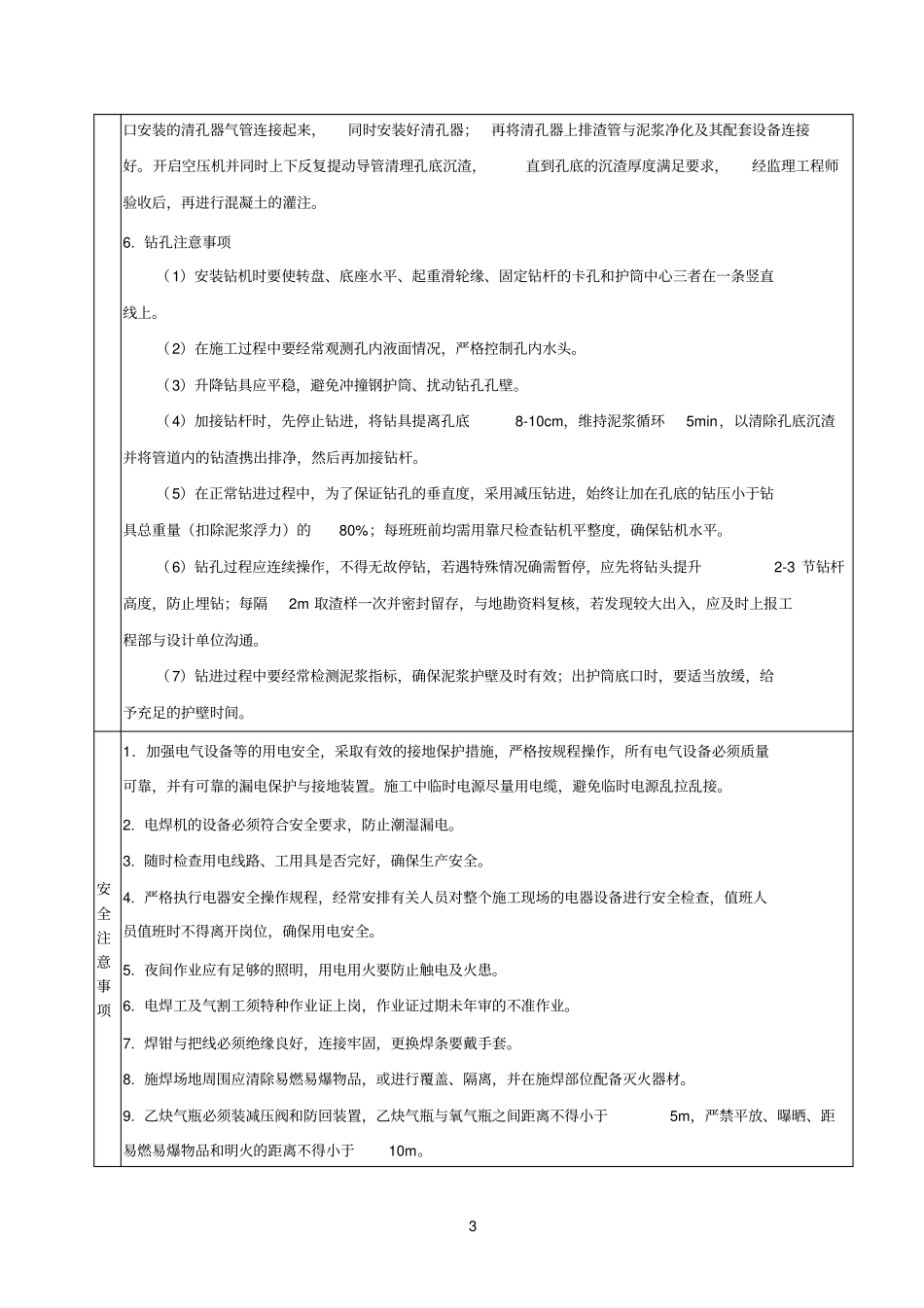

1 回旋钻钻孔施工技术交底通知单单位工程桩基工程交底时间2018.3.3 分项工程回旋钻桩基施工工程部位3#-5#、16#-18#墩接受班组湖北地质勘查桩基钻孔班组工程数量48 根进度要求质量标准表 1 清孔后泥浆指标序号检查项目规定值或允许偏差检查方法1 相对密度1.03~1.15 比重计2 粘度17~20 粘度计3 含砂率< 2% 砂率计4 PH 值8~10 PH 试纸5 胶体率>98% 100ml 量筒表 1 成孔质量控制标准序号项目规定值或允许偏差检验方法1 孔的中心偏位 (mm) 50 全站仪或水准仪:每桩检查2 孔径 (mm) 不小于设计规定探笼3 倾斜度 (%) 1/200 测孔仪或垂线法:每桩检查4 孔深 (m) 不小于设计规定测孔仪、钻杆或测绳施工程序及操作要点1. 施工平台(1)北引桥 3#-5#墩、南引桥18#墩进行原地面清表,整平,铺设碎石垫层,压实形成钻孔平台;(2)16#、17#墩钻孔平台长39m,宽 13.6m,采用 800×10mm 的钢管搭设而成。2. 钢护筒形式3#-5#墩及 18#墩钢护筒采用临时钢护筒;16-17#墩钢护筒采用永久性钢护筒。3. 泥浆循环北岸 3-5#墩泥浆池采用3#~ 4#之间大泥浆池。南引桥 18#墩开挖两个泥浆池,尺寸12m×8m× 2.5m,池底和边坡砂浆抹面。16-17#墩采用与成孔桩位相邻护筒作为泥浆池。2 空压机泥浆循环槽桩机钻孔护筒储浆池1泥浆循环槽储浆池2护筒泥浆处理器图 1 泥浆循环示意图桩基在清孔时,设小型泥浆存储箱(2×3×3m),泥浆经过处理器完成除渣后,排至存储箱,后直接返回至钢护筒内。4. 泥浆制配膨润土:选用以蒙脱石为主的钠基膨润土。分散剂:采用纯碱(Na2CO3)作为分散剂。水:采用山间泉水造浆。使用造浆机在泥浆池内造浆。5. 钻进成孔(1)开孔阶段当泥浆池内泥浆的各项技术指标符合要求后开始钻进,在土层内钻进采用优质泥浆护壁、反循环减压低速钻进的施工工艺。(2)正常钻进阶段根据不同地层的特点,在钻孔过程中及时调整泥浆的指标和钻进速度,及时更换钻头, 确保钻进速度和泥浆护壁效果。(3)第一次清孔阶段终孔后及时进行清孔。清孔时将钻具提离孔底约15cm 左右,缓慢旋转钻头,通过气举吸出孔底钻渣同时流入稀释泥浆进行泥浆调整,通过反复循环使清孔的泥浆性能指标达到清孔泥浆指标。(4)第二次清孔阶段钢筋笼下放就位、 混凝土导管安装完成后,再次进行孔底沉渣厚度的测量,若沉渣厚度不满足要求,则进行二次清孔。二次清孔是在灌注导管内部安装气管至要求深度(根据现场空压机效率确定),...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

回旋钻施工技术交底单

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
