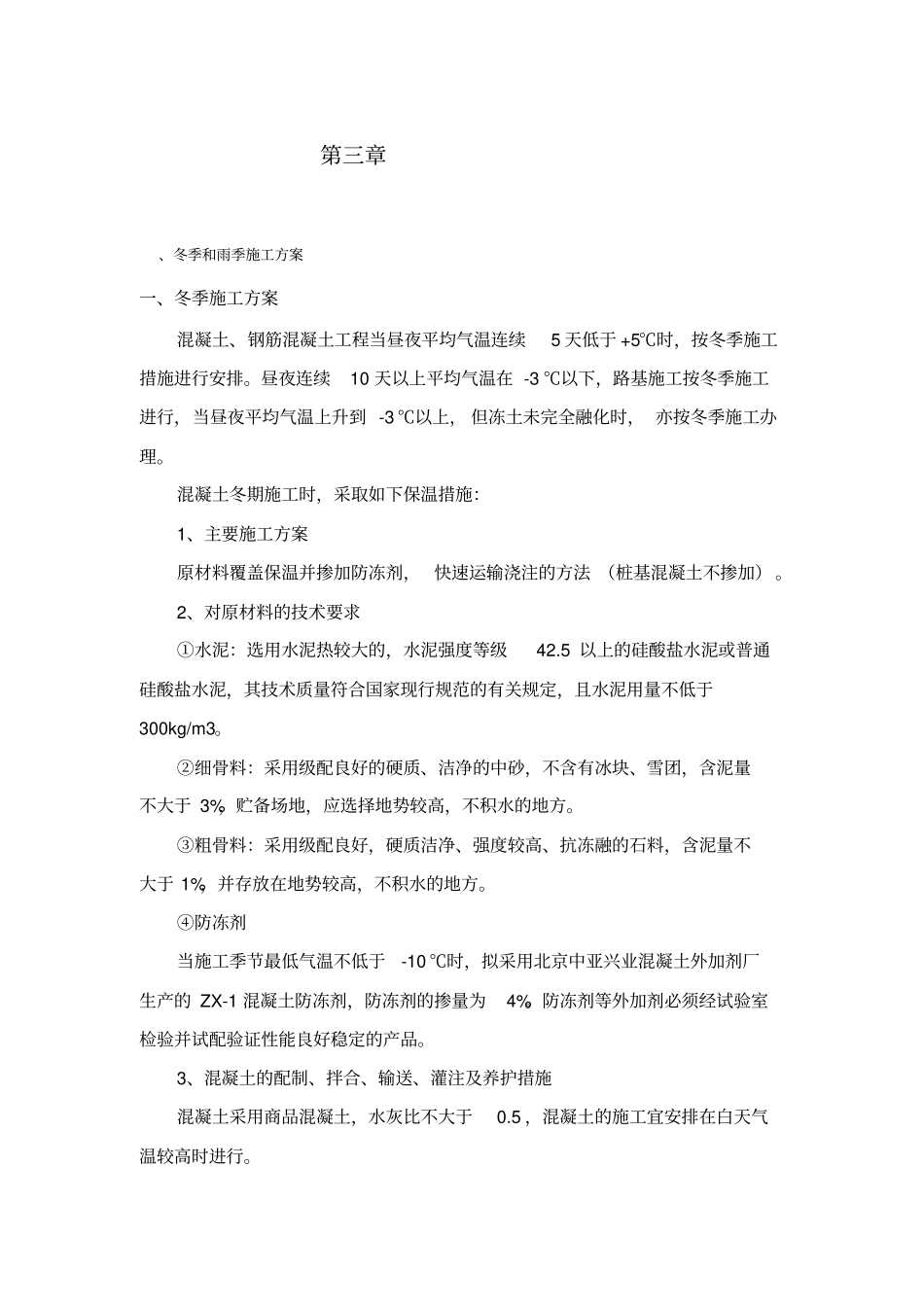

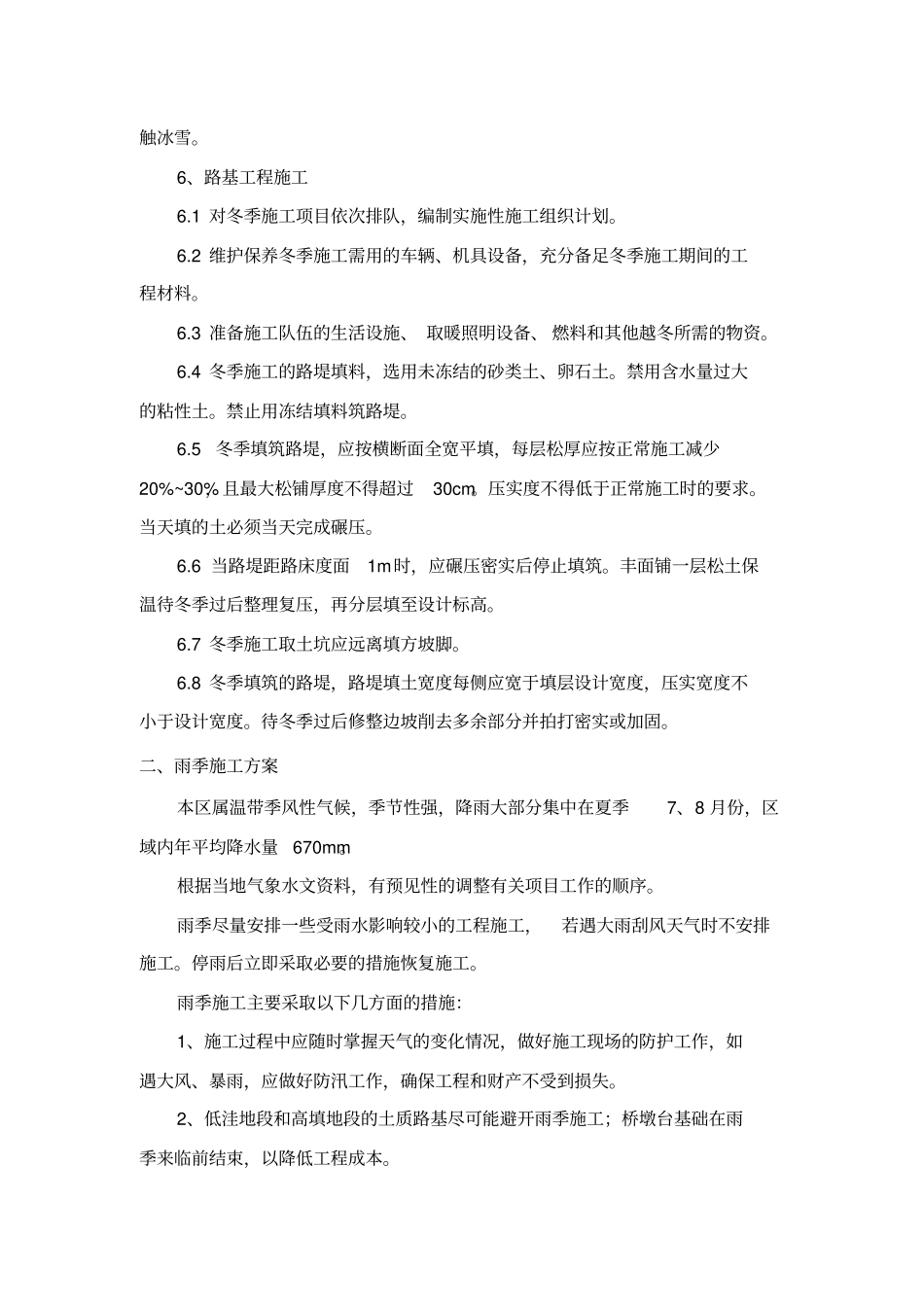

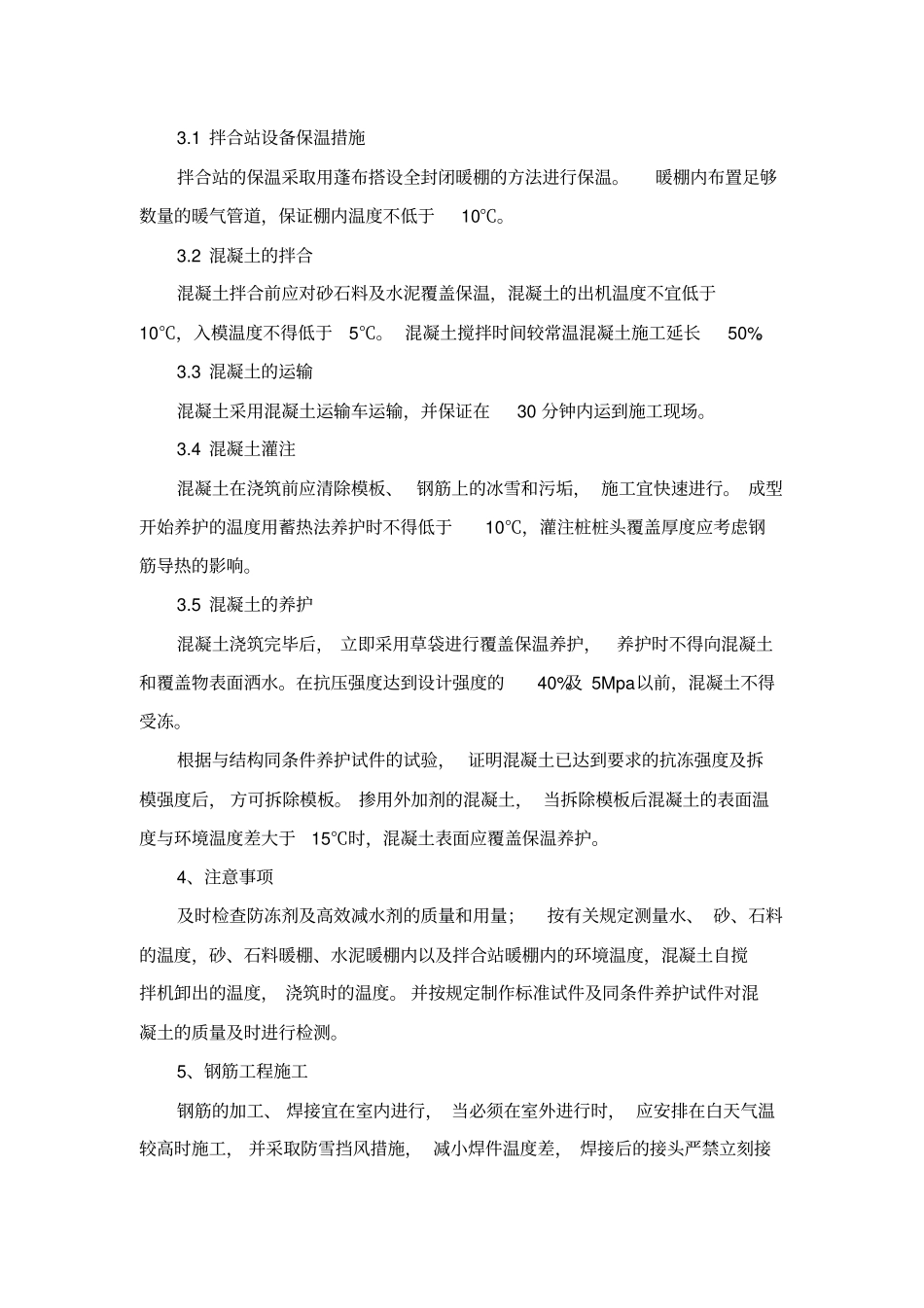

第三章、冬季和雨季施工方案一、冬季施工方案混凝土、钢筋混凝土工程当昼夜平均气温连续5 天低于 +5℃时,按冬季施工措施进行安排。昼夜连续10 天以上平均气温在 -3 ℃以下,路基施工按冬季施工进行,当昼夜平均气温上升到 -3 ℃以上, 但冻土未完全融化时, 亦按冬季施工办理。混凝土冬期施工时,采取如下保温措施:1、主要施工方案原材料覆盖保温并掺加防冻剂, 快速运输浇注的方法 (桩基混凝土不掺加) 。2、对原材料的技术要求①水泥:选用水泥热较大的,水泥强度等级42.5 以上的硅酸盐水泥或普通硅酸盐水泥,其技术质量符合国家现行规范的有关规定,且水泥用量不低于300kg/m3。②细骨料:采用级配良好的硬质、洁净的中砂,不含有冰块、雪团,含泥量不大于 3%,贮备场地,应选择地势较高,不积水的地方。③粗骨料:采用级配良好,硬质洁净、强度较高、抗冻融的石料,含泥量不大于 1%,并存放在地势较高,不积水的地方。④防冻剂当施工季节最低气温不低于-10 ℃时,拟采用北京中亚兴业混凝土外加剂厂生产的 ZX-1 混凝土防冻剂,防冻剂的掺量为4%。防冻剂等外加剂必须经试验室检验并试配验证性能良好稳定的产品。3、混凝土的配制、拌合、输送、灌注及养护措施混凝土采用商品混凝土,水灰比不大于0.5 ,混凝土的施工宜安排在白天气温较高时进行。3.1 拌合站设备保温措施拌合站的保温采取用蓬布搭设全封闭暖棚的方法进行保温。暖棚内布置足够数量的暖气管道,保证棚内温度不低于10℃。3.2 混凝土的拌合混凝土拌合前应对砂石料及水泥覆盖保温,混凝土的出机温度不宜低于10℃,入模温度不得低于5℃。 混凝土搅拌时间较常温混凝土施工延长50%。3.3 混凝土的运输混凝土采用混凝土运输车运输,并保证在30 分钟内运到施工现场。3.4 混凝土灌注混凝土在浇筑前应清除模板、 钢筋上的冰雪和污垢, 施工宜快速进行。 成型开始养护的温度用蓄热法养护时不得低于10℃,灌注桩桩头覆盖厚度应考虑钢筋导热的影响。3.5 混凝土的养护混凝土浇筑完毕后, 立即采用草袋进行覆盖保温养护,养护时不得向混凝土和覆盖物表面洒水。在抗压强度达到设计强度的40%及 5Mpa以前,混凝土不得受冻。根据与结构同条件养护试件的试验, 证明混凝土已达到要求的抗冻强度及拆模强度后, 方可拆除模板。 掺用外加剂的混凝土, 当拆除模板后混凝土的表面温度与环境温度差大于15℃时,混凝土表面应覆盖保温养护。4、注意事项及时检查防冻剂及高效减...
