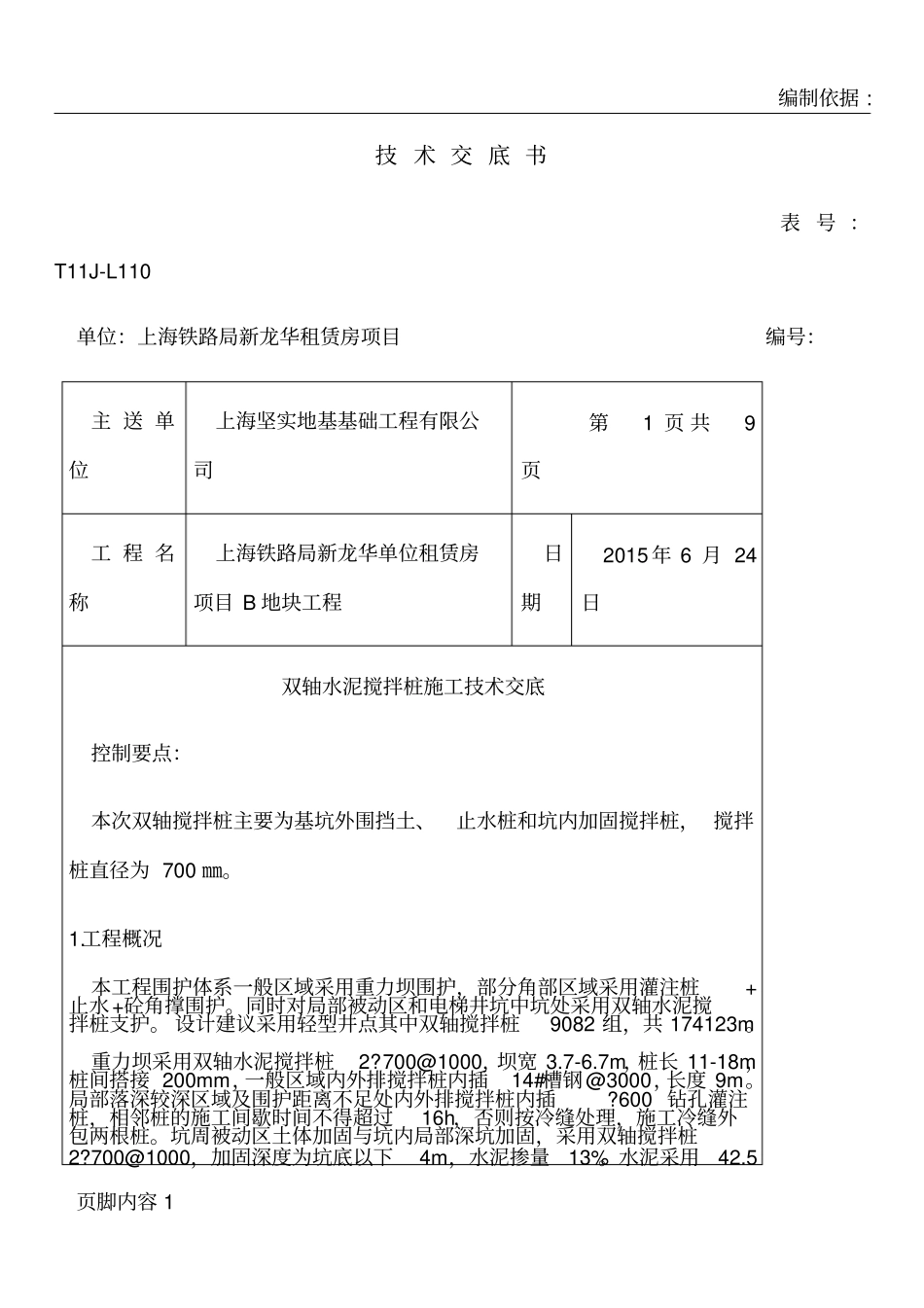

编制依据 :页脚内容 1技 术 交 底 书表 号 :T11J-L110单位:上海铁路局新龙华租赁房项目编号:主 送 单位上海坚实地基基础工程有限公司第1 页 共9 页工 程 名称上海铁路局新龙华单位租赁房项目 B 地块工程日期2015 年 6 月 24 日双轴水泥搅拌桩施工技术交底控制要点:本次双轴搅拌桩主要为基坑外围挡土、止水桩和坑内加固搅拌桩, 搅拌桩直径为 700 ㎜
工程概况本工程围护体系一般区域采用重力坝围护,部分角部区域采用灌注桩+止水+砼角撑围护
同时对局部被动区和电梯井坑中坑处采用双轴水泥搅拌桩支护
设计建议采用轻型井点其中双轴搅拌桩9082 组,共 174123m
重力坝采用双轴水泥搅拌桩2
700@1000,坝宽 3
7m,桩长 11-18m,桩间搭接 200mm,一般区域内外排搅拌桩内插14#槽钢@3000,长度 9m
局部落深较深区域及围护距离不足处内外排搅拌桩内插
600 钻孔灌注桩,相邻桩的施工间歇时间不得超过16h,否则按冷缝处理,施工冷缝外包两根桩
坑周被动区土体加固与坑内局部深坑加固,采用双轴搅拌桩2
700@1000,加固深度为坑底以下4m,水泥掺量13%
水泥采用42

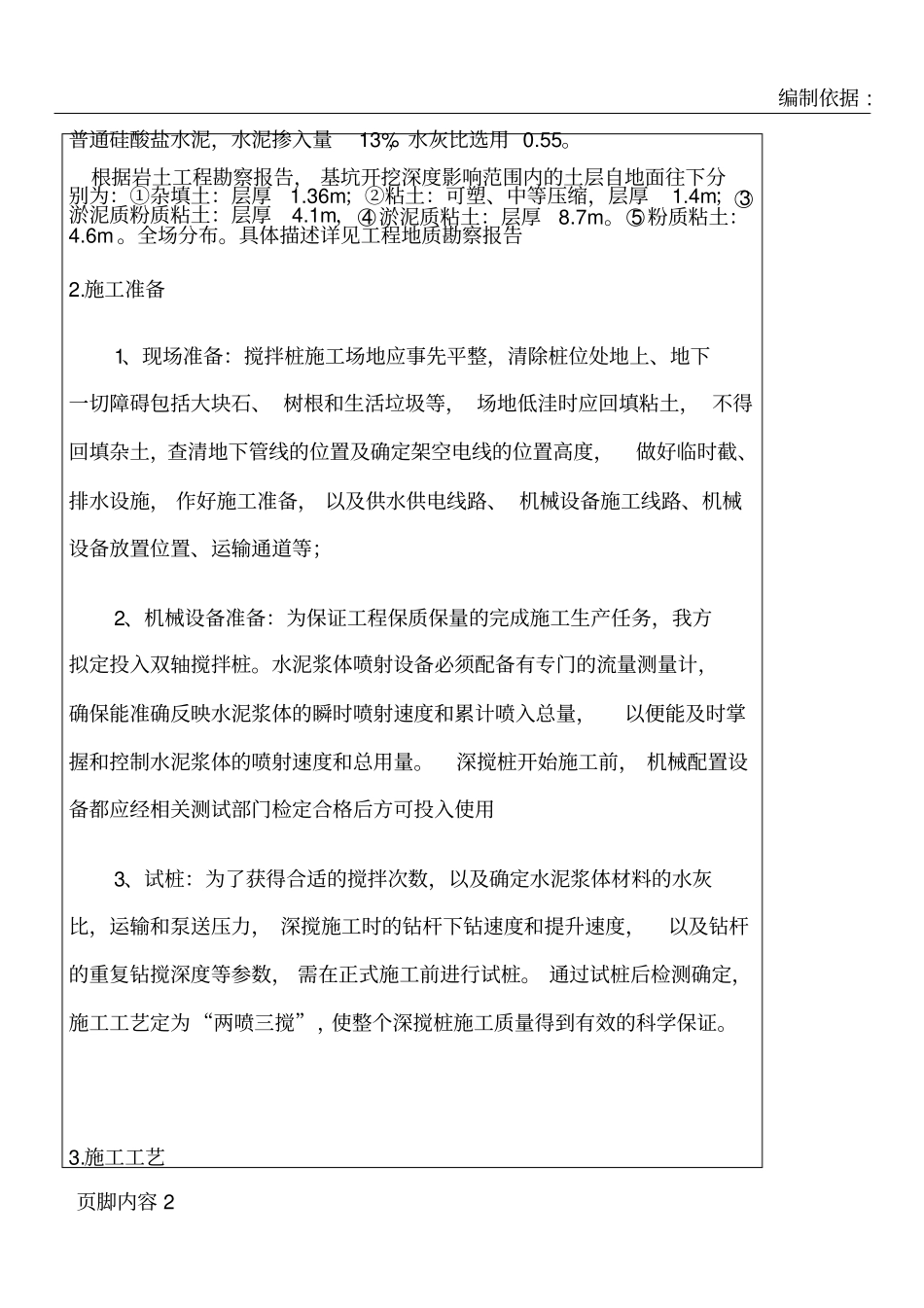

5编制依据 :页脚内容 2普通硅酸盐水泥,水泥掺入量13%,水灰比选用 0
根据岩土工程勘察报告, 基坑开挖深度影响范围内的土层自地面往下分别为:①杂填土:层厚1
36m;②粘土:可塑、中等压缩,层厚1
4m;○3淤泥质粉质粘土:层厚4
1m,○4 淤泥质粘土:层厚8
○5 粉质粘土:4
具体描述详见工程地质勘察报告2
