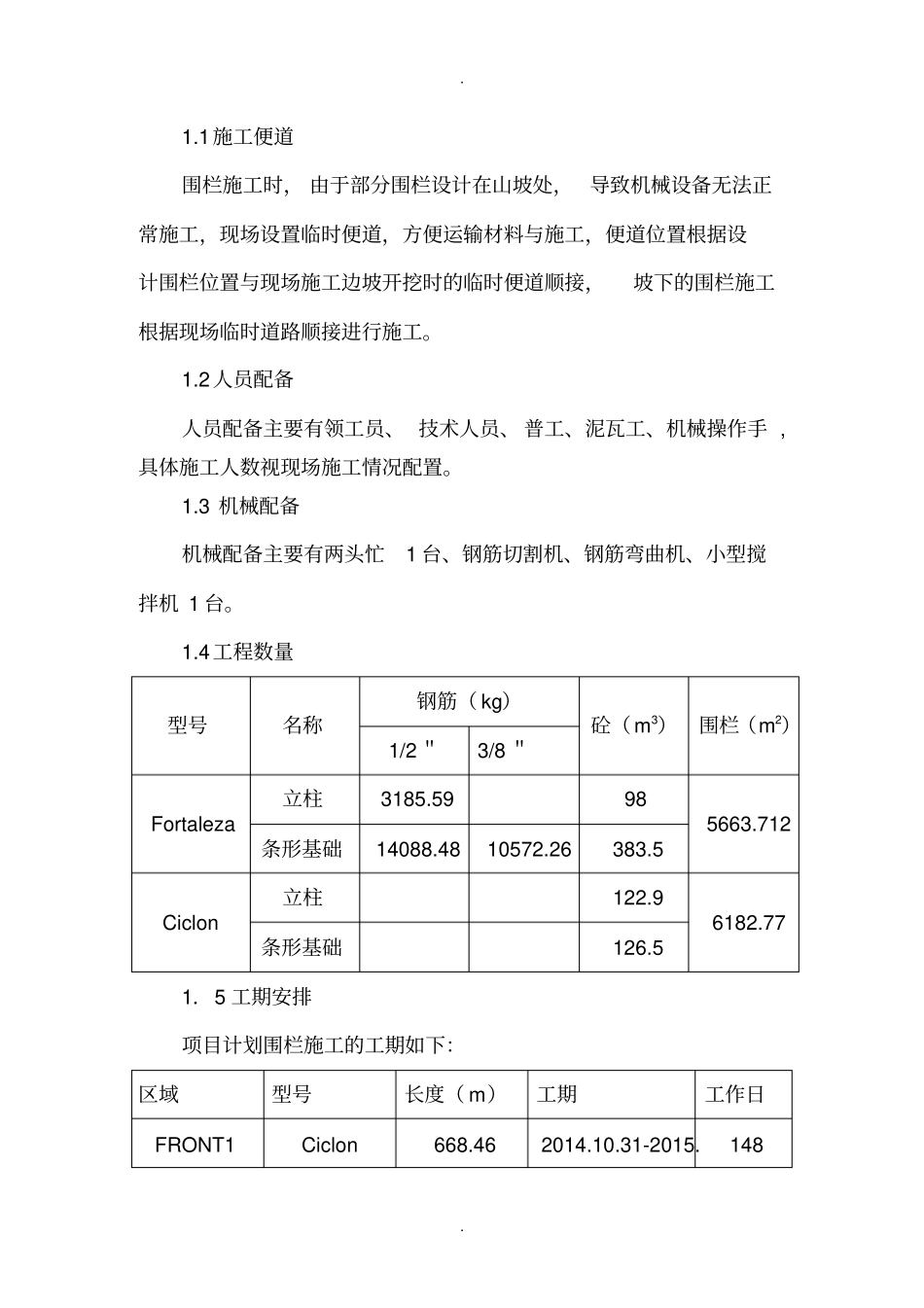

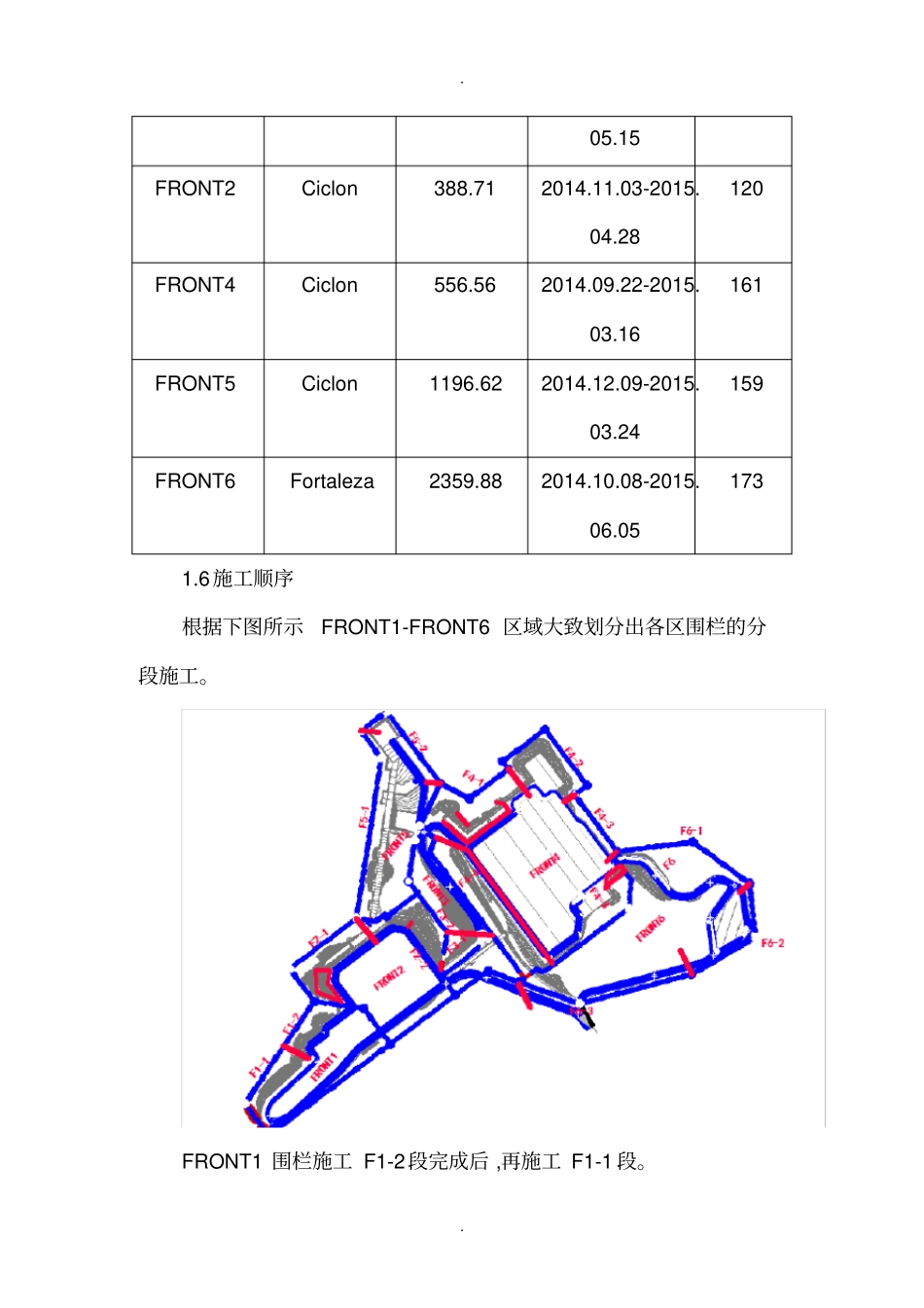

. . RPLC场平 A 包围栏工程施工方案2014年 8 月 10 日1、施工准备. . 1.1施工便道围栏施工时, 由于部分围栏设计在山坡处,导致机械设备无法正常施工,现场设置临时便道,方便运输材料与施工,便道位置根据设计围栏位置与现场施工边坡开挖时的临时便道顺接,坡下的围栏施工根据现场临时道路顺接进行施工。1.2人员配备人员配备主要有领工员、 技术人员、 普工、泥瓦工、机械操作手 ,具体施工人数视现场施工情况配置。1.3 机械配备机械配备主要有两头忙1 台、钢筋切割机、钢筋弯曲机、小型搅拌机 1 台。1.4工程数量型号名称钢筋( kg)砼(m3)围栏(m2)1/2"3/8 "Fortaleza立柱3185.59985663.712条形基础14088.4810572.26383.5Ciclon立柱122.96182.77条形基础126.51.5 工期安排项目计划围栏施工的工期如下:区域型号长度( m)工期工作日FRONT1Ciclon668.462014.10.31-2015.148. . 05.15FRONT2Ciclon388.712014.11.03-2015.04.28120FRONT4Ciclon556.562014.09.22-2015.03.16161FRONT5Ciclon1196.622014.12.09-2015.03.24159FRONT6Fortaleza2359.882014.10.08-2015.06.051731.6施工顺序根据下图所示FRONT1-FRONT6 区域大致划分出各区围栏的分段施工。FRONT1 围栏施工 F1-2段完成后 ,再施工 F1-1 段。. . FRONT2 围栏施工 F2-1段。FRONT5 围栏施工 F5-2段完成后 ,再施工 F5-1 段。FRONT4 围栏施工 F4-2段完成后,再施工 F4-3段,最后施工 F4-1段。FRONT6 围栏施工 F6-1段完成后,再施工 F6-2段,最后施工 F6-3段。以上的划分区域与施工顺序可根据现场施工具体情况进行调整。2、施工工艺流程围栏施工工艺流程图清理场地第一段基坑开挖浇筑立柱基础混凝土绑扎钢筋安装 PVC 管安装围栏格栅立条形梁模板测量放线条形基础梁钢筋制作PVC 排水管制作模板加工围栏格栅加工混凝土搅拌条形梁砼浇筑. . 2.1 根据图纸设计要求及实际地形、地物,测量人员进行施工放样,定出立杆中线。每隔20m定一根木桩作为标记。2.2 根据立柱的埋深及基础的结构尺寸,进行基坑开挖,采用人工开挖 ,开挖深度与形状按照设计图纸要求进行施工,开挖完成后压实 ,并清理浮土与杂物。2.3 浇筑混凝土,将立杆放入基坑,设置临时支撑对立杆进行固定,使用靠尺对立杆竖直度进行调整,然后现浇混凝土。2.4 条形基础模板,根据图纸要求尺寸安装模板,安装前注意保证模板洁净并涂油, 安装时注意模板安装的牢固性,保证模板安装...
