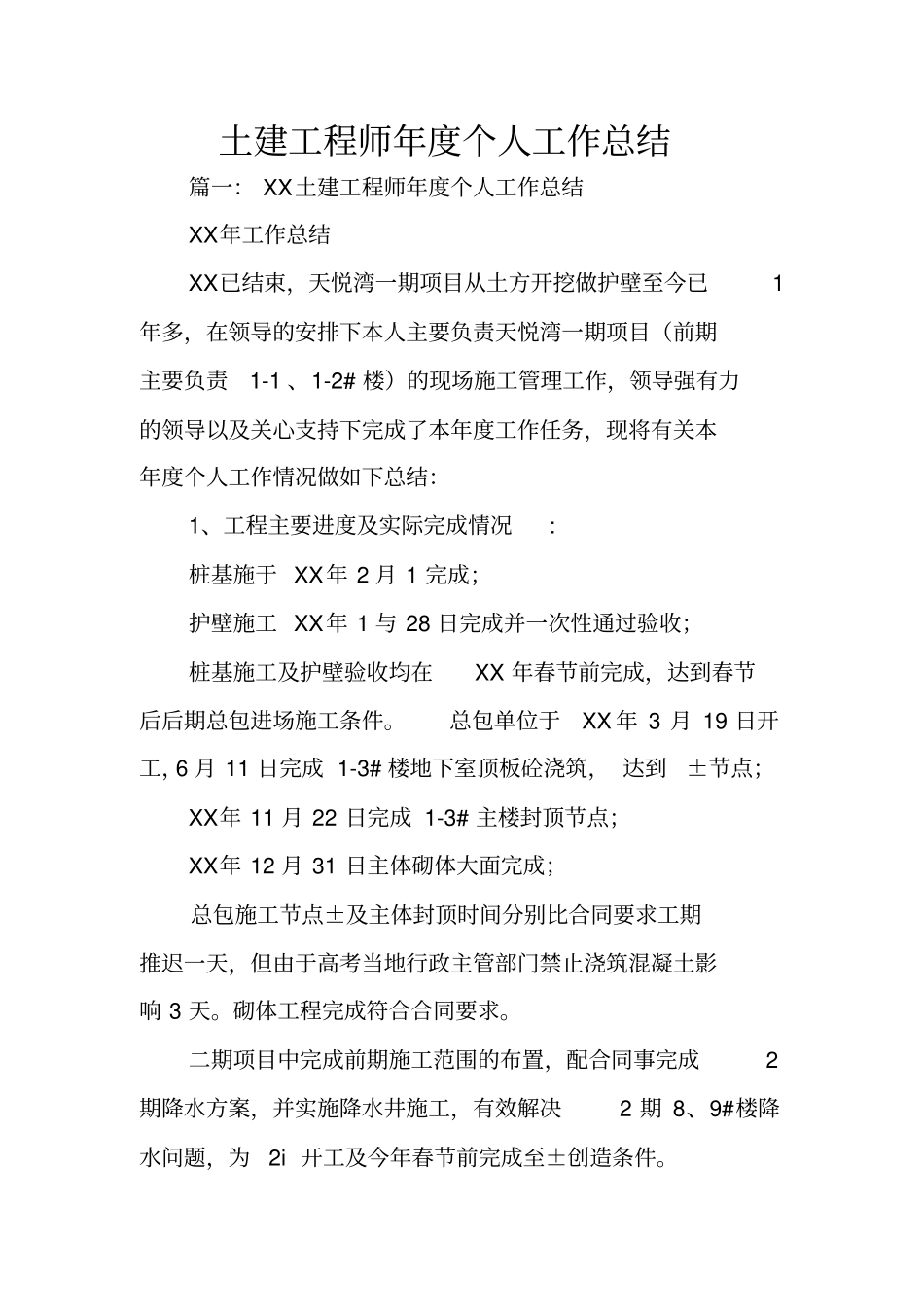

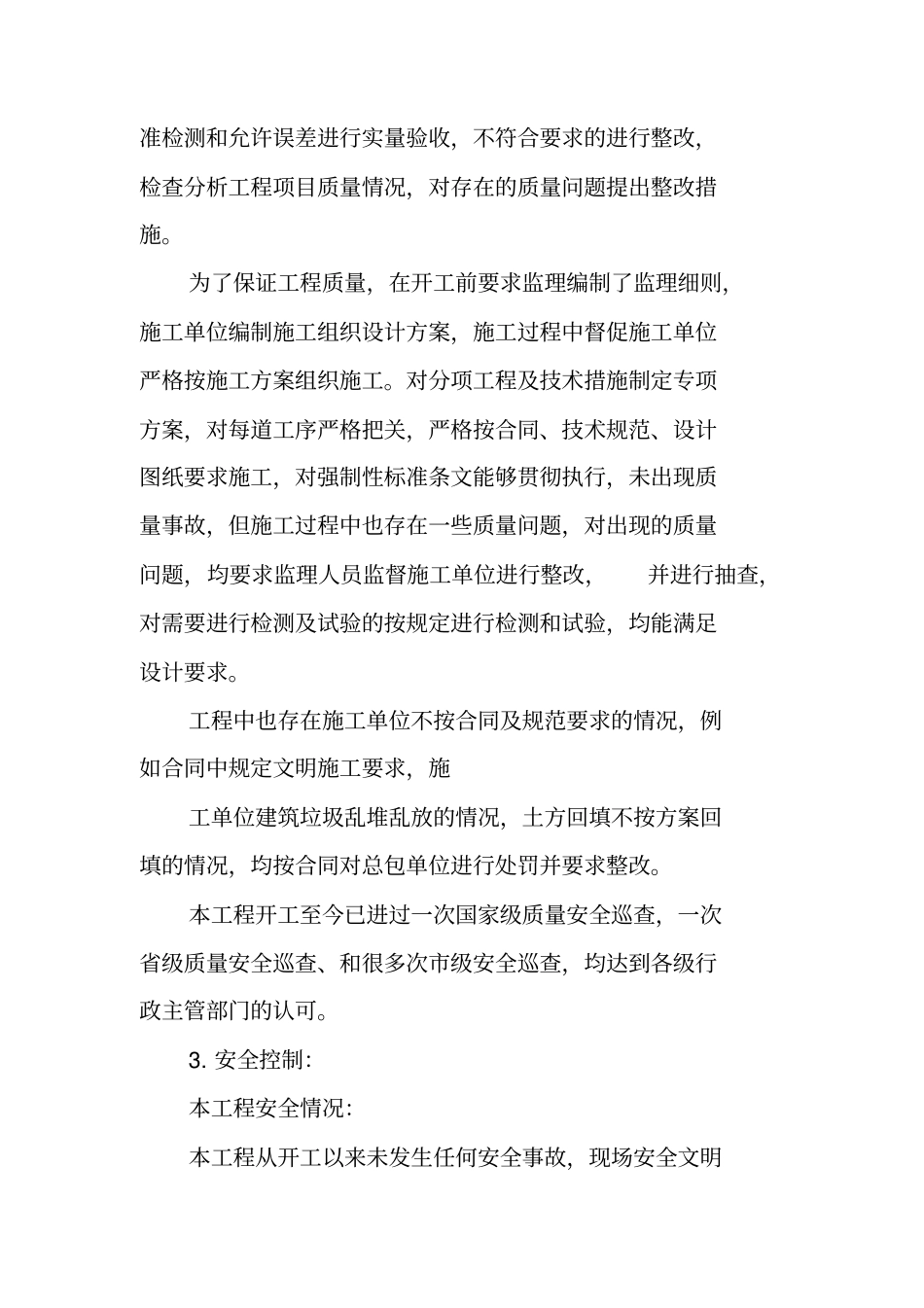

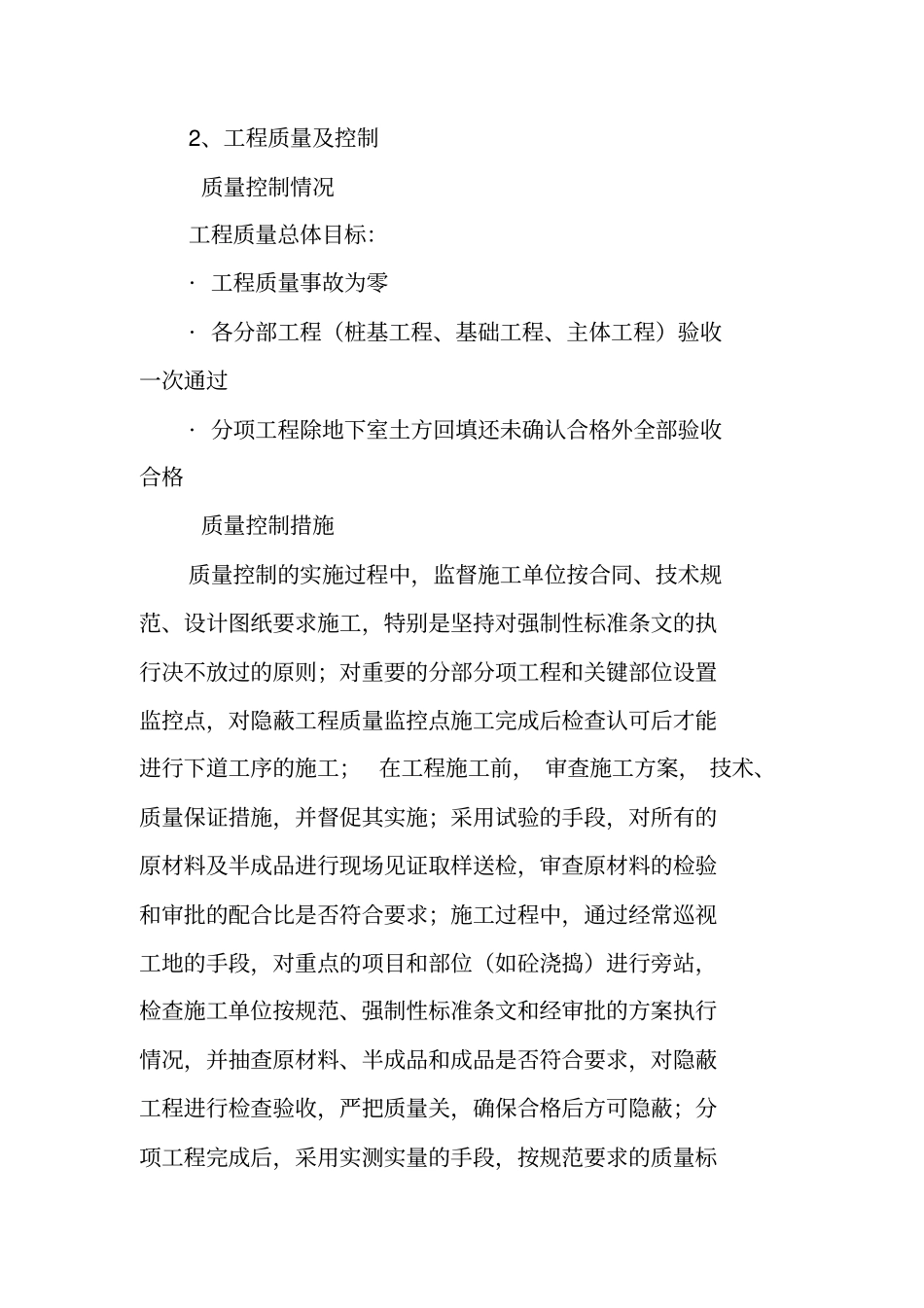

土建工程师年度个人工作总结篇一: XX土建工程师年度个人工作总结XX年工作总结XX已结束,天悦湾一期项目从土方开挖做护壁至今已1年多,在领导的安排下本人主要负责天悦湾一期项目(前期主要负责1-1 、1-2# 楼)的现场施工管理工作,领导强有力的领导以及关心支持下完成了本年度工作任务,现将有关本年度个人工作情况做如下总结:1、工程主要进度及实际完成情况: 桩基施于 XX年 2 月 1 完成;护壁施工 XX年 1 与 28 日完成并一次性通过验收;桩基施工及护壁验收均在XX 年春节前完成,达到春节后后期总包进场施工条件。总包单位于XX 年 3 月 19 日开工,6 月 11 日完成 1-3# 楼地下室顶板砼浇筑, 达到±节点;XX年 11 月 22 日完成 1-3# 主楼封顶节点;XX年 12 月 31 日主体砌体大面完成;总包施工节点±及主体封顶时间分别比合同要求工期推迟一天,但由于高考当地行政主管部门禁止浇筑混凝土影响 3 天。砌体工程完成符合合同要求。二期项目中完成前期施工范围的布置,配合同事完成 2期降水方案,并实施降水井施工,有效解决2 期 8、9#楼降水问题,为2i 开工及今年春节前完成至±创造条件。2、工程质量及控制质量控制情况工程质量总体目标:· 工程质量事故为零· 各分部工程(桩基工程、基础工程、主体工程)验收一次通过· 分项工程除地下室土方回填还未确认合格外全部验收合格质量控制措施质量控制的实施过程中,监督施工单位按合同、技术规范、设计图纸要求施工,特别是坚持对强制性标准条文的执行决不放过的原则;对重要的分部分项工程和关键部位设置监控点,对隐蔽工程质量监控点施工完成后检查认可后才能进行下道工序的施工; 在工程施工前, 审查施工方案, 技术、质量保证措施,并督促其实施;采用试验的手段,对所有的原材料及半成品进行现场见证取样送检,审查原材料的检验和审批的配合比是否符合要求;施工过程中,通过经常巡视工地的手段,对重点的项目和部位(如砼浇捣)进行旁站,检查施工单位按规范、强制性标准条文和经审批的方案执行情况,并抽查原材料、半成品和成品是否符合要求,对隐蔽工程进行检查验收,严把质量关,确保合格后方可隐蔽;分项工程完成后,采用实测实量的手段,按规范要求的质量标准检测和允许误差进行实量验收,不符合要求的进行整改,检查分析工程项目质量情况,对存在的质量问题提出整改措施。为了保证工程质量,在开工前要求监理编制了监理细则,施工单...
