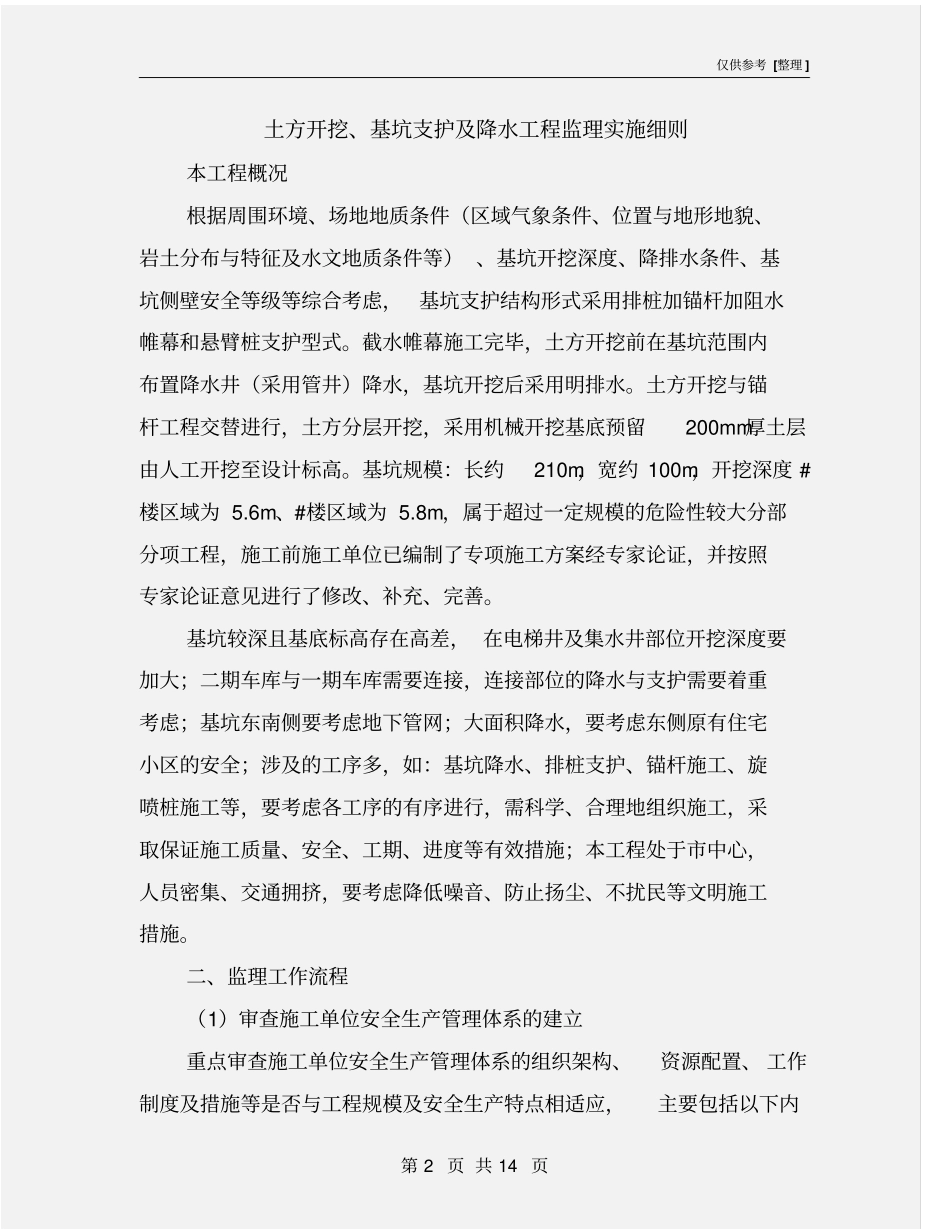

仅供参考 [整理 ] 第 1 页 共 14 页安全管理文书土方开挖、基坑支护及降水工程监理实施细则日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 14 页土方开挖、基坑支护及降水工程监理实施细则本工程概况根据周围环境、场地地质条件(区域气象条件、位置与地形地貌、岩土分布与特征及水文地质条件等) 、基坑开挖深度、降排水条件、基坑侧壁安全等级等综合考虑,基坑支护结构形式采用排桩加锚杆加阻水帷幕和悬臂桩支护型式
截水帷幕施工完毕,土方开挖前在基坑范围内布置降水井(采用管井)降水,基坑开挖后采用明排水
土方开挖与锚杆工程交替进行,土方分层开挖,采用机械开挖基底预留200mm厚土层由人工开挖至设计标高
基坑规模:长约210m,宽约 100m,开挖深度 #楼区域为 5
6m、#楼区域为 5
8m,属于超过一定规模的危险性较大分部分项工程,施工前施工单位已编制了专项施工方案经专家论证,并按照专家论证意见进行了修改、补充、完善
基坑较深且基底标高存在高差, 在电梯井及集水井部位开挖深度要加大;二期车库与一期车库需要连接,连接部位的降水与支护需要着重考虑;基坑东南侧要考虑地下管网;大面积降水,要考虑东侧原有住宅小区的安全;涉及的工序多,如:基坑降水、排桩支护、锚杆施工、旋喷桩施工等,要考虑各工序的有序进行,需科学、合理地组织施工,采取保证施工质量、安全、工期、进度等有效措施;本工程处于市中心,人员密集、交通拥挤,要考虑降低噪音、防止扬尘、不扰民等文明施工措施

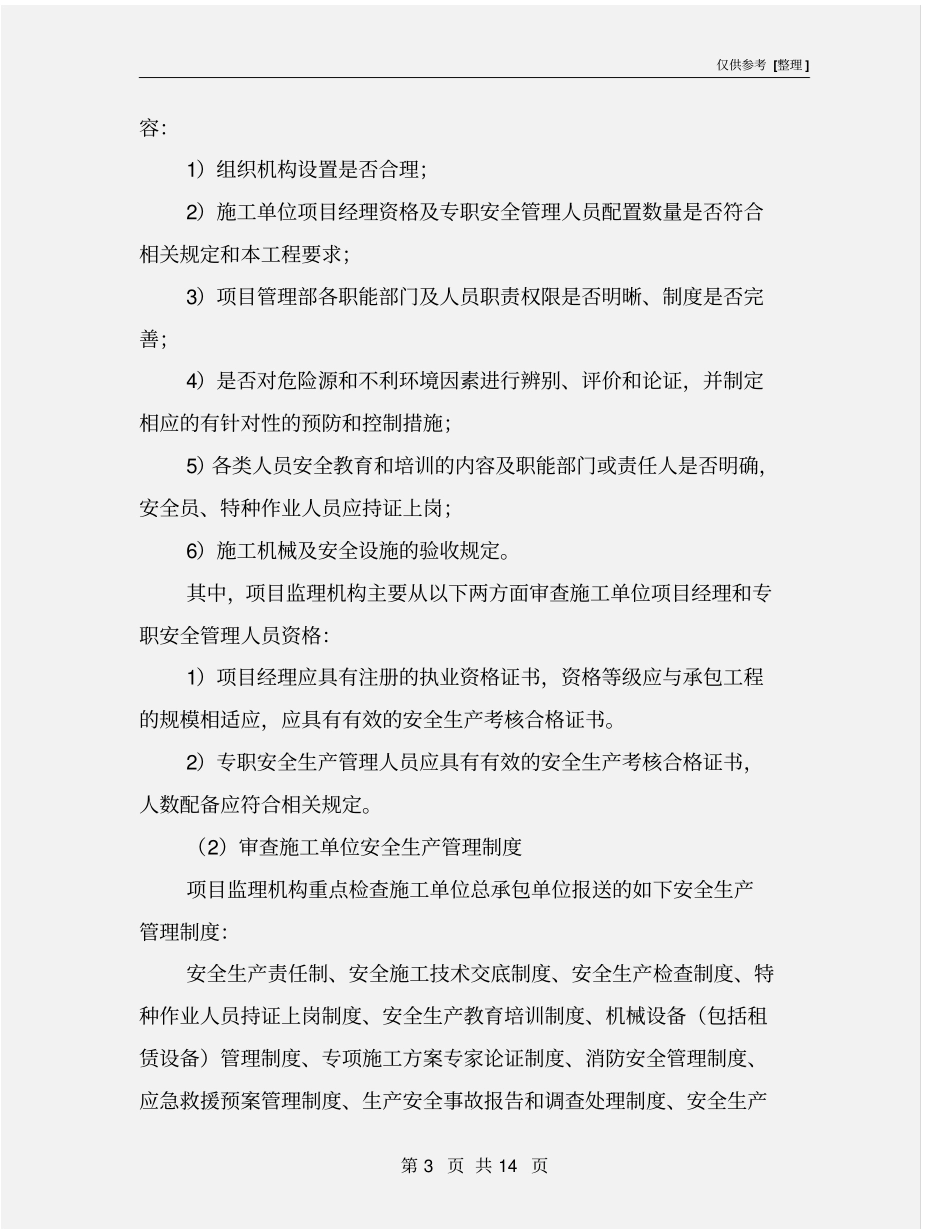

二、监理工作流程(1)审查施工单位安全生产管理体系的建立重点审查施工单位安全生产管理体系的组织架构、资源配置、 工作制度及措施等是否与工程规模及安全生产特点相适应,主要包括以下内仅供参考 [整理 ] 第 3 页 共 14 页容:1)组织机构设置是否合理;2)施
