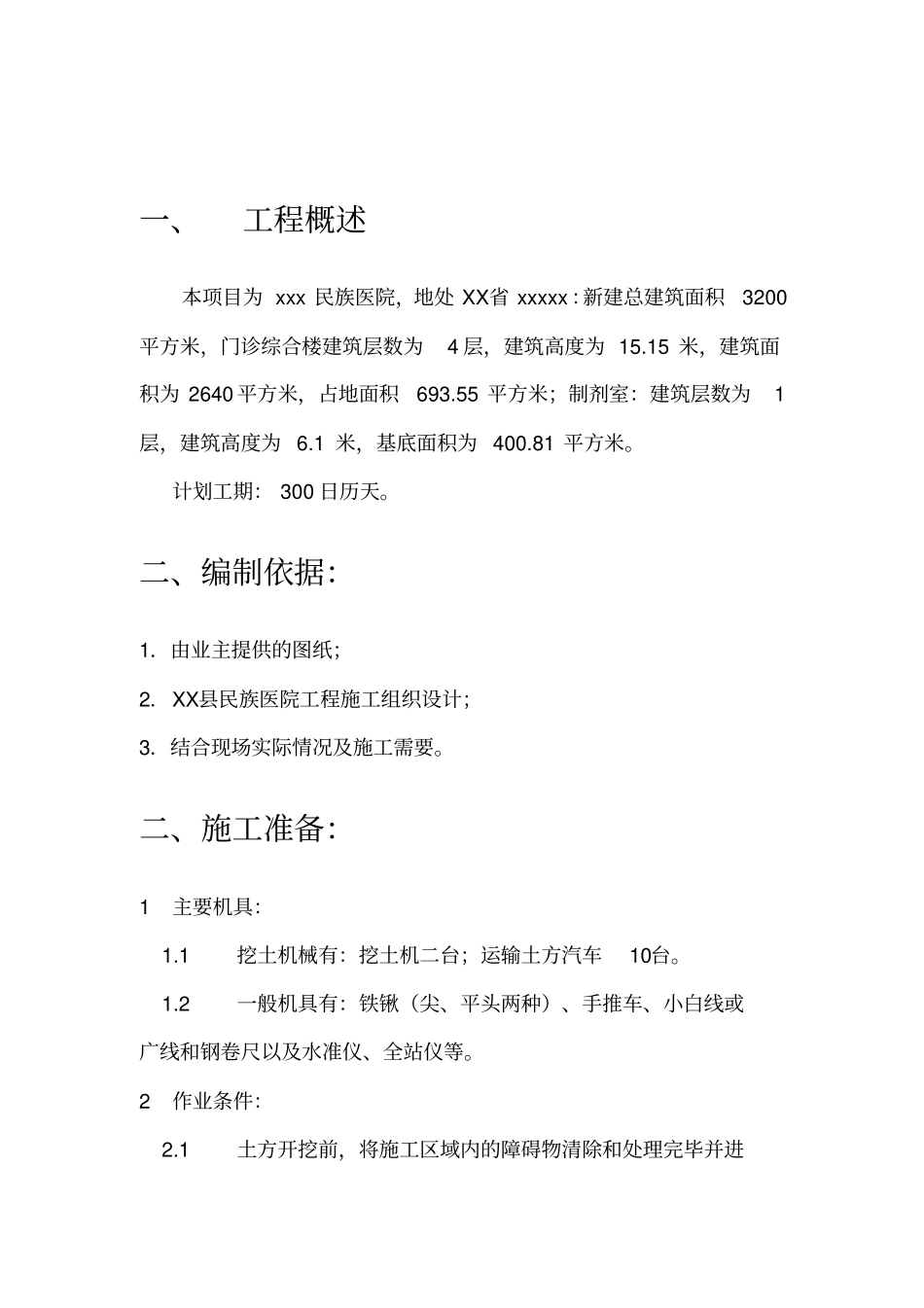

xxx 民族医院基坑土方开挖施工方案xxxx建 筑 工 程 有 限 公 司一、工程概述本项目为 xxx 民族医院,地处 XX省 xxxxx :新建总建筑面积3200平方米,门诊综合楼建筑层数为4 层,建筑高度为 15
15 米,建筑面积为 2640 平方米,占地面积693
55 平方米;制剂室:建筑层数为1层,建筑高度为 6
1 米,基底面积为 400
81 平方米
计划工期: 300 日历天
二、编制依据:1.由业主提供的图纸;2.XX县民族医院工程施工组织设计;3.结合现场实际情况及施工需要
二、施工准备:1 主要机具: 1
1 挖土机械有:挖土机二台;运输土方汽车10台
2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或广线和钢卷尺以及水准仪、全站仪等
2 作业条件: 2

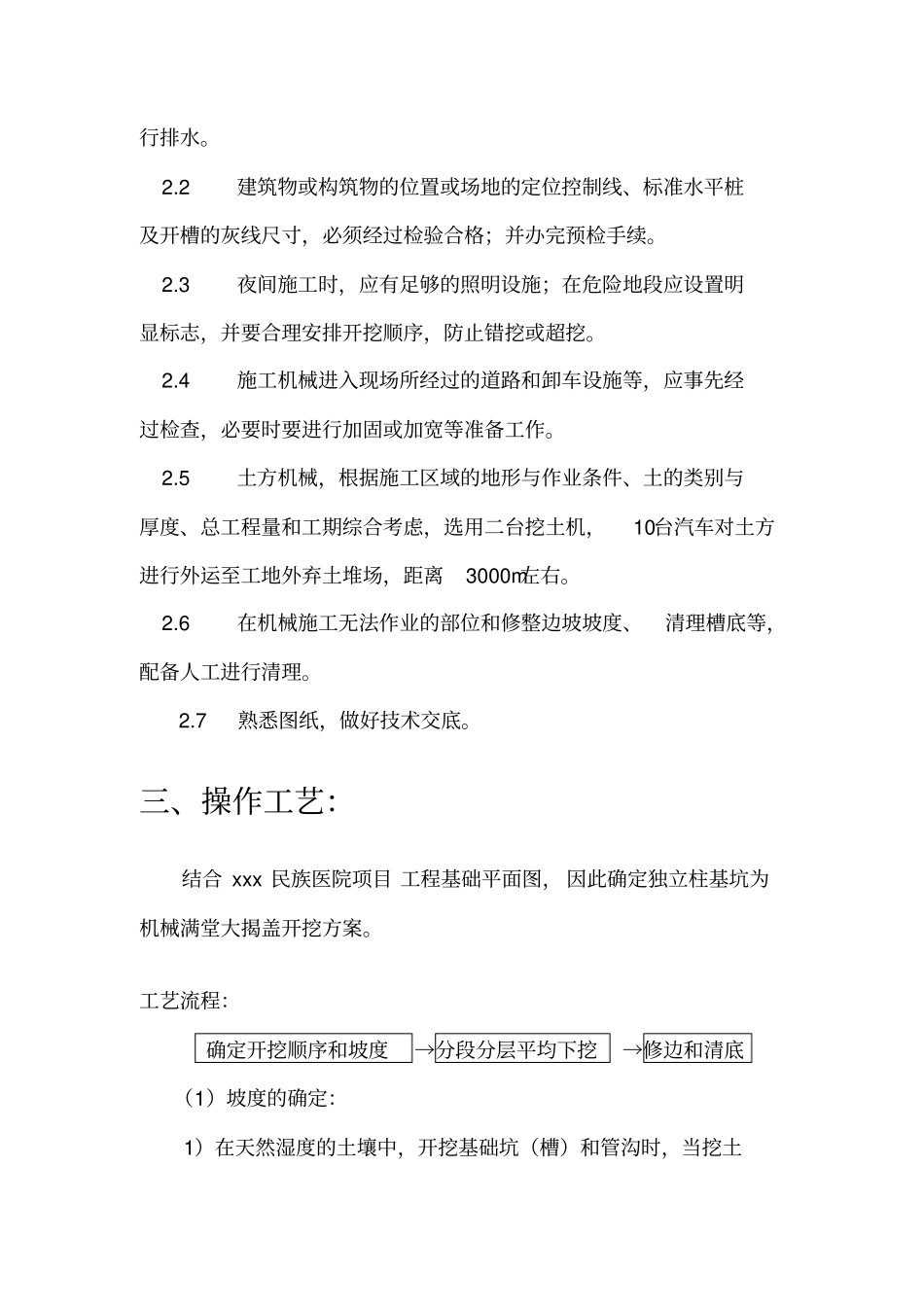

1 土方开挖前,将施工区域内的障碍物清除和处理完毕并进行排水
2 建筑物或构筑物的位置或场地的定位控制线、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
4 施工机械进入现场所经过的道路和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作
5 土方机械,根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,选用二台挖土机,10台汽车对土方进行外运至工地外弃土堆场,距离3000m左右
6 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,配备人工进行清理
7 熟悉图纸,做好技术交底
三、操作工艺:结合 xxx 民族医院项目 工程基础平面图, 因此确定独立柱基坑为机械满堂大揭盖开挖方案
工艺流程:确定开挖顺序和坡度→分段分层平均下挖→修边和清底(1)坡度的确定:1)在天然湿度的土壤中,开挖基础坑(槽)和管沟时,当挖土深
