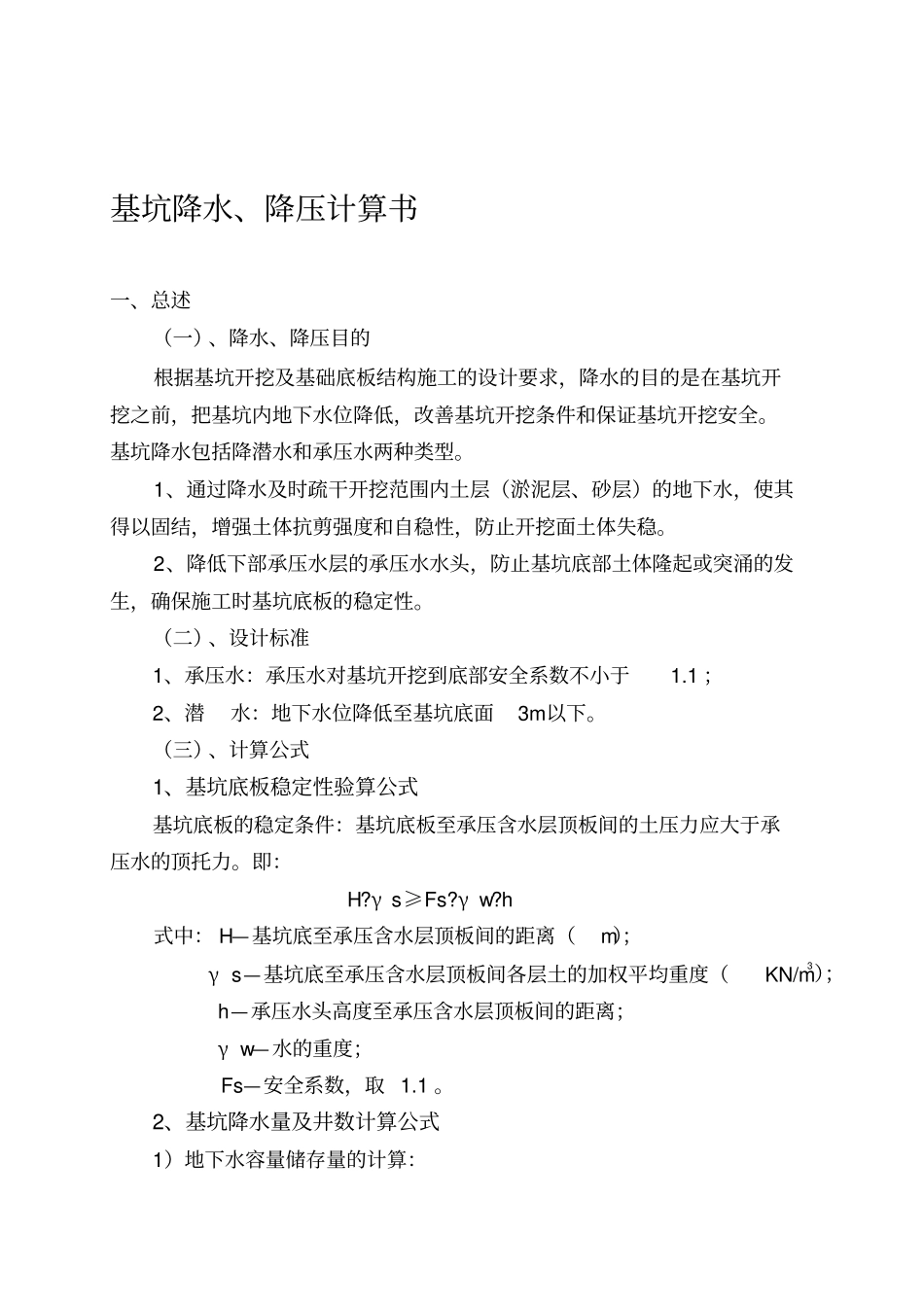

基坑降水、降压计算书一、总述(一)、降水、降压目的根据基坑开挖及基础底板结构施工的设计要求,降水的目的是在基坑开挖之前,把基坑内地下水位降低,改善基坑开挖条件和保证基坑开挖安全
基坑降水包括降潜水和承压水两种类型
1、通过降水及时疏干开挖范围内土层(淤泥层、砂层)的地下水,使其得以固结,增强土体抗剪强度和自稳性,防止开挖面土体失稳
2、降低下部承压水层的承压水水头,防止基坑底部土体隆起或突涌的发生,确保施工时基坑底板的稳定性
(二)、设计标准1、承压水:承压水对基坑开挖到底部安全系数不小于1
1 ;2、潜水:地下水位降低至基坑底面3m以下
(三)、计算公式1、基坑底板稳定性验算公式基坑底板的稳定条件:基坑底板至承压含水层顶板间的土压力应大于承压水的顶托力
γ s≥Fs
h 式中: H—基坑底至承压含水层顶板间的距离(m);γ s—基坑底至承压含水层顶板间各层土的加权平均重度(KN/m3);h—承压水头高度至承压含水层顶板间的距离;γ w—水的重度;Fs—安全系数,取 1
2、基坑降水量及井数计算公式1)地下水容量储存量的计算:1 W=μ · V 或 W=μ · A· h 式中: W—容积储存量( m3) V—含水层体积( m3),V=基坑面积×降水深度h(即潜水静止水位至基坑底板以下3
0m);μ —含水层的给水度 (粉砂与粘土给水度经验值为0
15,本次根据上部土层的性质取μ =0
2)地下水垂直补给量的计算:Qj=kz·A· I 式中: Qj —地下水垂直补给量( m3/d ); kz—垂直渗透系数(m/d) ,粘性土的渗透系数根据经验取0

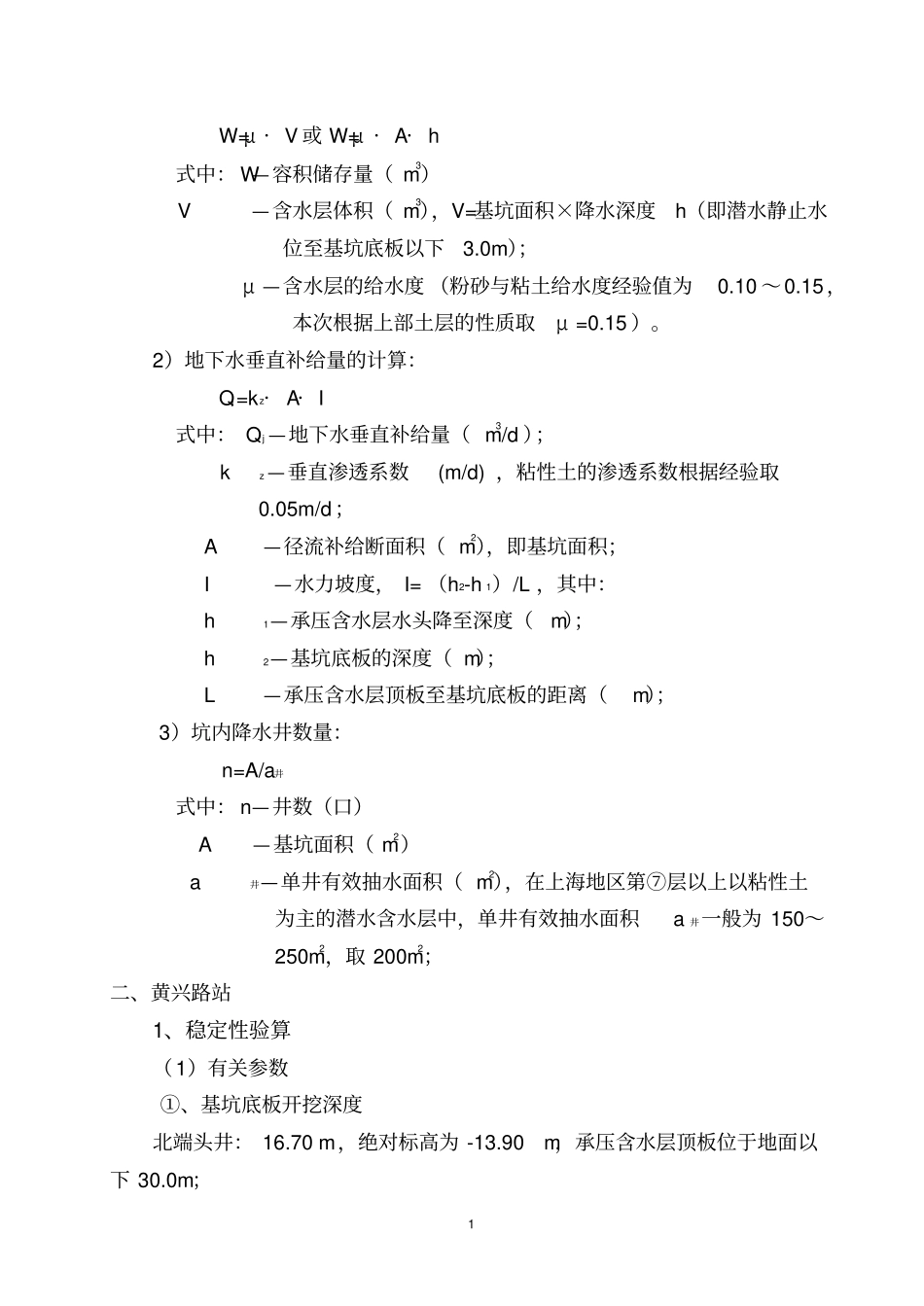

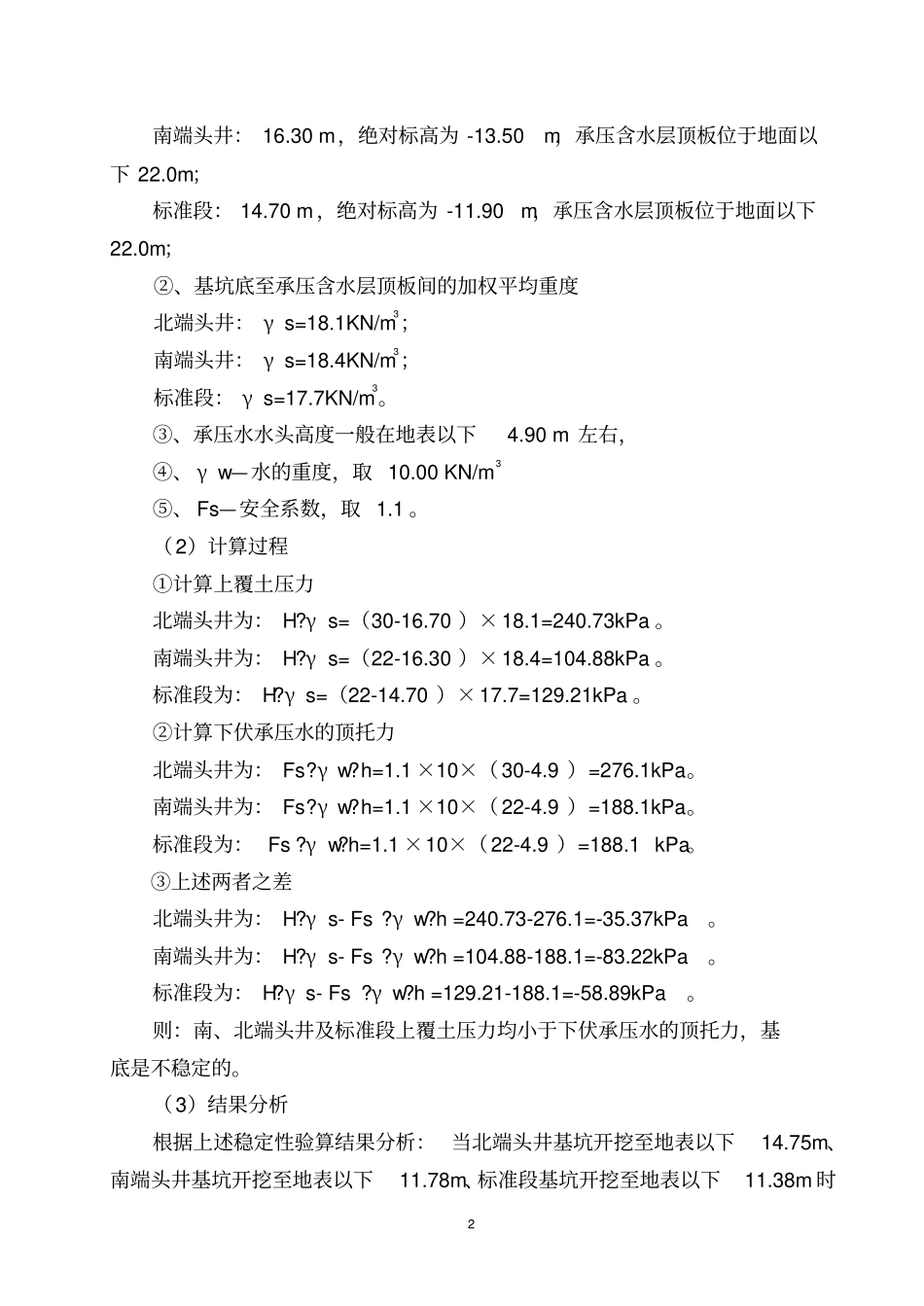

05m/d; A—径流补给断面积( m2),即基坑面积; I —水力坡度, I= (h2-h 1)/L ,其中: h1—承压含水层水头降至深度(m); h2—基坑底板的深度( m); L—
