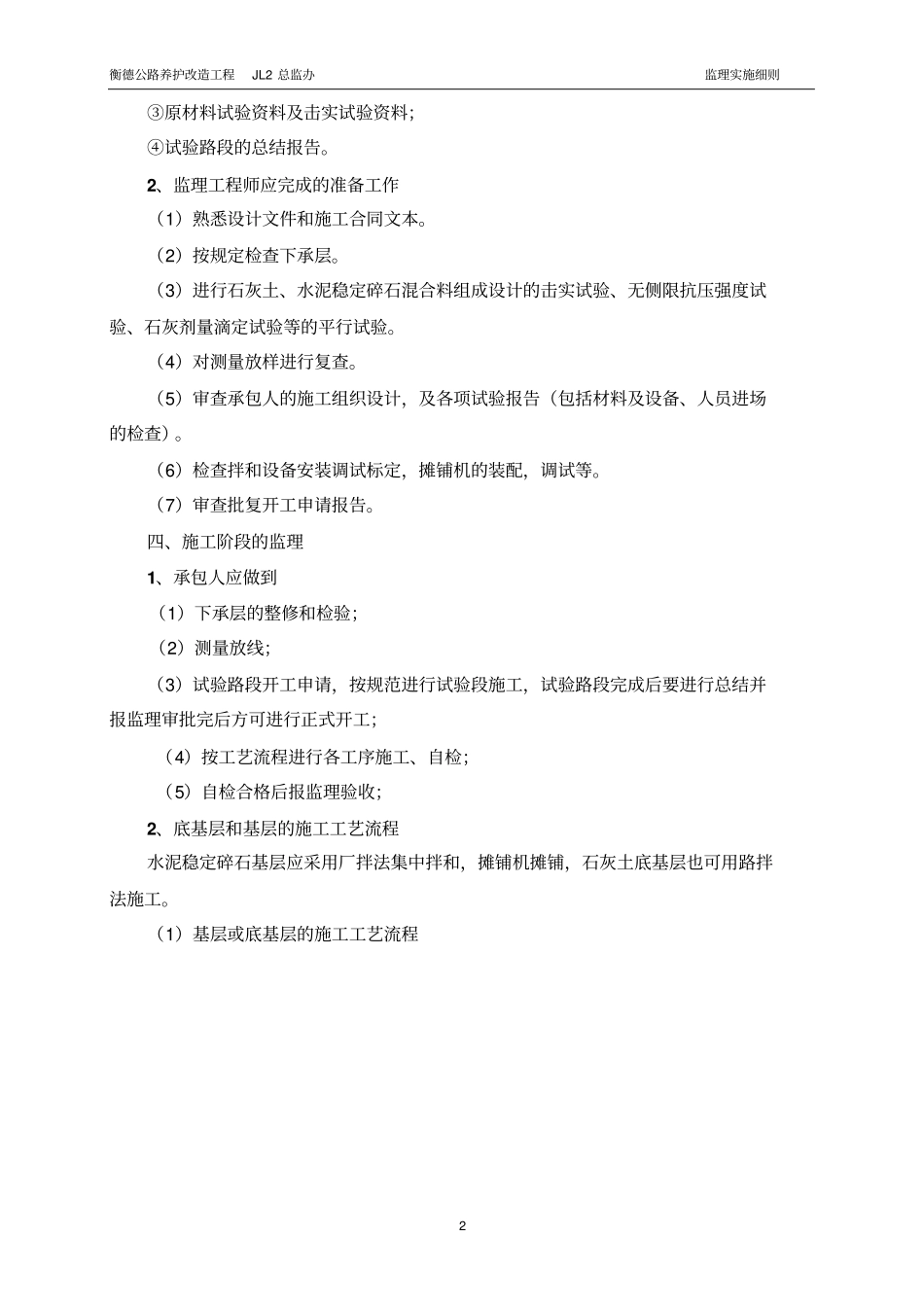

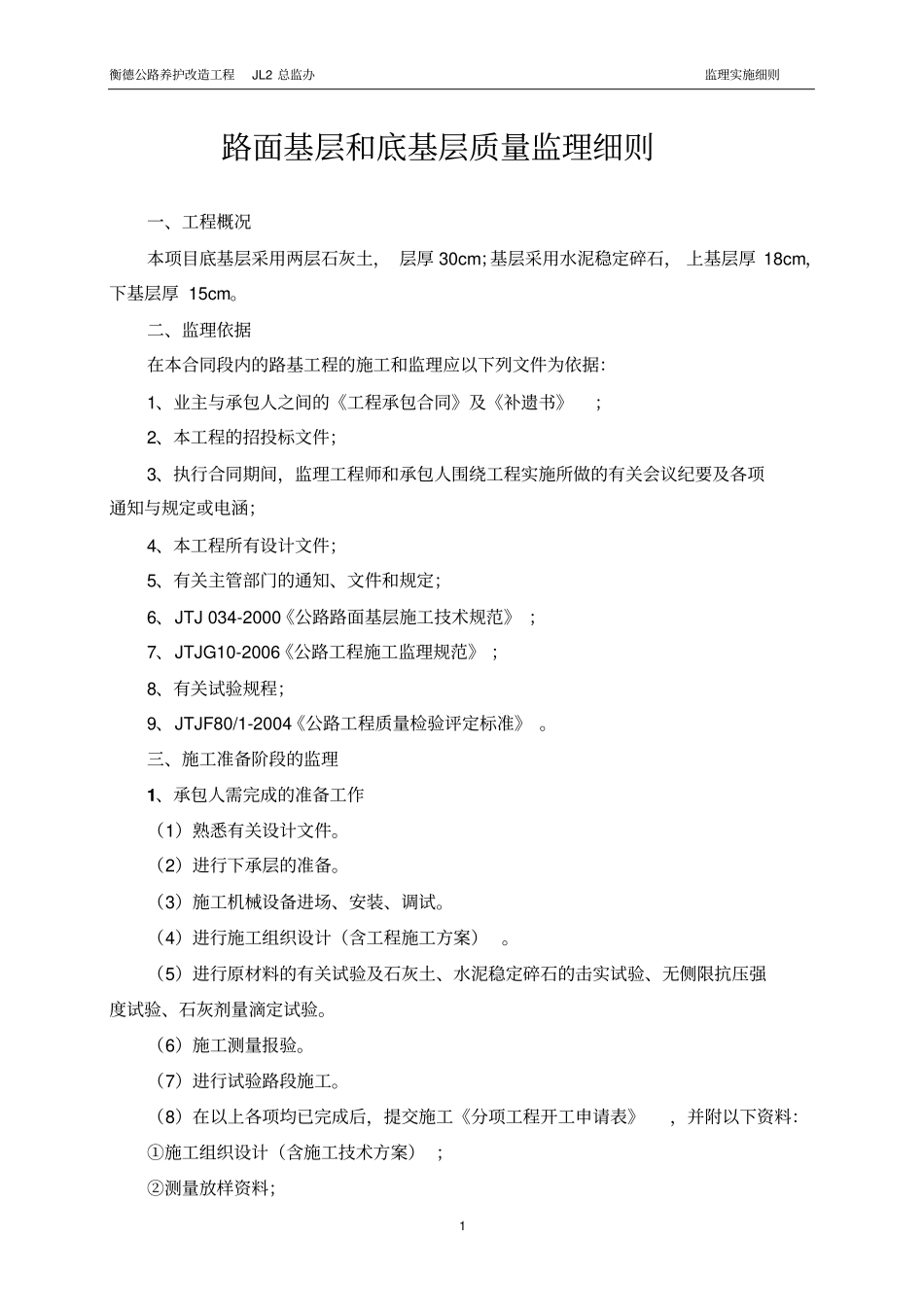

衡德公路养护改造工程JL2 总监办监理实施细则1 路面基层和底基层质量监理细则一、工程概况本项目底基层采用两层石灰土, 层厚 30cm;基层采用水泥稳定碎石, 上基层厚 18cm,下基层厚 15cm。二、监理依据在本合同段内的路基工程的施工和监理应以下列文件为依据:1、业主与承包人之间的《工程承包合同》及《补遗书》;2、本工程的招投标文件;3、执行合同期间,监理工程师和承包人围绕工程实施所做的有关会议纪要及各项通知与规定或电涵;4、本工程所有设计文件;5、有关主管部门的通知、文件和规定;6、JTJ 034-2000《公路路面基层施工技术规范》 ;7、JTJG10-2006《公路工程施工监理规范》 ;8、有关试验规程;9、JTJF80/1-2004《公路工程质量检验评定标准》 。三、施工准备阶段的监理1、承包人需完成的准备工作(1)熟悉有关设计文件。(2)进行下承层的准备。(3)施工机械设备进场、安装、调试。(4)进行施工组织设计(含工程施工方案) 。(5)进行原材料的有关试验及石灰土、水泥稳定碎石的击实试验、无侧限抗压强度试验、石灰剂量滴定试验。(6)施工测量报验。(7)进行试验路段施工。(8)在以上各项均已完成后,提交施工《分项工程开工申请表》,并附以下资料:①施工组织设计(含施工技术方案) ;②测量放样资料;衡德公路养护改造工程JL2 总监办监理实施细则2 ③原材料试验资料及击实试验资料;④试验路段的总结报告。2、监理工程师应完成的准备工作(1)熟悉设计文件和施工合同文本。(2)按规定检查下承层。(3)进行石灰土、水泥稳定碎石混合料组成设计的击实试验、无侧限抗压强度试验、石灰剂量滴定试验等的平行试验。(4)对测量放样进行复查。(5)审查承包人的施工组织设计,及各项试验报告(包括材料及设备、人员进场的检查)。(6)检查拌和设备安装调试标定,摊铺机的装配,调试等。(7)审查批复开工申请报告。四、施工阶段的监理1、承包人应做到(1)下承层的整修和检验;(2)测量放线;(3)试验路段开工申请,按规范进行试验段施工,试验路段完成后要进行总结并报监理审批完后方可进行正式开工;(4)按工艺流程进行各工序施工、自检;(5)自检合格后报监理验收;2、底基层和基层的施工工艺流程水泥稳定碎石基层应采用厂拌法集中拌和,摊铺机摊铺,石灰土底基层也可用路拌法施工。(1)基层或底基层的施工工艺流程衡德公路养护改造工程JL2 总监办监理实施细则3 3、基层或底基层施工的监理工作内容3...
