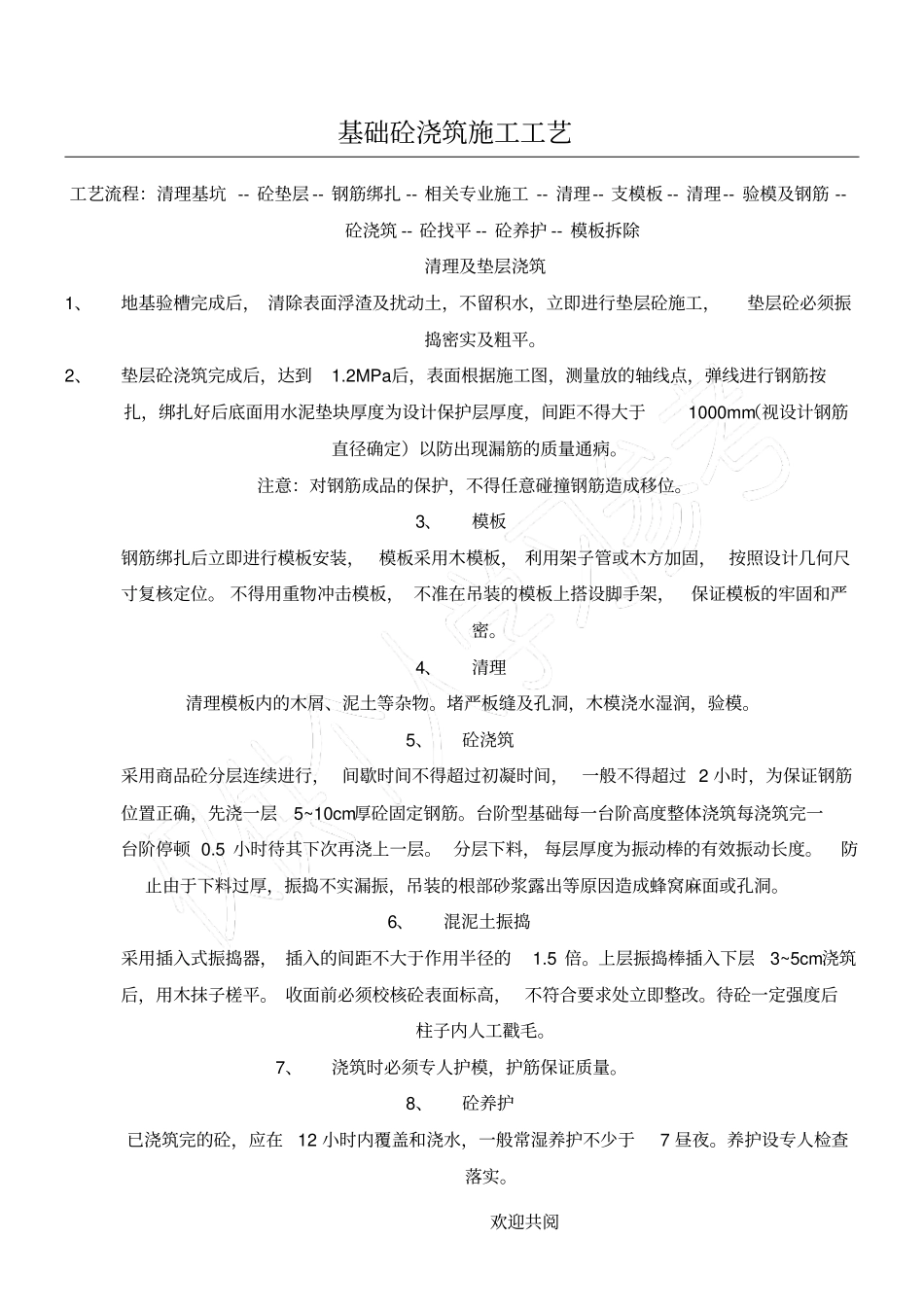

欢迎共阅基础砼浇筑施工工艺工艺流程:清理基坑 -- 砼垫层 -- 钢筋绑扎 -- 相关专业施工 -- 清理-- 支模板 -- 清理-- 验模及钢筋 --砼浇筑 -- 砼找平 -- 砼养护 -- 模板拆除清理及垫层浇筑1、地基验槽完成后, 清除表面浮渣及扰动土,不留积水,立即进行垫层砼施工,垫层砼必须振捣密实及粗平
2、垫层砼浇筑完成后,达到1
2MPa后,表面根据施工图,测量放的轴线点,弹线进行钢筋按扎,绑扎好后底面用水泥垫块厚度为设计保护层厚度,间距不得大于1000mm(视设计钢筋直径确定)以防出现漏筋的质量通病
注意:对钢筋成品的保护,不得任意碰撞钢筋造成移位
3、模板钢筋绑扎后立即进行模板安装,模板采用木模板, 利用架子管或木方加固, 按照设计几何尺寸复核定位
不得用重物冲击模板, 不准在吊装的模板上搭设脚手架,保证模板的牢固和严密
4、清理清理模板内的木屑、泥土等杂物
堵严板缝及孔洞,木模浇水湿润,验模

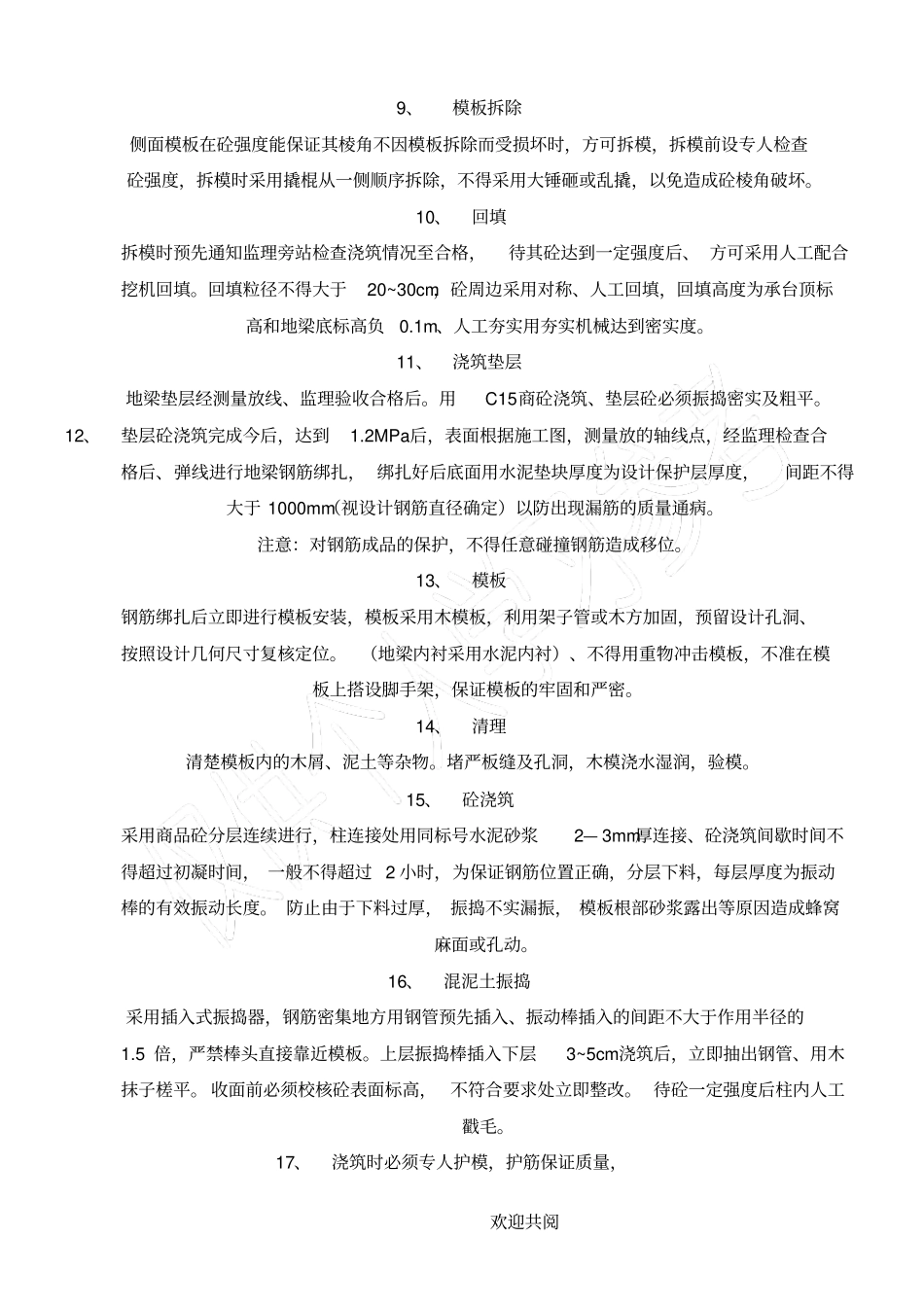

5、砼浇筑采用商品砼分层连续进行, 间歇时间不得超过初凝时间, 一般不得超过 2 小时,为保证钢筋位置正确,先浇一层5~10cm厚砼固定钢筋
台阶型基础每一台阶高度整体浇筑每浇筑完一台阶停顿 0
5 小时待其下次再浇上一层
分层下料, 每层厚度为振动棒的有效振动长度
防止由于下料过厚,振捣不实漏振,吊装的根部砂浆露出等原因造成蜂窝麻面或孔洞
6、混泥土振捣采用插入式振捣器, 插入的间距不大于作用半径的1
上层振捣棒插入下层3~5cm浇筑后,用木抹子槎平
收面前必须校核砼表面标高, 不符合要求处立即整改
待砼一定强度后柱子内人工戳毛

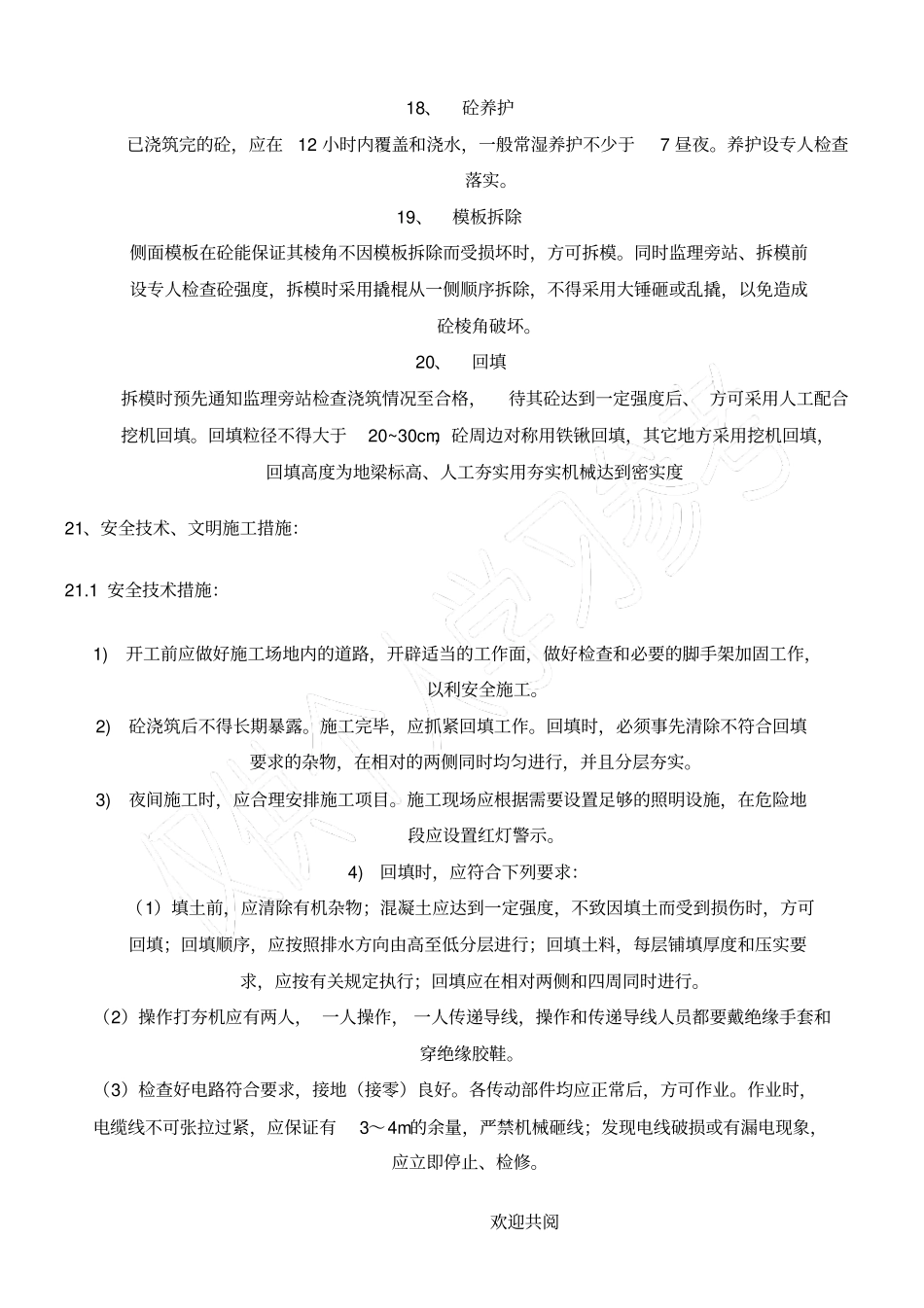

7、浇筑时必须专人护模,护筋保证质量
8、砼养护已浇筑完的砼,应在12 小时内覆盖和浇水,一般常湿养护不少于7 昼夜
养护设专人检查落实
欢迎共阅9、模板拆除侧面模板在砼强度能保证其棱角不因模板拆除而受损坏时,方可拆模,拆模
