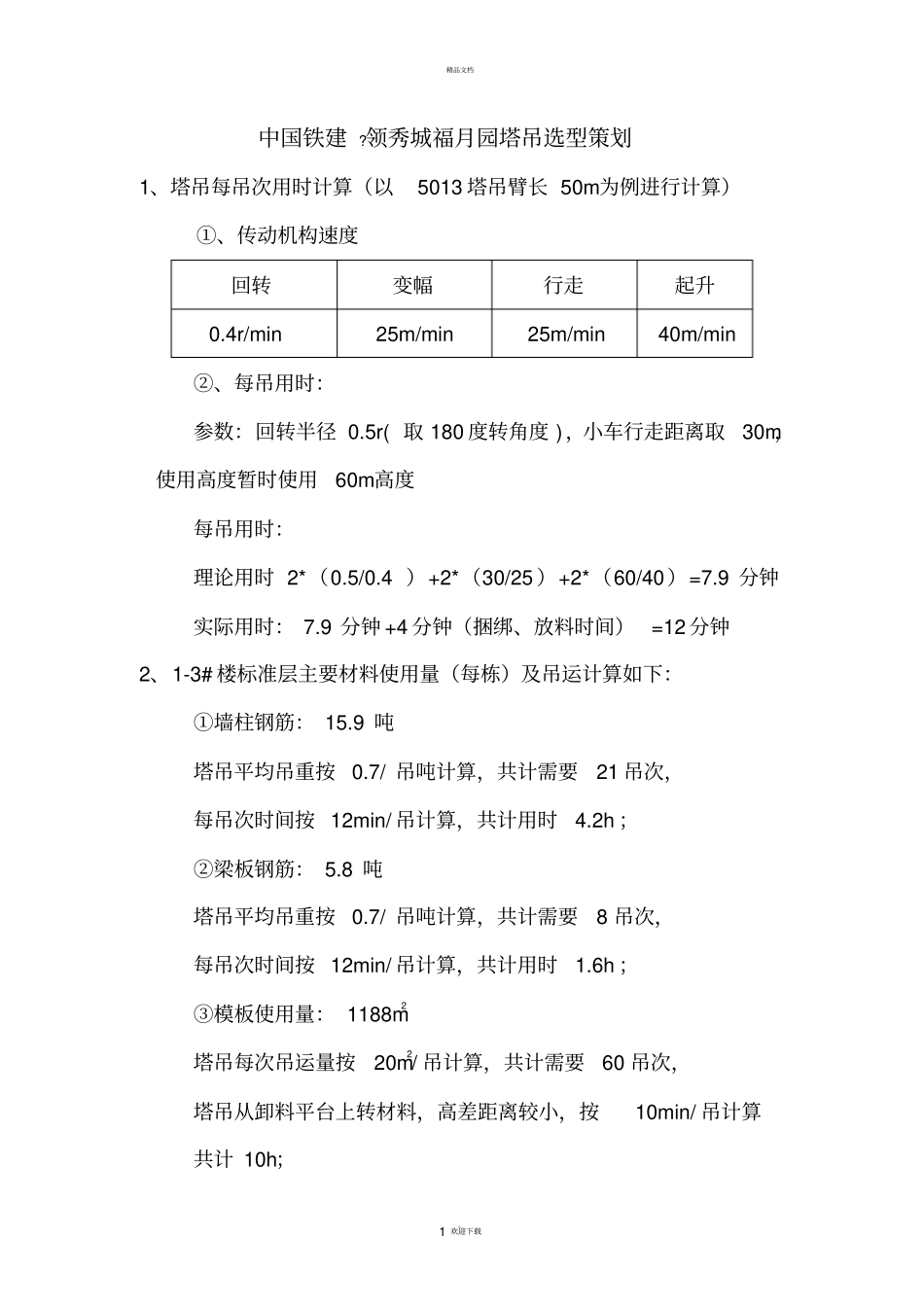

领秀城福月园塔吊选型策划1、塔吊每吊次用时计算(以5013 塔吊臂长 50m为例进行计算)①、传动机构速度回转变幅行走起升0
4r/min 25m/min 25m/min 40m/min ②、每吊用时:参数:回转半径 0
5r( 取 180 度转角度 ),小车行走距离取30m,使用高度暂时使用60m高度每吊用时:理论用时 2*(0
4 )+2*(30/25 )+2*(60/40)=7
9 分钟实际用时: 7
9 分钟 +4 分钟(捆绑、放料时间)=12 分钟2、1-3# 楼标准层主要材料使用量(每栋)及吊运计算如下:①墙柱钢筋: 15
9 吨塔吊平均吊重按0
7/ 吊吨计算,共计需要21 吊次,每吊次时间按 12min/ 吊计算,共计用时4
2h ;②梁板钢筋: 5
8 吨塔吊平均吊重按0
7/ 吊吨计算,共计需要8 吊次,每吊次时间按 12min/ 吊计算,共计用时1
6h ;③模板使用量: 1188m2 塔吊每次吊运量按20m2/ 吊计算,共计需要60 吊次,塔吊从卸料平台上转材料,高差距离较小,按10min/ 吊计算共计 10h;精品文档

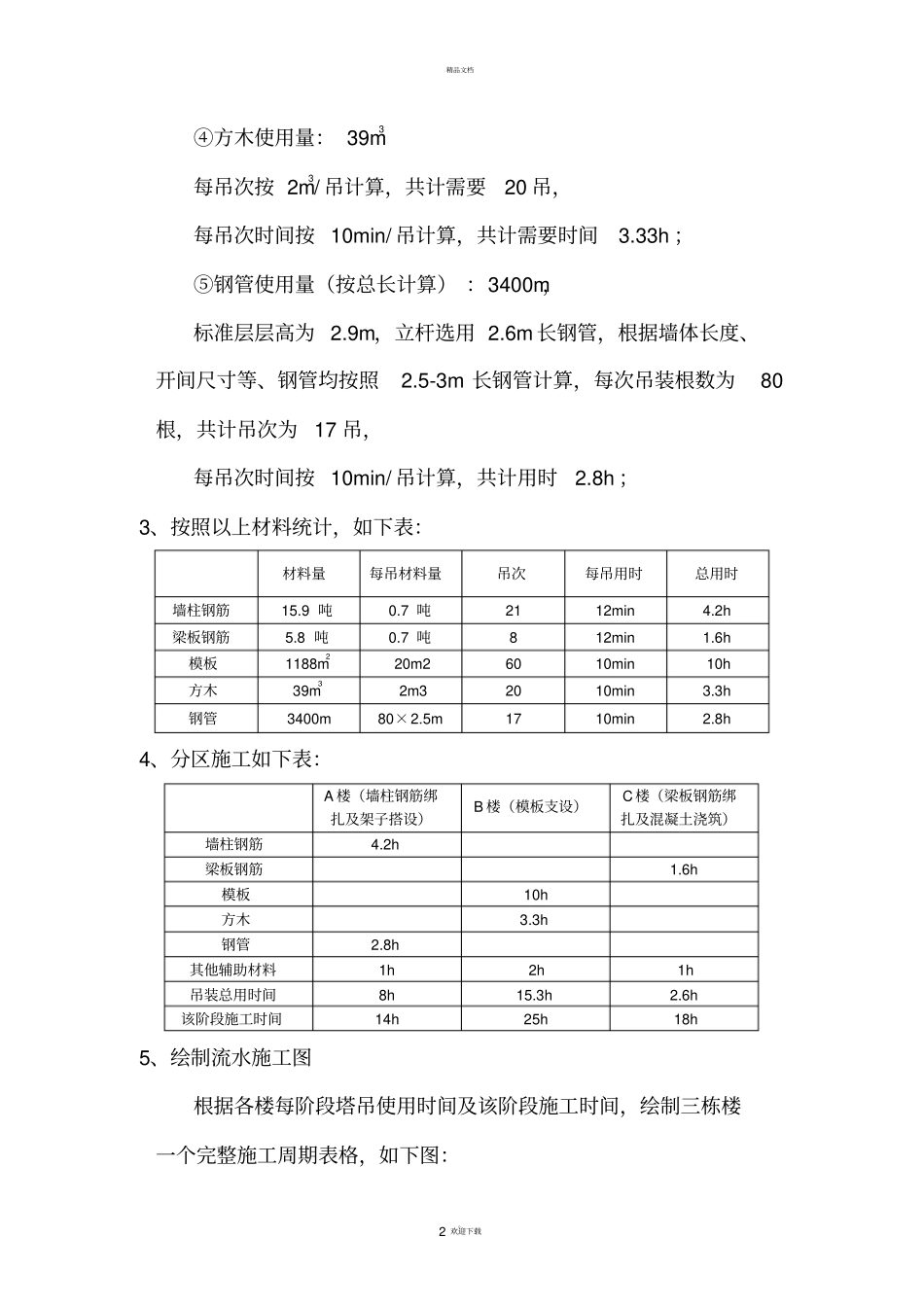

2 欢迎下载④方木使用量: 39m3每吊次按 2m3/ 吊计算,共计需要20 吊,每吊次时间按 10min/ 吊计算,共计需要时间3
33h ;⑤钢管使用量(按总长计算) :3400m,标准层层高为 2
9m,立杆选用 2
6m 长钢管,根据墙体长度、开间尺寸等、钢管均按照2
5-3m 长钢管计算,每次吊装根数为80根,共计吊次为17 吊,每吊次时间按 10min/ 吊计算,共计用时2
8h ;3、按照以上材料统计,如下表:材料量每吊材料量吊次每吊用时总用时墙柱钢筋15
7 吨21 12min 4
2h 梁板钢筋5
7 吨8 12min 1
6h 模板1188m220m2
