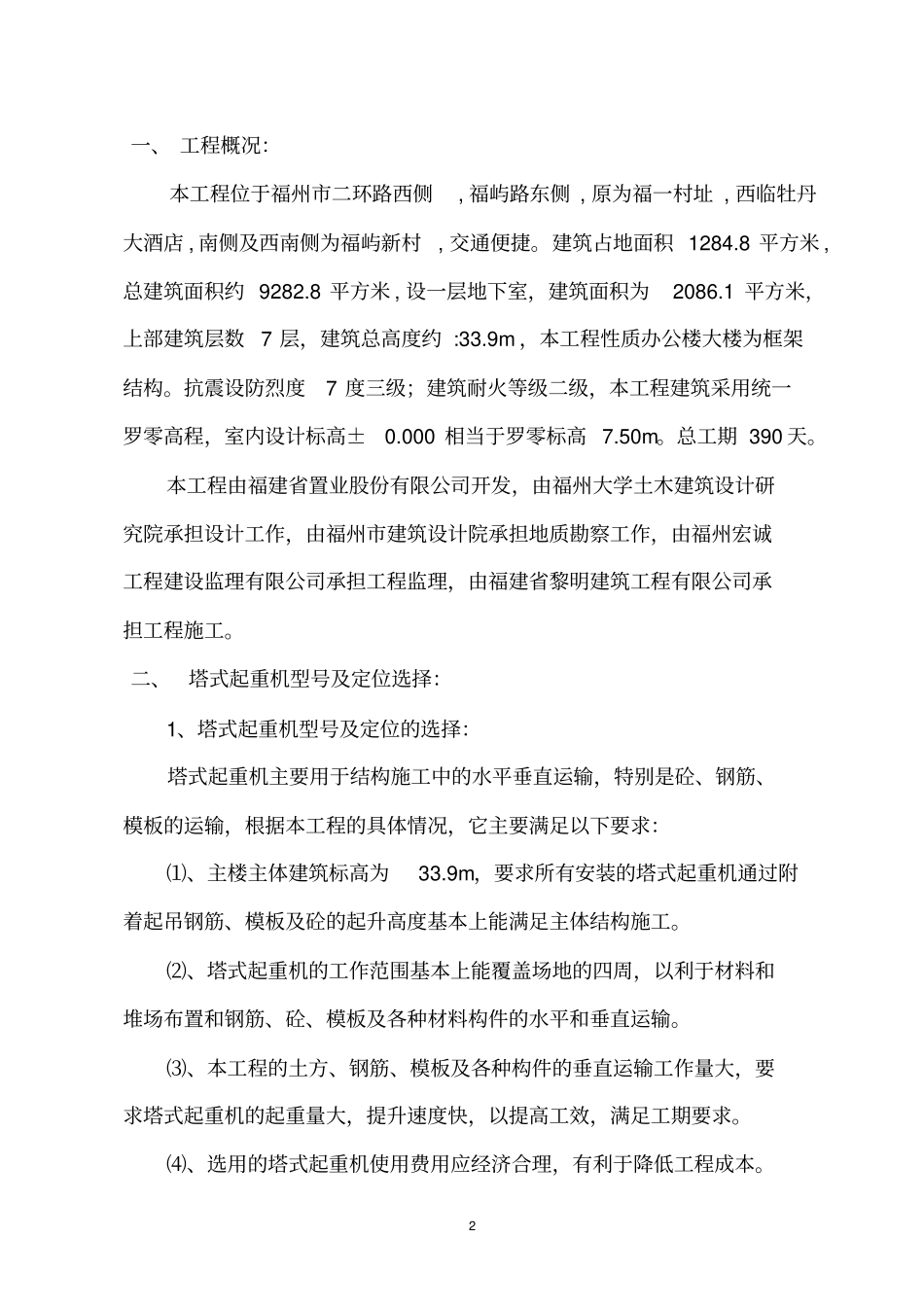

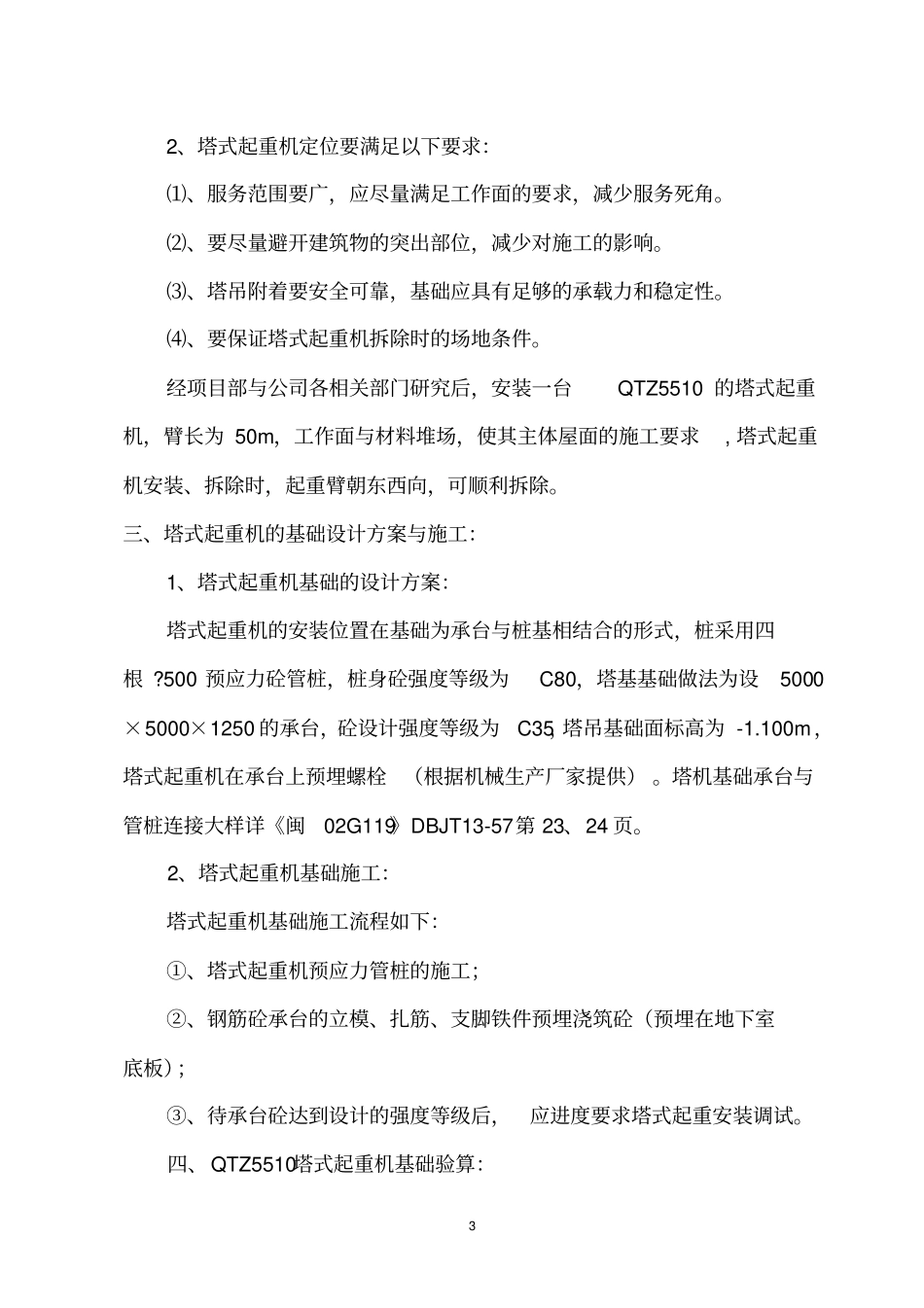

1 福 州 万 商 大 厦(塔式起重机)施工方案编制人审核人审批人福建 省黎明建筑工 程有限公司2007 年 06 月2 一、 工程概况:本工程位于福州市二环路西侧, 福屿路东侧 , 原为福一村址 , 西临牡丹大酒店 , 南侧及西南侧为福屿新村, 交通便捷。建筑占地面积 1284.8 平方米 ,总建筑面积约 9282.8 平方米 , 设一层地下室,建筑面积为2086.1 平方米,上部建筑层数7 层,建筑总高度约 :33.9m ,本工程性质办公楼大楼为框架结构。抗震设防烈度7 度三级;建筑耐火等级二级,本工程建筑采用统一罗零高程,室内设计标高±0.000 相当于罗零标高 7.50m。总工期 390 天。本工程由福建省置业股份有限公司开发,由福州大学土木建筑设计研究院承担设计工作,由福州市建筑设计院承担地质勘察工作,由福州宏诚工程建设监理有限公司承担工程监理,由福建省黎明建筑工程有限公司承担工程施工。二、塔式起重机型号及定位选择:1、塔式起重机型号及定位的选择:塔式起重机主要用于结构施工中的水平垂直运输,特别是砼、钢筋、模板的运输,根据本工程的具体情况,它主要满足以下要求:⑴、主楼主体建筑标高为33.9m,要求所有安装的塔式起重机通过附着起吊钢筋、模板及砼的起升高度基本上能满足主体结构施工。⑵、塔式起重机的工作范围基本上能覆盖场地的四周,以利于材料和堆场布置和钢筋、砼、模板及各种材料构件的水平和垂直运输。⑶、本工程的土方、钢筋、模板及各种构件的垂直运输工作量大,要求塔式起重机的起重量大,提升速度快,以提高工效,满足工期要求。⑷、选用的塔式起重机使用费用应经济合理,有利于降低工程成本。3 2、塔式起重机定位要满足以下要求:⑴、服务范围要广,应尽量满足工作面的要求,减少服务死角。⑵、要尽量避开建筑物的突出部位,减少对施工的影响。⑶、塔吊附着要安全可靠,基础应具有足够的承载力和稳定性。⑷、要保证塔式起重机拆除时的场地条件。经项目部与公司各相关部门研究后,安装一台QTZ5510 的塔式起重机,臂长为 50m,工作面与材料堆场,使其主体屋面的施工要求, 塔式起重机安装、拆除时,起重臂朝东西向,可顺利拆除。三、塔式起重机的基础设计方案与施工:1、塔式起重机基础的设计方案:塔式起重机的安装位置在基础为承台与桩基相结合的形式,桩采用四根 ?500 预应力砼管桩,桩身砼强度等级为C80,塔基基础做法为设5000×5000×1250 的承台,砼设计强度等级为C35,塔吊基础面标高...
