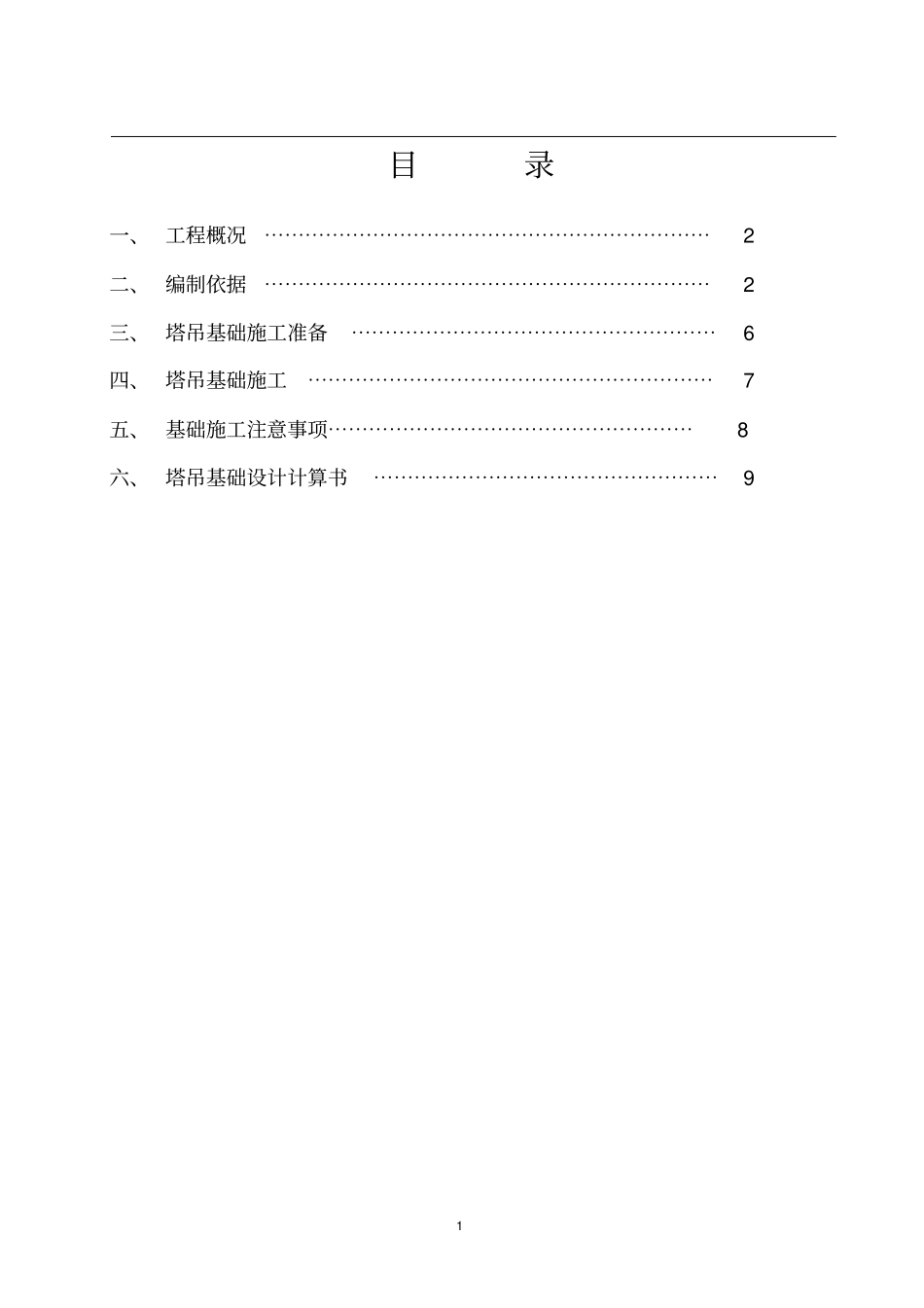

1 目录一、 工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 二、 编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 三、 塔吊基础施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 四、 塔吊基础施工⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 五、 基础施工注意事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 8 六、 塔吊基础设计计算书⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 2 一、编制依据:l、根据中联 6013《塔式起重机使用说明书》的要求;2、《塔式起重机操作使用规程》JG/T100— 1999;3、《塔式起重机安全规程》 GB 5144— 2006;4、《塔式起重机技术条件》 GB/T9462— 1999;5、《建筑机械使用安全技术规程》JGJ33— 2001-J119-2001;6、《塔式起重机混凝土基础工程技术规程》JGJ/T 187-2009;7、施工现场实际情况、环境条件

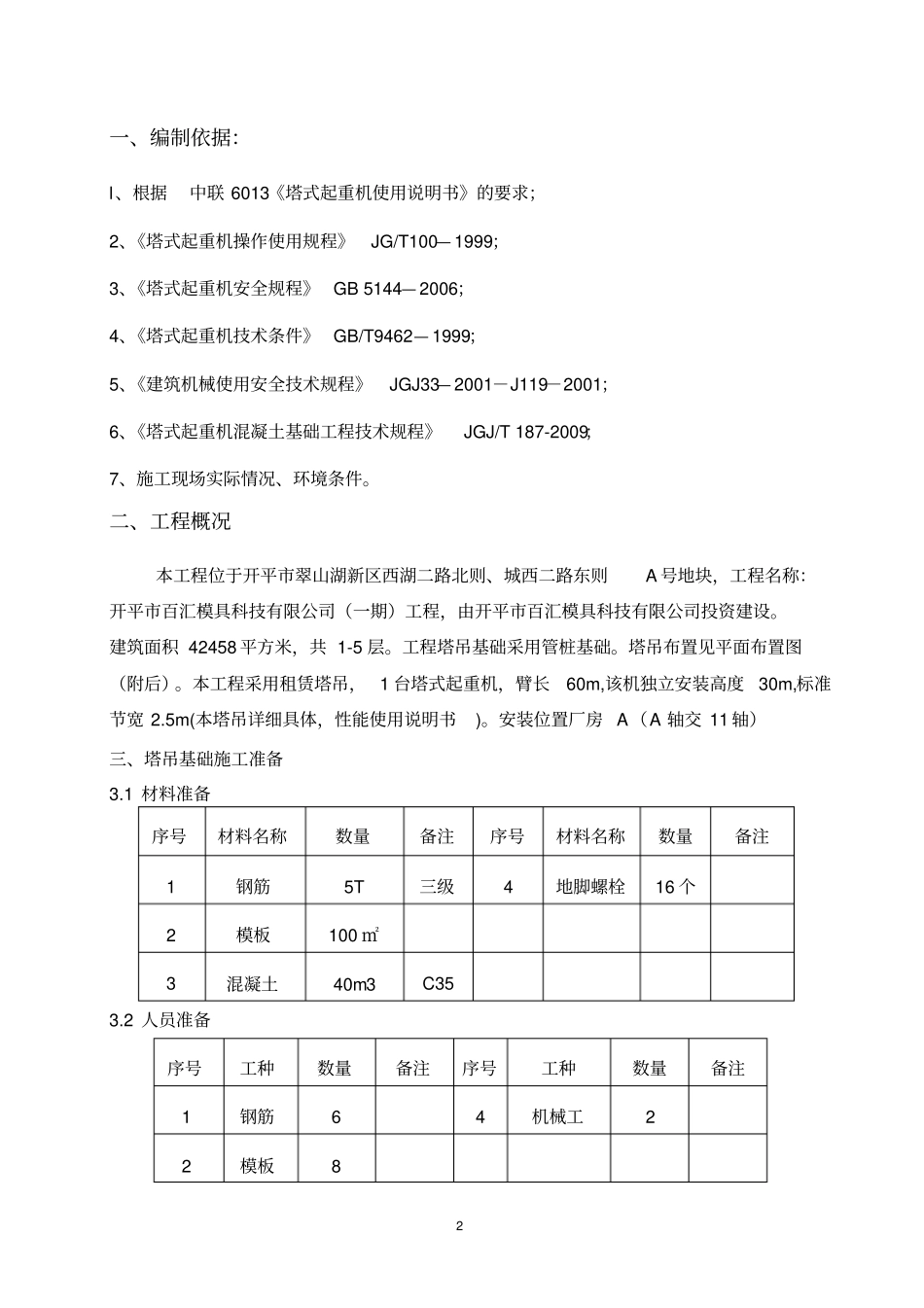

二、工程概况本工程位于开平市翠山湖新区西湖二路北则、城西二路东则A 号地块,工程名称:开平市百汇模具科技有限公司(一期)工程,由开平市百汇模具科技有限公司投资建设
建筑面积 42458 平方米,共 1-5 层
工程塔吊基础采用管桩基础
塔吊布置见平面布置图(附后)

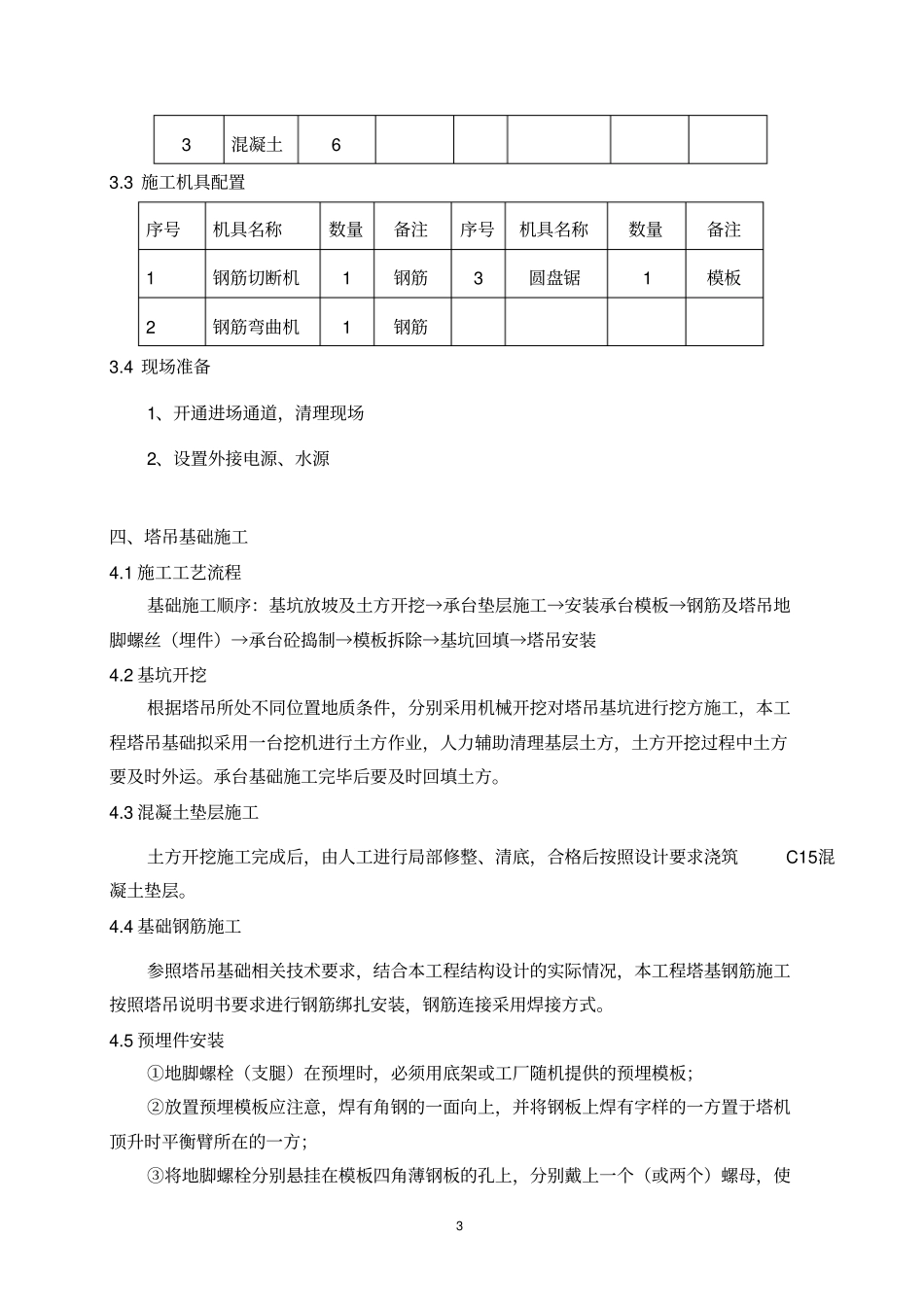

本工程采用租赁塔吊, 1 台塔式起重机,臂长60m,该机独立安装高度30m,标准节宽 2
5m(本塔吊详细具体,性能使用说明书)
安装位置厂房 A(A 轴交 11 轴)三、塔吊基础施工准备3
1 材料准备序号材料名称数量备注序号材料名称数量备注1 钢筋5T 三级4 地脚螺栓16 个2 模板100 ㎡3 混凝土40m3C35 3
2 人员准备序号工种数量备注序号工种数量备注1 钢筋6 4 机械工2 2 模板8 3 3 混凝土6 3
3 施工机具配置序号机具名称数量备注序号机具名称数量备注1 钢筋切断机1 钢筋3 圆盘锯1 模板
