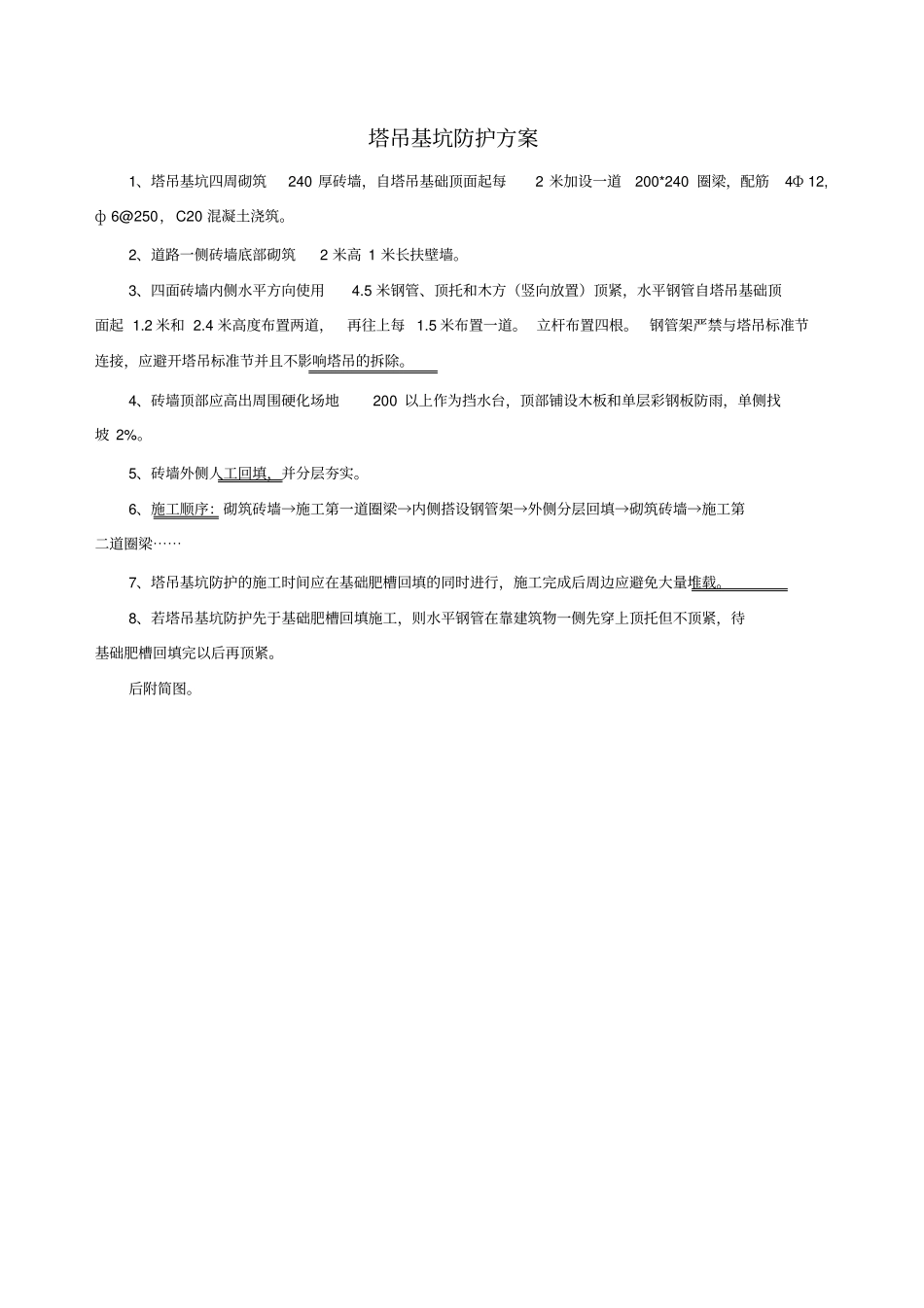

塔吊基坑防护方案1、塔吊基坑四周砌筑240 厚砖墙,自塔吊基础顶面起每2 米加设一道200*240 圈梁,配筋4Ф 12,ф 6@250,C20 混凝土浇筑。2、道路一侧砖墙底部砌筑2 米高 1 米长扶壁墙。3、四面砖墙内侧水平方向使用4.5 米钢管、顶托和木方(竖向放置)顶紧,水平钢管自塔吊基础顶面起 1.2 米和 2.4 米高度布置两道,再往上每 1.5 米布置一道。 立杆布置四根。 钢管架严禁与塔吊标准节连接,应避开塔吊标准节并且不影响塔吊的拆除。4、砖墙顶部应高出周围硬化场地200 以上作为挡水台,顶部铺设木板和单层彩钢板防雨,单侧找坡 2%。5、砖墙外侧人工回填,并分层夯实。6、施工顺序:砌筑砖墙→施工第一道圈梁→内侧搭设钢管架→外侧分层回填→砌筑砖墙→施工第二道圈梁⋯⋯7、塔吊基坑防护的施工时间应在基础肥槽回填的同时进行,施工完成后周边应避免大量堆载。8、若塔吊基坑防护先于基础肥槽回填施工,则水平钢管在靠建筑物一侧先穿上顶托但不顶紧,待基础肥槽回填完以后再顶紧。后附简图。
