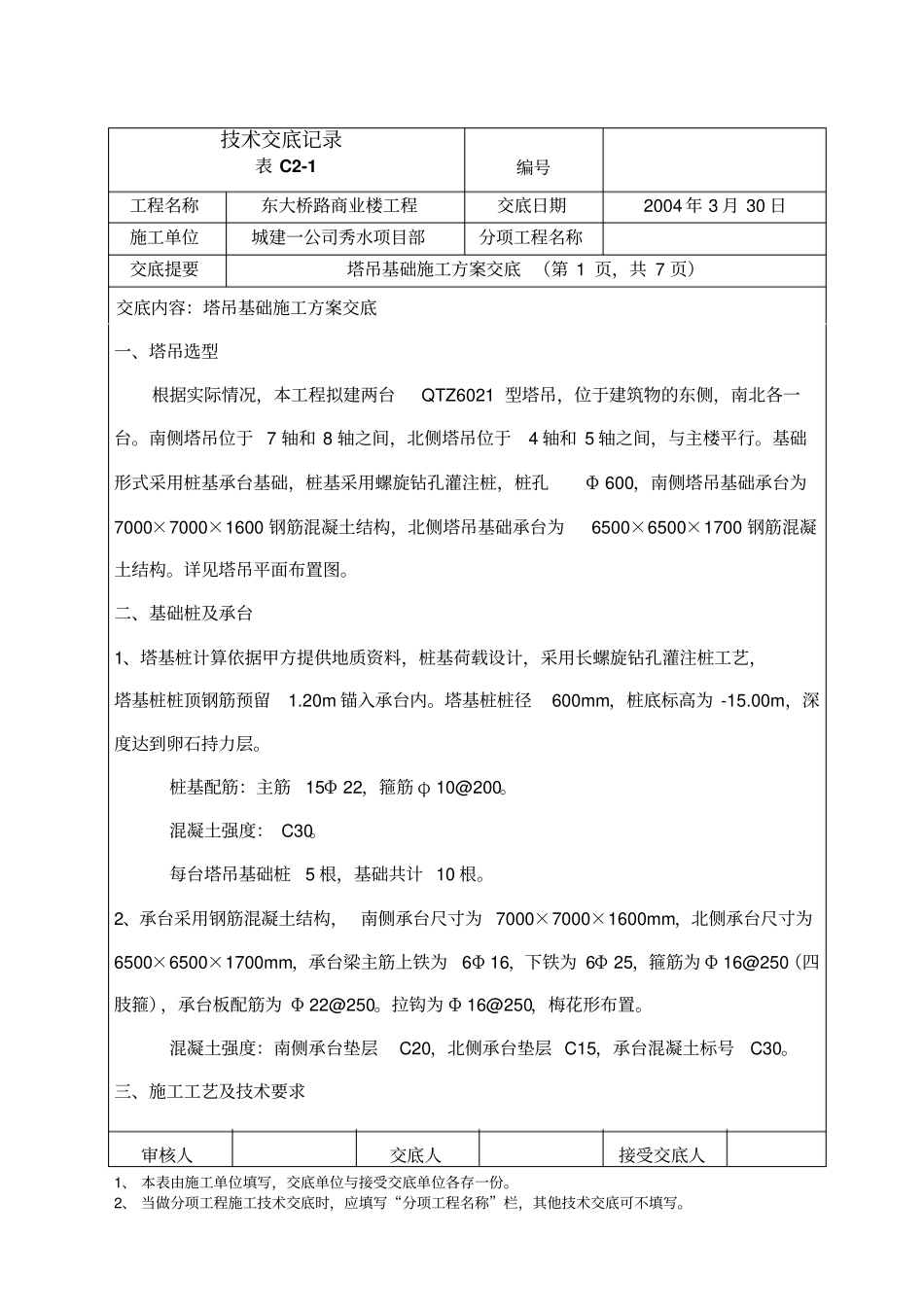

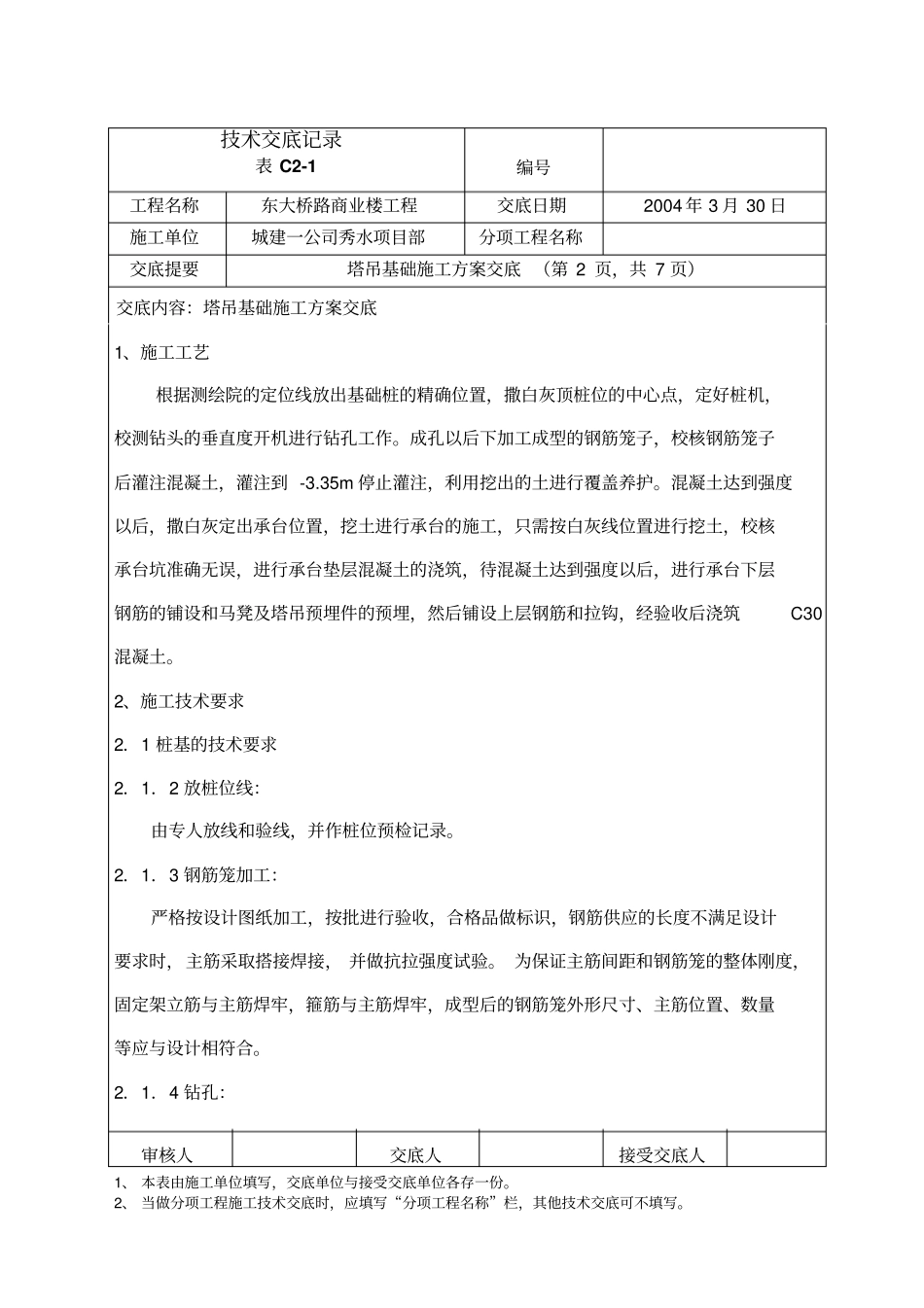

技术交底记录表 C2-1 编号工程名称东大桥路商业楼工程交底日期2004 年 3 月 30 日施工单位城建一公司秀水项目部分项工程名称交底提要塔吊基础施工方案交底 (第 1 页,共 7 页)交底内容:塔吊基础施工方案交底审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。一、塔吊选型根据实际情况,本工程拟建两台QTZ6021 型塔吊,位于建筑物的东侧,南北各一台。南侧塔吊位于 7 轴和 8 轴之间,北侧塔吊位于4 轴和 5 轴之间,与主楼平行。基础形式采用桩基承台基础,桩基采用螺旋钻孔灌注桩,桩孔Φ 600,南侧塔吊基础承台为7000×7000×1600 钢筋混凝土结构,北侧塔吊基础承台为6500×6500×1700 钢筋混凝土结构。详见塔吊平面布置图。二、基础桩及承台1、塔基桩计算依据甲方提供地质资料,桩基荷载设计,采用长螺旋钻孔灌注桩工艺,塔基桩桩顶钢筋预留1.20m 锚入承台内。塔基桩桩径600mm,桩底标高为 -15.00m,深度达到卵石持力层。桩基配筋:主筋15Φ 22,箍筋 φ 10@200。混凝土强度: C30。每台塔吊基础桩5 根,基础共计 10 根。2、承台采用钢筋混凝土结构, 南侧承台尺寸为 7000×7000×1600mm,北侧承台尺寸为6500×6500×1700mm,承台梁主筋上铁为6Φ 16,下铁为 6Φ 25,箍筋为 Φ 16@250(四肢箍),承台板配筋为 Φ 22@250。拉钩为 Φ 16@250,梅花形布置。混凝土强度:南侧承台垫层C20,北侧承台垫层 C15,承台混凝土标号C30。三、施工工艺及技术要求技术交底记录表 C2-1 编号工程名称东大桥路商业楼工程交底日期2004 年 3 月 30 日施工单位城建一公司秀水项目部分项工程名称交底提要塔吊基础施工方案交底 (第 2 页,共 7 页)交底内容:塔吊基础施工方案交底审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。1、施工工艺根据测绘院的定位线放出基础桩的精确位置,撒白灰顶桩位的中心点,定好桩机,校测钻头的垂直度开机进行钻孔工作。成孔以后下加工成型的钢筋笼子,校核钢筋笼子后灌注混凝土,灌注到 -3.35m 停止灌注,利用挖出的土进行覆盖养护。混凝土达到强度以后,撒白灰定出承台位置,挖土进行承台的施工,只需按白灰线位置进行挖...
