塔吊顶升方案工地名称 : 塔吊型号 : 编制人 : 审核人 : 审批人 : 编制日期 : 无锡市伟顺机械设备租赁有限公司塔吊顶升方案一、 塔机基本情况 : 现有高度已附着道, 需顶升节, 塔吊自由端米二、顶升施工组织机构人员分工: 姓名证号工种及分工赵仁亚32000300009266负责人姜亚超T320823197312057安全员施铁平苏 B072010000032建筑塔式起重机安装拆卸工李德刚苏 B042010000118塔吊司机黄中华苏 B072010000030建筑塔式起重机安装拆卸工蒋锡义苏 B072010000031建筑塔式起重机安装拆卸工二、 准备工作 :1、顶升前完好检验 ( 两人以上签名 ) 2、安装所需工具由负责3、安全技术交底 , 交底人 ,年月日(1) 详细说明本施工方案 , 把重点 , 难点作着重分解落实
(2) 讲清人员分工 , 持证上岗 , 严格遵守操作规程 , 明确个人责任(3) 安装人员分工应严格执行高空作业的安全要求, 包括戴安全帽 , 系安全带, 穿防滑鞋 , 禁止饮酒等
(4) 雷雨天 , 雪天或风速大于13m/s(4 级风以上 ) 恶劣天气时不得进行塔吊安装作业
(5) 请项目部或安装单位在工地施工作业区设置安全标志告示
(6) 接受交底人签名 : 四、顶升步骤 : 1、将超重臂旋至引入标准节的方向(起重臂位于爬升架上伸框架的正上方)如果准备同时加几个标准节,则把要加的标准节一个个吊起,依次排列在起重臂下方 ,回转制动器处于制动位置
2、放出电缆 ( 长度略大于总的爬升高度) 在地面先将标准引进轮固定的塔身标准节下部的四个角上, 然后吊起标准节放在外伸框架上, 吊适当配重 , 调整小车位置如 ( 吊一节标准 , 位置在第一个吊点处

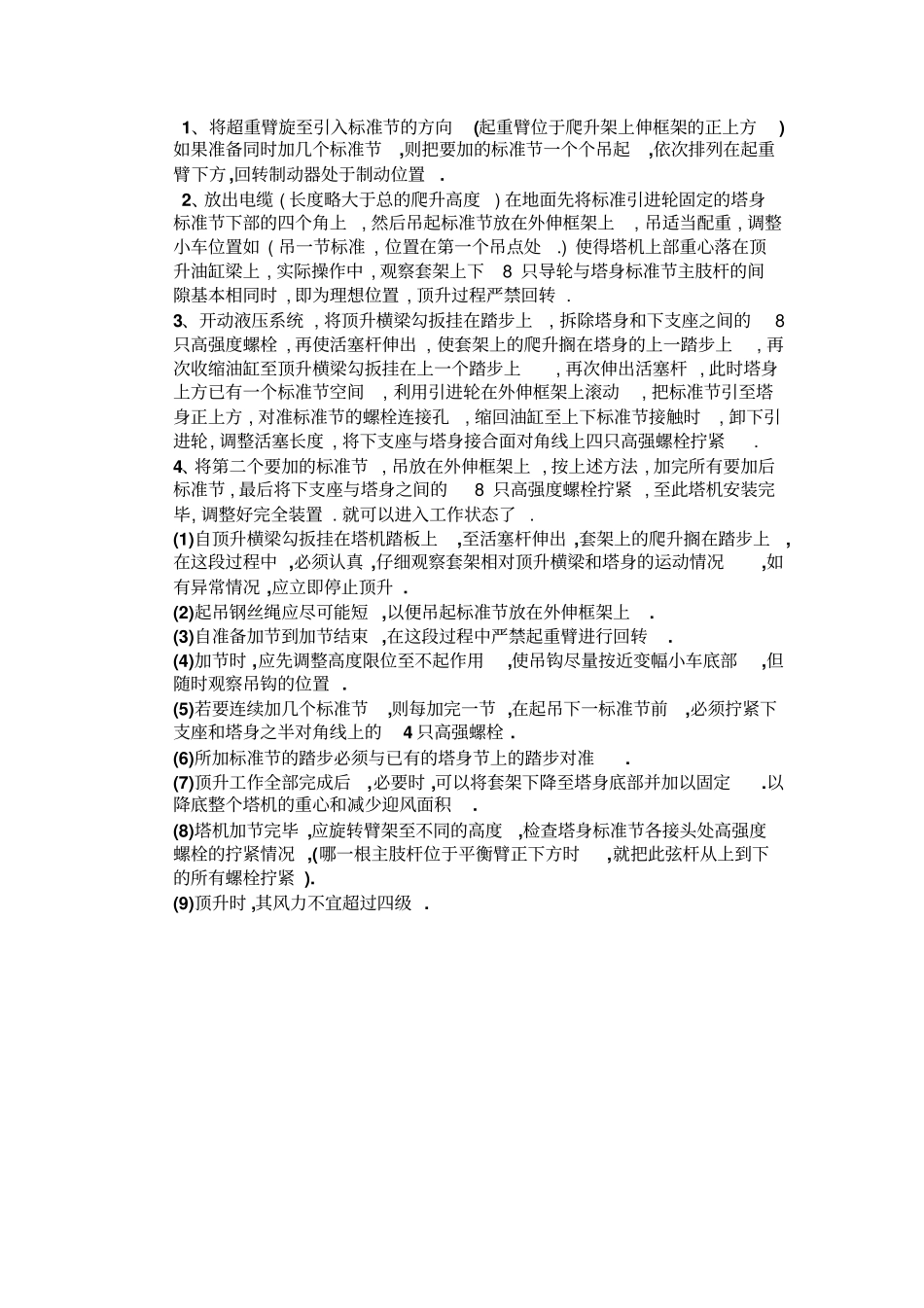

) 使得塔机上部重心落在顶升油缸梁上 , 实际操作中 , 观察套架上下8 只导轮与塔身标准节
