填方段渠堤填筑作业指导书1
工程简况本标段设计起止桩号为Ⅳ 33+700~Ⅳ 38+000,标段全长 4
3Km,其中明渠段长度为 3526m
渠道设计深度为 8
64m,渠道挖深为 2m~7
5m左右,填筑高度为1
经建筑垃圾二次清运后,干渠施工区段土方开挖量为132
9 万m3,土方填筑量为 199
3 万m3,宅基地换填量 13
13 万m3,需要用合格土料填筑的量较大,中间出现 79
5 万m3缺口需要调剂,需从外部土场进行调运
总干渠土方填筑的作业内容主要有:渠堤填筑、防护堤填筑等
编制依据1)《南水北调中线一期工程总干渠黄河北~羑河北段(中线建管局直管项目)焦作 1段第二施工标技术条款》 (合同编号: ZXJ/SG/HYD-006);2)《南水北调中线一期工程总干渠温博段、沁河倒虹吸段渠道开挖及填筑施工技术要求》;3)《地基与基础工程施工质量及验收规程》GB50202-2002;4)《碾压式土石坝施工设计规范》SL274-2001;5)《堤防工程施工规范》 SL260-98;6)《土工试验规程》 SL237-1999;7)《总干渠渠道土方填筑施工方案》 ;8)《土方填筑碾压试验报告》(水电十一局【2010】报告 012号);9)相关设计文件及图纸
施工程序及碾压参数的选定1)施工程序基础准备→测量放线→检查验收→铺土→平整→碾压→试验→修坡

2)碾压参数的选定通过土方填筑碾压试验得出如下碾压参数:a
土料松铺厚度为 40cm;b
静压 2 遍后振压 8 遍,前进一趟算一遍,再原位退回算两遍;c
碾压时振动碾的行进速度不宜超过2Km/h

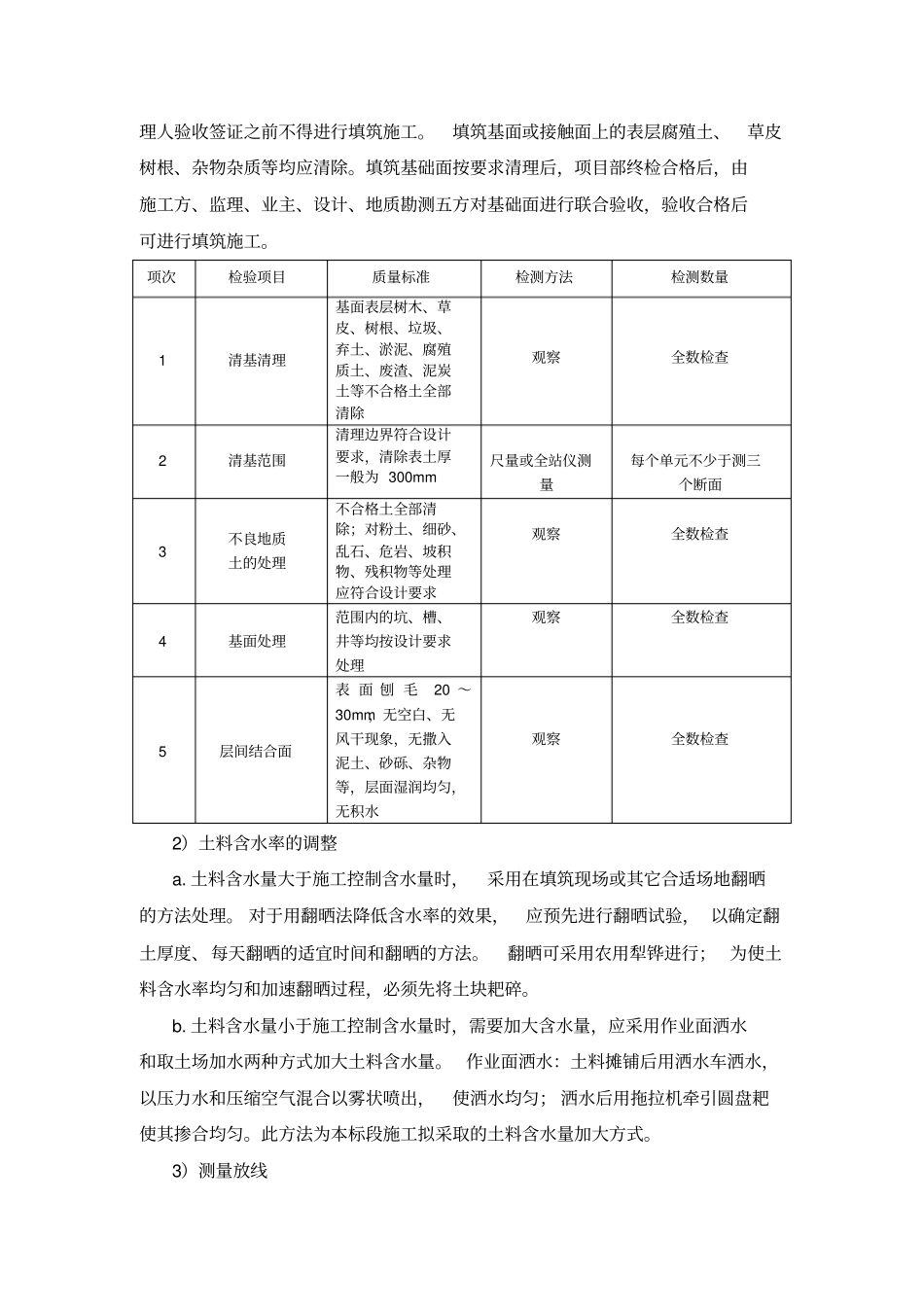

施工方法1)基础准备所有填筑基面或接触面均须按有关规定进行基础准备,在基础准备未得到监理人验收签证之前不得进行填筑施工
填筑基面或接触面上的表层腐殖土、草皮树根、杂物杂质等均应清除
