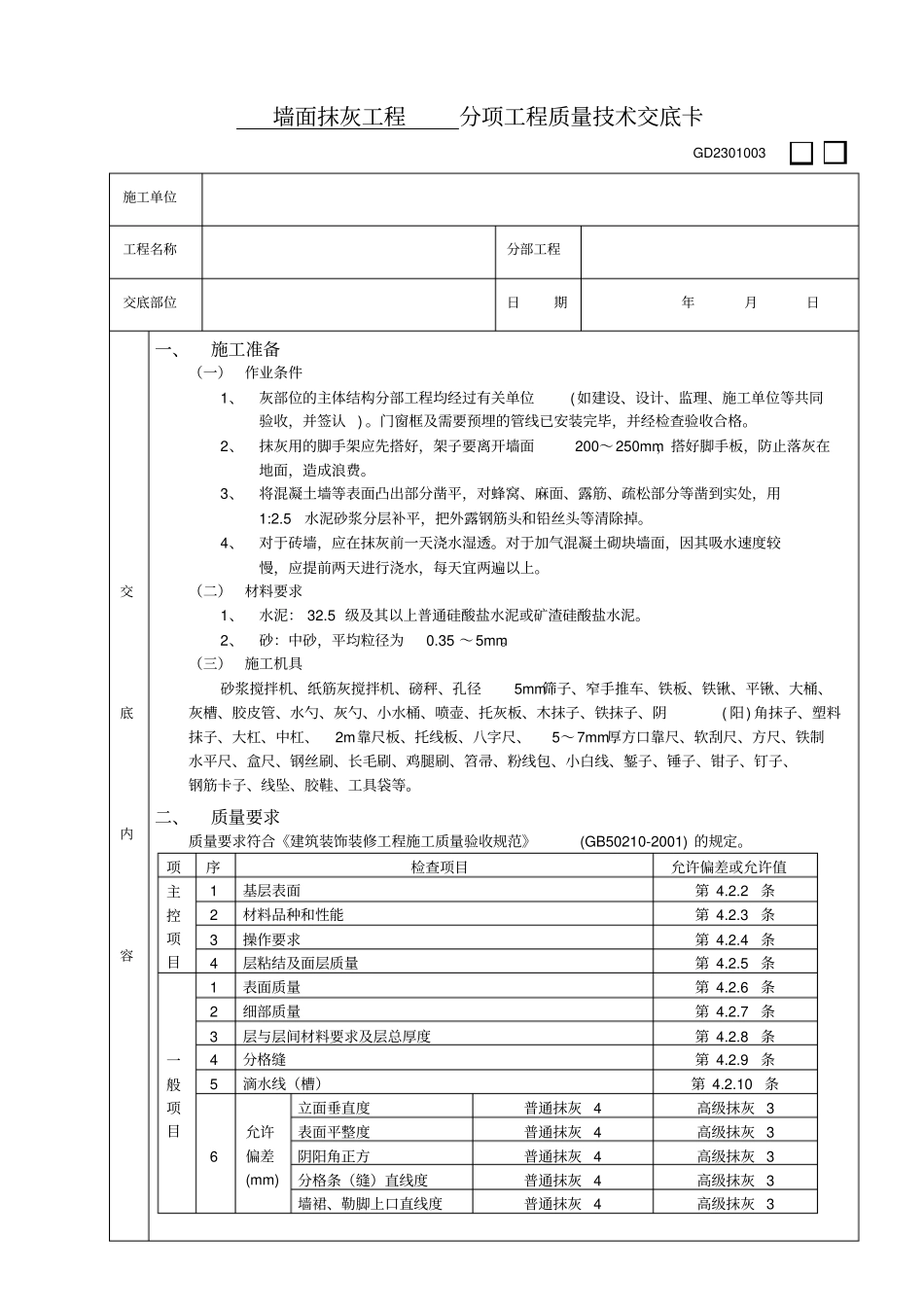

墙面抹灰工程分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日期年月日交底内容一、施工准备(一)作业条件1、灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认 )
门窗框及需要预埋的管线已安装完毕,并经检查验收合格
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2
5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4、对于砖墙,应在抹灰前一天浇水湿透
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上
(二)材料要求1、水泥: 32
5 级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥
2、砂:中砂,平均粒径为0
35 ~5mm
(三)施工机具砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴( 阳) 角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等

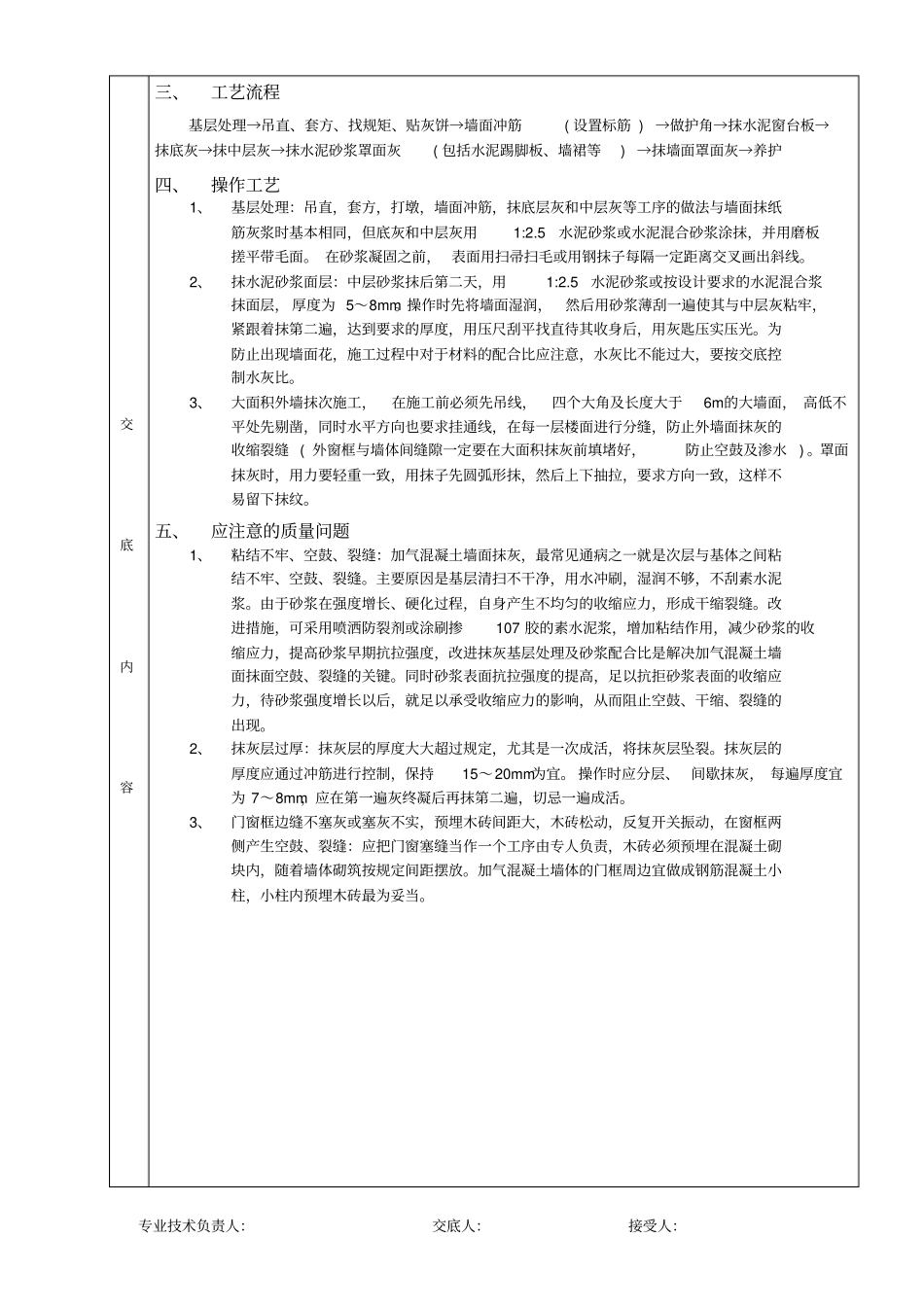

二、质量要求质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001) 的规定
项序检查项目允许偏差或允许值主控项目1 基层表面第 4
2条2 材料品种和性能第 4
3条3 操作要求第 4
4条4 层粘结及面层质量第 4
5条一般项目1 表面质量第 4
6条2 细部质量第 4
7条3 层与层间材料要求及层总厚度第 4
8条4 分格缝第 4
9条5 滴水线(槽)第 4
10条6 允许偏差(mm) 立面垂直度
