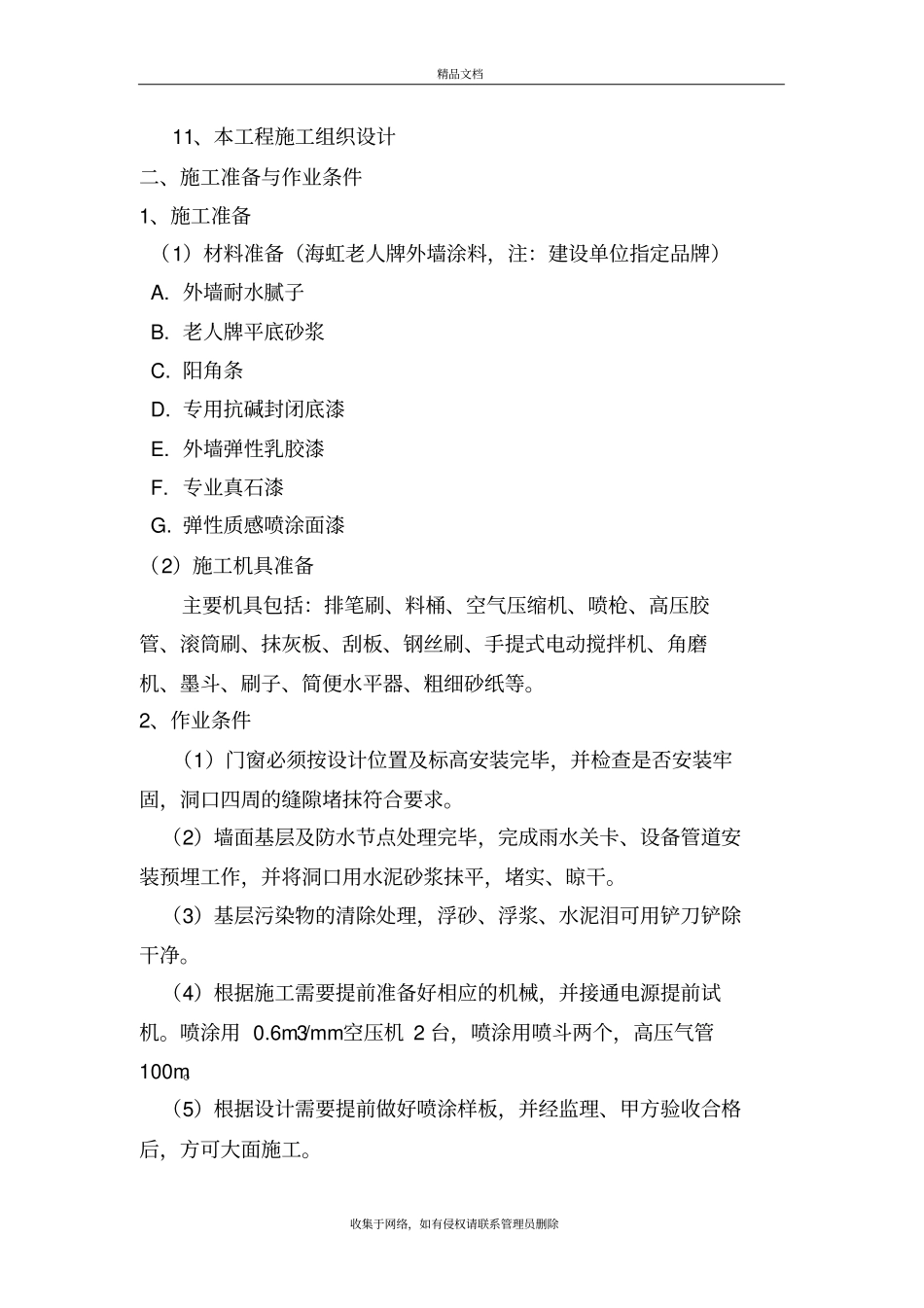

外 墙 真 石 漆 施 工 方 案最 新 版精品文档收集于网络,如有侵权请联系管理员删除外墙质感涂料施工方案一、工程概况第一节基本概况工程名称:工程地点:建设单位:监理单位:设计单位:施工单位:第二节建筑概况1、工程名称:项目名称: 136#-144#号楼2、结构形式:框剪结构;建筑面积为81399.18 ㎡;3、建筑高度: 58.8m;建筑层数:地下一层,地上18 层;第三节涂料工程概况一、编制依据1、《建筑工程质量验收统一标准》GB50300-2013 2、《建筑装饰装修工程质量验收规范》GB50210-2011 3、《民用建筑工程室内外环境污染控制规范》GB50325-2010 4、《建筑涂饰工程施工验收规范》JGJ/T29-2003 5、《施工现场临时用电安全技术规范》JGJ46-2012 6、《建筑施工安全检查标准》JGJ59-2011 7、《建筑施工高层作业安全技术规范》JGJ80-91 8、《建筑机械使用安全技术规范》JGJ33-2012 9、建设单位要求及碧桂园两防文件要求10、“海虹老人涂料”材料单位交底资料精品文档收集于网络,如有侵权请联系管理员删除11、本工程施工组织设计二、施工准备与作业条件1、施工准备(1)材料准备(海虹老人牌外墙涂料,注:建设单位指定品牌) A. 外墙耐水腻子 B. 老人牌平底砂浆 C. 阳角条 D. 专用抗碱封闭底漆 E. 外墙弹性乳胶漆 F. 专业真石漆 G. 弹性质感喷涂面漆(2)施工机具准备主要机具包括:排笔刷、料桶、空气压缩机、喷枪、高压胶管、滚筒刷、抹灰板、刮板、钢丝刷、手提式电动搅拌机、角磨机、墨斗、刷子、简便水平器、粗细砂纸等。2、作业条件(1)门窗必须按设计位置及标高安装完毕,并检查是否安装牢固,洞口四周的缝隙堵抹符合要求。(2)墙面基层及防水节点处理完毕,完成雨水关卡、设备管道安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。(3)基层污染物的清除处理,浮砂、浮浆、水泥泪可用铲刀铲除干净。(4)根据施工需要提前准备好相应的机械,并接通电源提前试机。喷涂用 0.6m3/mm空压机 2 台,喷涂用喷斗两个,高压气管100m。(5)根据设计需要提前做好喷涂样板,并经监理、甲方验收合格后,方可大面施工。精品文档收集于网络,如有侵权请联系管理员删除(6)提前做好不同颜色部位的遮挡,并应准备好遮板多块备用。(7)操作时施工现场温度不低于5℃。(8)对脚手架孔洞以及局部未抹灰墙面需提前采用砂浆修补,砂浆修补后应低于基面2mm左右,避免涂装后的修补对涂饰效果的影响。(9)外墙涂料施...
