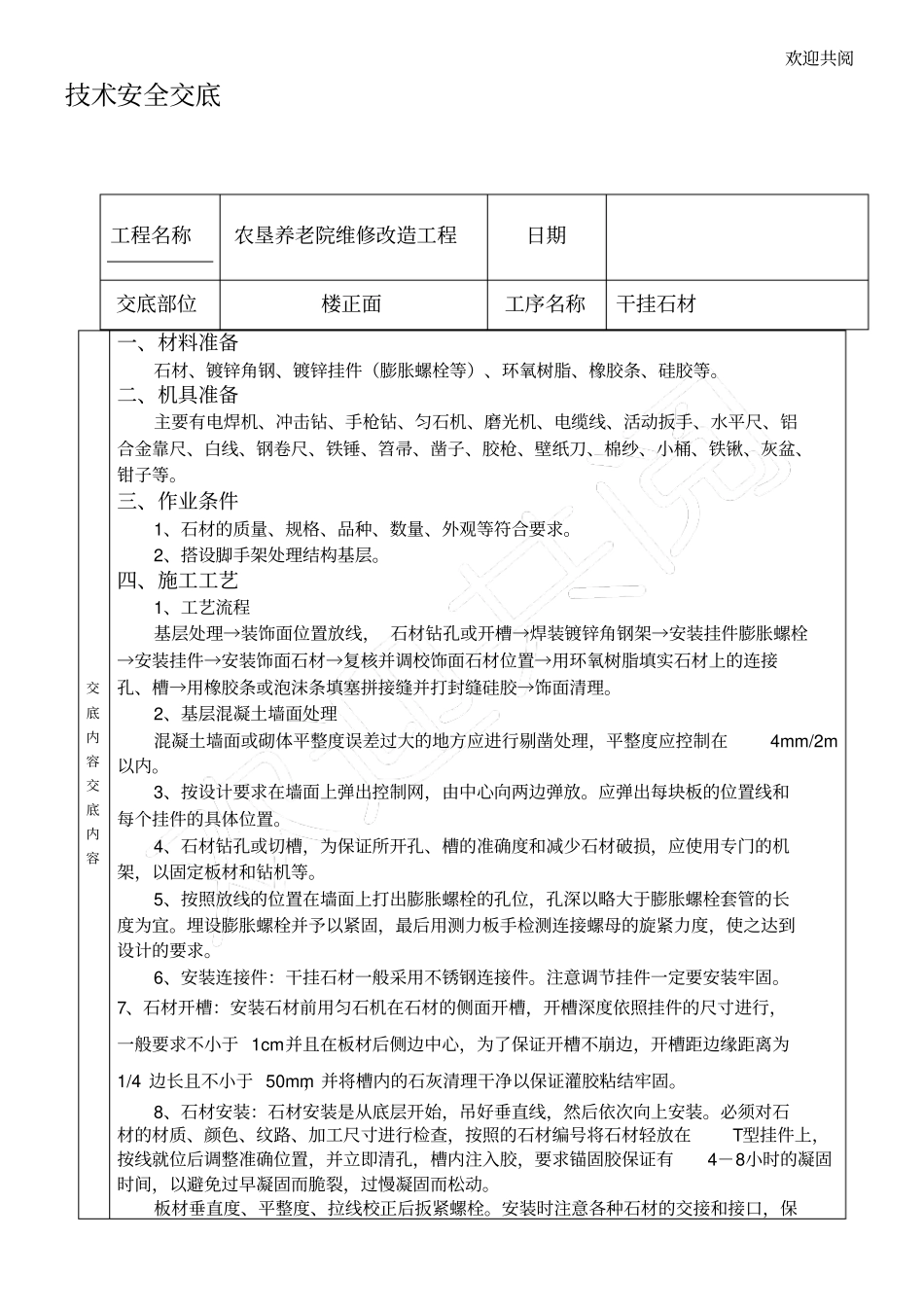

欢迎共阅技术安全交底交底内容交底内容一、材料准备石材、镀锌角钢、镀锌挂件(膨胀螺栓等)、环氧树脂、橡胶条、硅胶等
二、机具准备主要有电焊机、冲击钻、手枪钻、匀石机、磨光机、电缆线、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等
三、作业条件1、石材的质量、规格、品种、数量、外观等符合要求
2、搭设脚手架处理结构基层
四、施工工艺1、工艺流程基层处理→装饰面位置放线, 石材钻孔或开槽→焊装镀锌角钢架→安装挂件膨胀螺栓→安装挂件→安装饰面石材→复核并调校饰面石材位置→用环氧树脂填实石材上的连接孔、槽→用橡胶条或泡沫条填塞拼接缝并打封缝硅胶→饰面清理
2、基层混凝土墙面处理混凝土墙面或砌体平整度误差过大的地方应进行剔凿处理,平整度应控制在4mm/2m以内
3、按设计要求在墙面上弹出控制网,由中心向两边弹放
应弹出每块板的位置线和每个挂件的具体位置
4、石材钻孔或切槽,为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等
5、按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜
埋设膨胀螺栓并予以紧固,最后用测力板手检测连接螺母的旋紧力度,使之达到设计的要求
6、安装连接件:干挂石材一般采用不锈钢连接件
注意调节挂件一定要安装牢固
7、石材开槽:安装石材前用匀石机在石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于 1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4 边长且不小于 50mm,并将槽内的石灰清理干净以保证灌胶粘结牢固
8、石材安装:石材安装是从底层开始,吊好垂直线,然后依次向上安装
必须对石材的材质、颜色、纹路、加工尺寸进行检查,按照的石材编号将石材轻放在T型挂件上,按线就位后调整准确位置,并立即清孔,槽内注入胶,要求锚固胶保证有4-
