专业资料分享完美 DOC 格式整理天津新世界新汇华庭发展项目施工工程标段二穿墙螺杆洞处理方案(修改版)编制人:审核人:审批人:编制单位:天津新世界新汇华庭发展项目施工工程标段二项目部编制日期: 2013 年 04 月 26 日专业资料分享完美 DOC 格式整理专业资料分享完美 DOC 格式整理1、施工方法:本工程采用可回收的穿墙螺杆进行模板的加固和定位,即在墙内放置穿墙螺杆套管,在进行墙面粉刷前,须将穿墙螺杆洞中的套管处理完毕,并确保外墙防水的效果
现采取如下处理方案:○1 派专人用冲击钻将螺杆洞中的套管打碎,并清理干净(内、外墙钻头打入深度 ≥50mm);○2 采用发泡剂进行墙体中部填充,填充深度保持在100~120mm为宜;墙体内侧及外侧50~60mm深度范围内采用膨胀水泥砂浆(膨胀剂掺量占水泥重量3%)将穿墙螺杆洞捣塞密实;○3 外墙螺杆洞内砂浆充分干燥后,在螺杆口部位粘贴100×100×3自粘防水卷材
粘贴前必须保证螺杆孔内的砂浆充分干燥,以防止孔内的水份因受热蒸发破坏自粘防水卷材
○4 封堵完毕,分批待监理单位验收完毕,方可进行抹灰施工

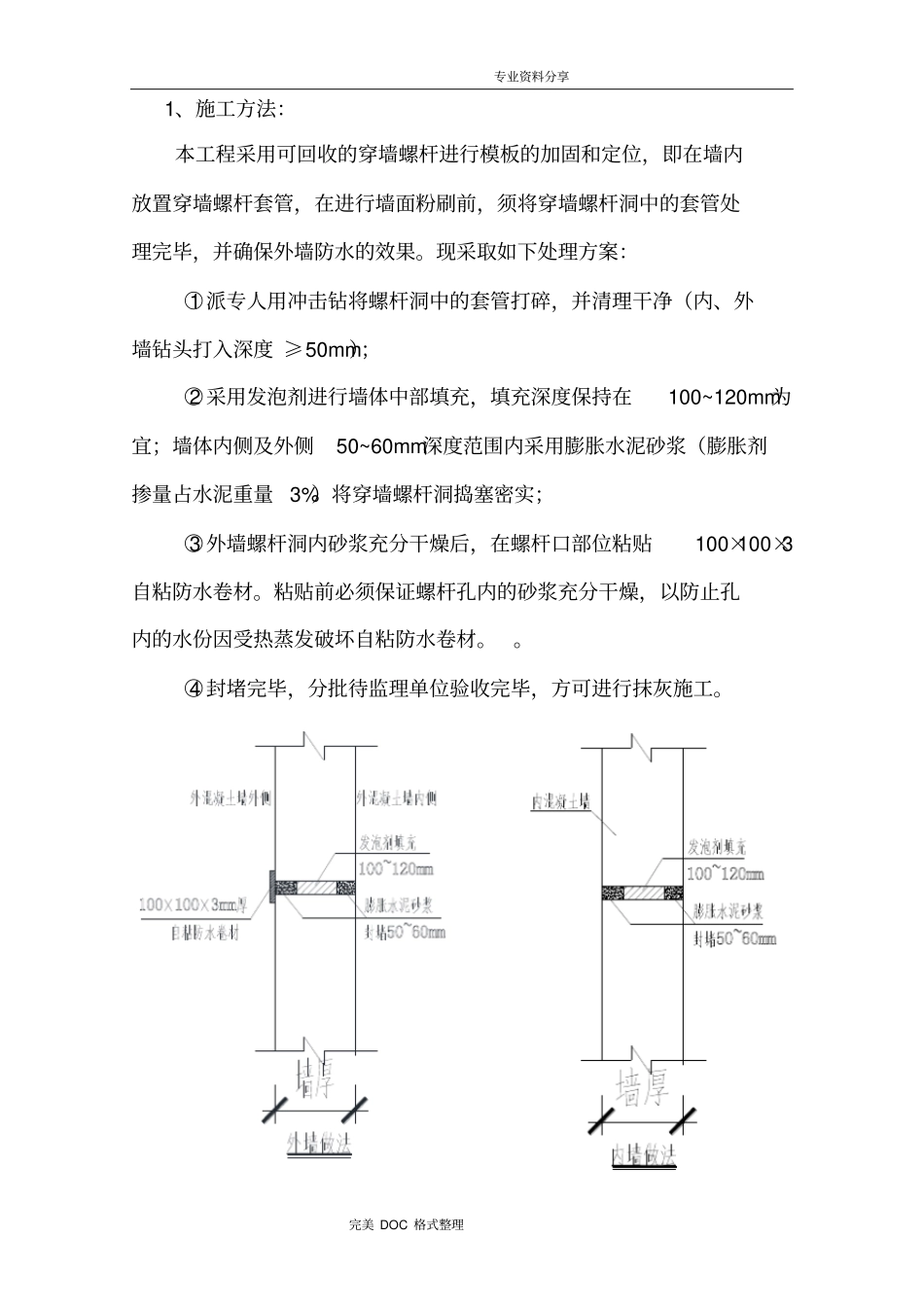

专业资料分享完美 DOC 格式整理第一步:采用冲击钻进行套管清理(内、外墙钻头打入深度≥50mm)水泥砂浆填塞专业资料分享完美 DOC 格式整理粘贴防水卷材第二步:外墙外侧采用膨胀水泥砂浆填塞螺杆洞(深度为50~60mm),并粘贴 100×100×3 自粘防水卷材,内墙用水泥砂浆将螺杆洞捣实后将两端抹平
第三步:在内侧采用注射枪注射发泡剂(深度为100~120mm)专业资料分享完美 DOC 格式整理第四步:外墙内侧采用膨胀水泥砂浆填塞螺杆洞(深度为50~60mm)2
施工质量措施设置专人责任制,由施工员对螺杆洞的修补对班组进行技术交底,然后对墙体螺杆洞的修补进行检查与评定,确保施工的正确性
3、安全保证措施1)施工现场应严格执
