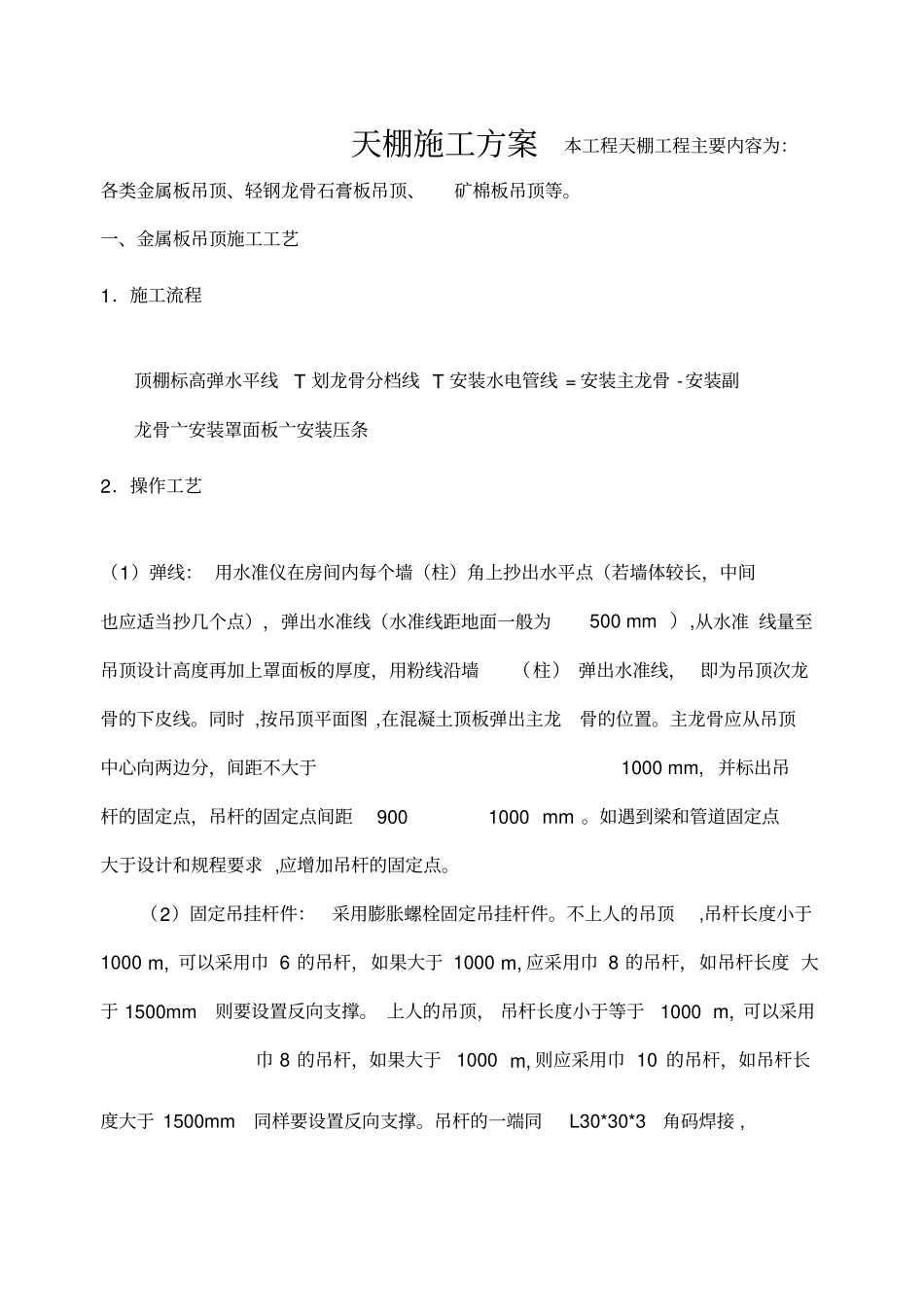

天棚施工方案本工程天棚工程主要内容为:各类金属板吊顶、轻钢龙骨石膏板吊顶、矿棉板吊顶等
一、金属板吊顶施工工艺1.施工流程顶棚标高弹水平线T 划龙骨分档线 T 安装水电管线 = 安装主龙骨 -安装副龙骨亠安装罩面板亠安装压条2.操作工艺(1)弹线: 用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 mm ),从水准 线量至吊顶设计高度再加上罩面板的厚度,用粉线沿墙(柱) 弹出水准线, 即为吊顶次龙骨的下皮线
同时 ,按吊顶平面图 ,在混凝土顶板弹出主龙骨的位置
主龙骨应从吊顶中心向两边分,间距不大于1000 mm, 并标出吊杆的固定点,吊杆的固定点间距900 1000 mm
如遇到梁和管道固定点大于设计和规程要求 ,应增加吊杆的固定点
(2)固定吊挂杆件:采用膨胀螺栓固定吊挂杆件
不上人的吊顶,吊杆长度小于1000 m, 可以采用巾 6 的吊杆,如果大于 1000 m, 应采用巾 8 的吊杆,如吊杆长度 大于 1500mm则要设置反向支撑
上人的吊顶, 吊杆长度小于等于1000 m, 可以采用巾 8 的吊杆,如果大于1000 m, 则应采用巾 10 的吊杆,如吊杆长度大于 1500mm同样要设置反向支撑

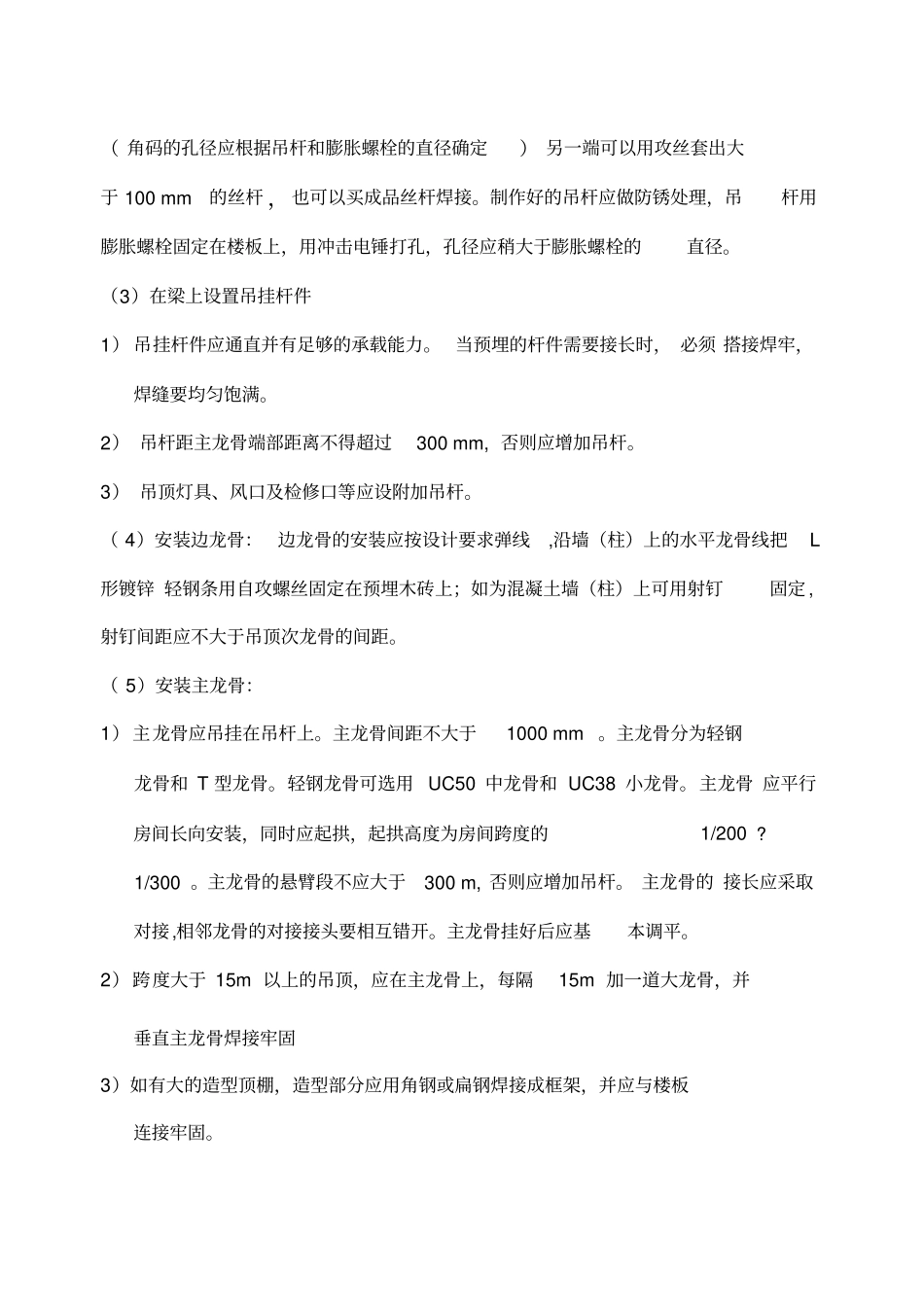

吊杆的一端同L30*30*3角码焊接 , ( 角码的孔径应根据吊杆和膨胀螺栓的直径确定) 另一端可以用攻丝套出大于 100 mm的丝杆 ,也可以买成品丝杆焊接
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径
(3)在梁上设置吊挂杆件1) 吊挂杆件应通直并有足够的承载能力
当预埋的杆件需要接长时, 必须 搭接焊牢,焊缝要均匀饱满
2) 吊杆距主龙骨端部距离不得超过300 mm, 否则应增加吊杆
3) 吊顶灯具、风口及检修口等应设附加吊杆

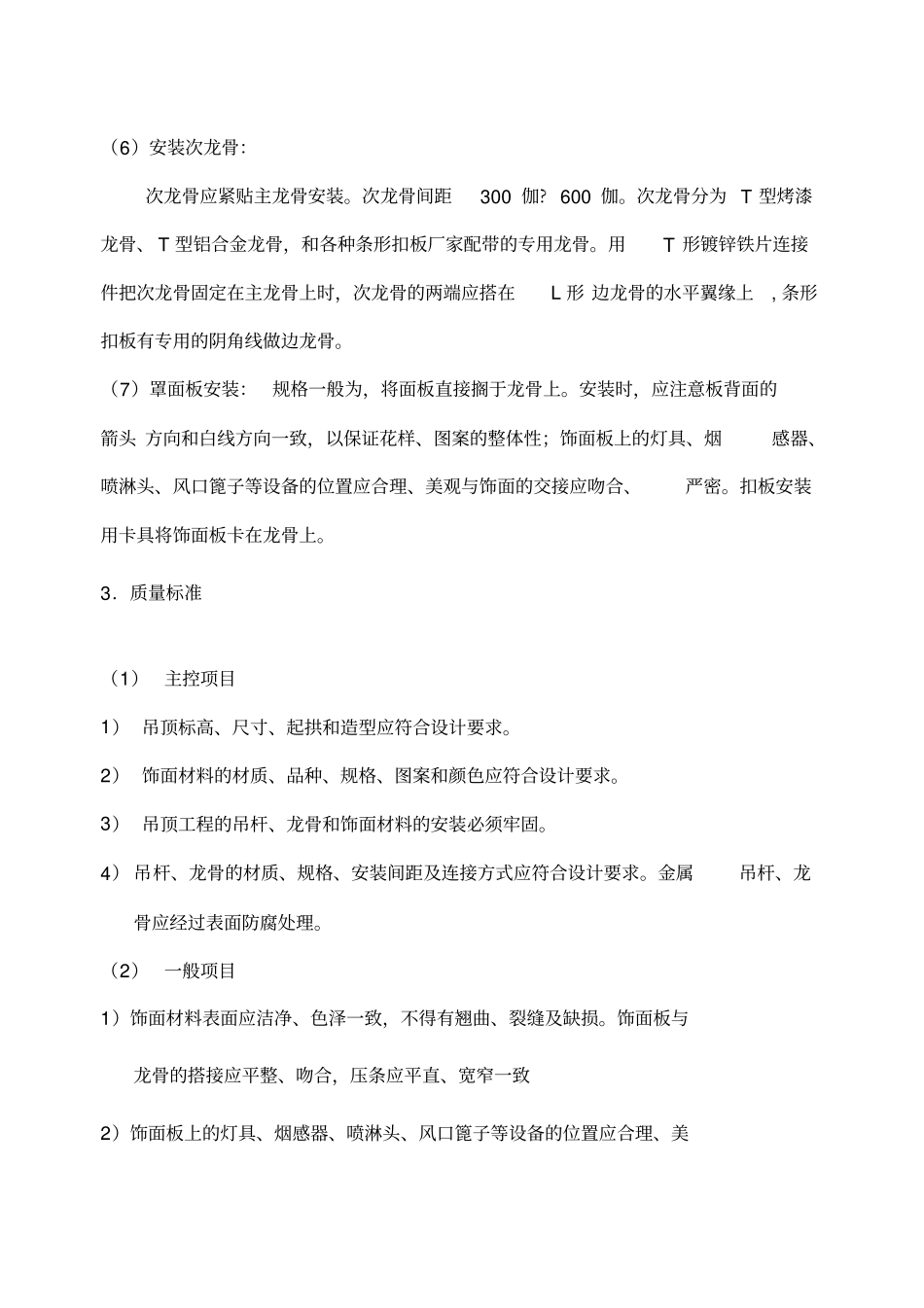

( 4)安装边龙
