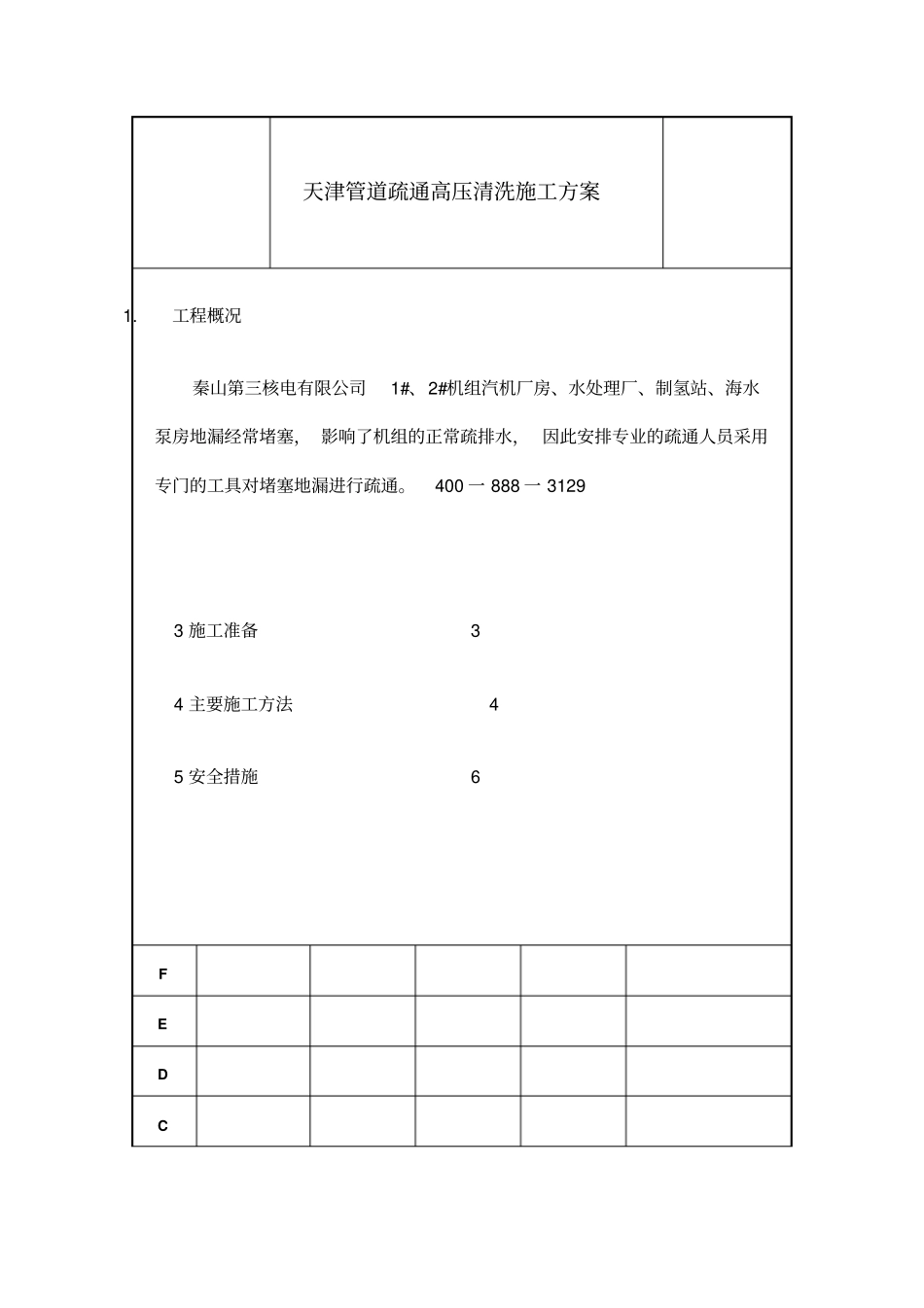

天津管道疏通高压清洗施工方案1.工程概况秦山第三核电有限公司1#、2#机组汽机厂房、水处理厂、制氢站、海水泵房地漏经常堵塞, 影响了机组的正常疏排水, 因此安排专业的疏通人员采用专门的工具对堵塞地漏进行疏通。400 一 888 一 3129 3 施工准备 34 主要施工方法 45 安全措施 6FE D C 2 B A 版 次日期编制审核批准修 改 和 观 察受控状况:分发号:目录1 工程概况 32 编制依据 3 3 施工准备 34 主要施工方法 45 安全措施 63 2.工程概况秦山第三核电有限公司1#、2#机组汽机厂房、水处理厂、制氢站、海水泵房地漏经常堵塞, 影响了机组的正常疏排水, 因此安排专业的疏通人员采用专门的工具对堵塞地漏进行疏通。3.编制依据2.1 秦山第三核电有限公司厂房地漏疏通外委技术规格书2.2 《建筑装饰装修工程施工质量验收规范》GB50210-2001 2.3 《建筑工程施工质量验收标准》GB50300-2001 2.4 《工业管道施工及验收规范》GB50235-97 4.施工准备3.1 熟悉施工图纸,对管道疏通的工艺流程进行技术交底。3.2 人力需求4 专业人数资格要求预计工时 (小时) 项目负责人1 名技术人员1 名管道工10 名电工1 名持证电焊工1 名持证3.3 施工中所使用的工器具常用工器具序号名称规格型号数量备注1 管道清理机GQ-150 3 套2 电源盘3 套3 电焊机1 套4 工作标示牌2 块5 胶皮水管Φ 25 200 米6 污水桶4 只7 安全带4 根8 角向磨光机4 台9 手提式切割机2 台3.3 向施工班组下达任务书,进行安全、质量、技术交底。5.主要施工方法4.1 检查疏通对象搞清楚管道的布置,逐个开放给水系统的各配水5 点检查各排水口及其连接的管道是否畅通无阻。灌水检查时务必从系统最下层地漏开始灌水,确认管道无堵塞后才能逐层往上灌水排查,上部冲洗完毕后最后对排出管再用大水量冲洗干净。4.2 管线分段为了便于疏通裸露在外且堵塞情况严重的管道,一般先将需要疏通的管线分成若干个小段,再进行灌水疏通。分段的办法主要根据疏通机的大小、疏通的方便以及分段的可能性确定,通常以 30 米为一个间距。管道分割前,在切割部位上钻一小孔,用漏斗连接软胶皮水管将污水引到污水桶内,待确认管道内无水后才能进行切割。若被切割管线的下方和周围有设备,必须用防火帆布盖好,确保设备安全运行。在厂房内进行管道切割时,当危及设备设施安全时,应改用手工钢锯进行冷切割。4.3 管道疏通所有管道的疏通均采用人工机...
