百度文库0 Φ 139
7mm 套管开窗侧钻规程及重点措施为了进一步规范套管开窗侧的操作,提高侧钻施工的技术水平, 加快公司Φ 139
7mm 套管开窗侧钻井的施工进度, 降低井下工程事故复杂时效, 确保公司侧钻井生产任务的顺利完成, 对Φ 139
7mm 套管开窗侧钻工作特作如下规范,望遵照执行
一、前期工作 1、认真调研侧钻井的原始情况及现状(包括原始基础数据、 固井质量、井下复杂、套损情况以及井筒现状等) ,并根据实际调查结果和公司技术、设备状况以及经济原则,优选侧钻井和确定侧钻井开窗位置
优选侧钻井的原则:侧钻井井深一般不应超过3000m;裸眼段长度不超过 600m、位移不超过300m、最大井斜角不超过45o;钻井液密度小于1
50g/cm 3;老井施工过程中无严重井涌、井漏事故为宜
侧钻井开窗位置的确定条件: 开窗点以上套管必须完好, 通径、试压合格;开窗井段固井质量较好, 井径较小,地层较稳定; 根据地质提供的靶心、位移和陀螺校核数据以及侧钻工具、地层的造斜能力,合理调整开窗深度,保证井眼轨迹园滑和有利于达到地质目的;开窗侧钻点要避开套管接箍

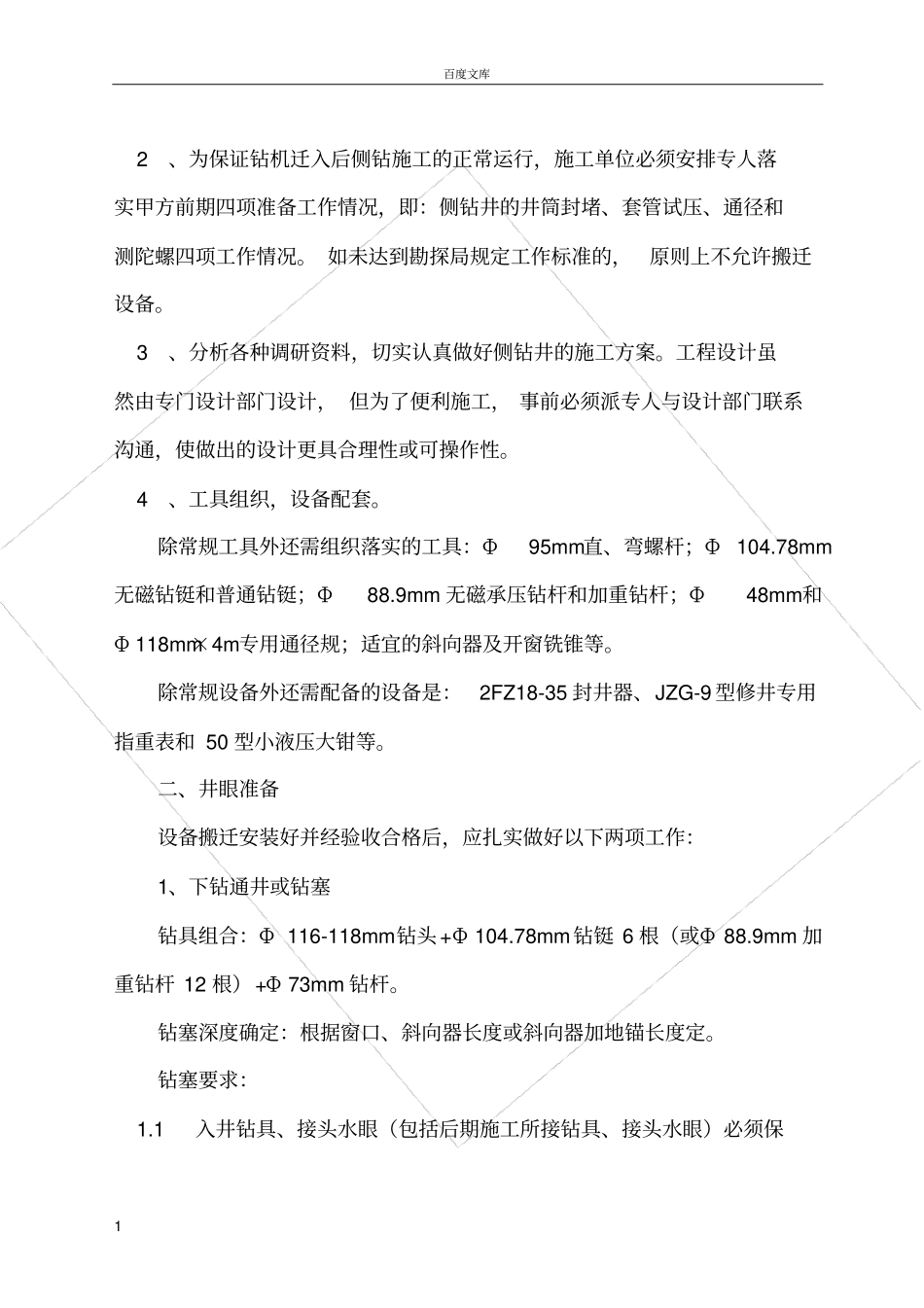

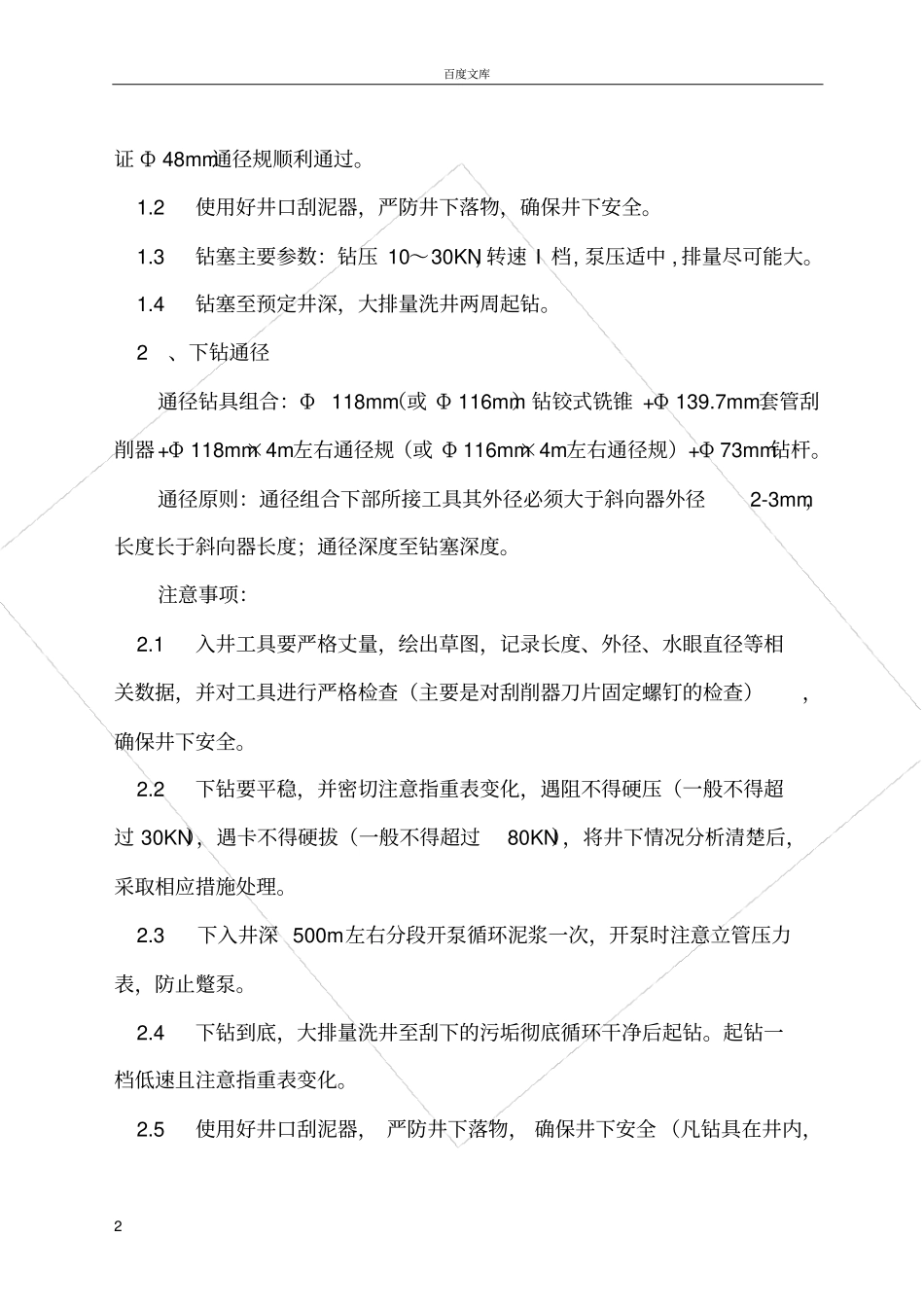

百度文库1 2、为保证钻机迁入后侧钻施工的正常运行,施工单位必须安排专人落实甲方前期四项准备工作情况,即:侧钻井的井筒封堵、套管试压、通径和测陀螺四项工作情况
如未达到勘探局规定工作标准的,原则上不允许搬迁设备
3、分析各种调研资料,切实认真做好侧钻井的施工方案
工程设计虽然由专门设计部门设计, 但为了便利施工, 事前必须派专人与设计部门联系沟通,使做出的设计更具合理性或可操作性
4、工具组织,设备配套
除常规工具外还需组织落实的工具:Φ95mm直、弯螺杆;Φ104
78mm无磁钻铤和普通钻铤;Φ88
9mm 无磁承压钻杆和加重钻杆;Φ48mm和Φ 118mm×4m专用通径规;适宜的斜向器及开窗铣锥等
除常规设备外还
