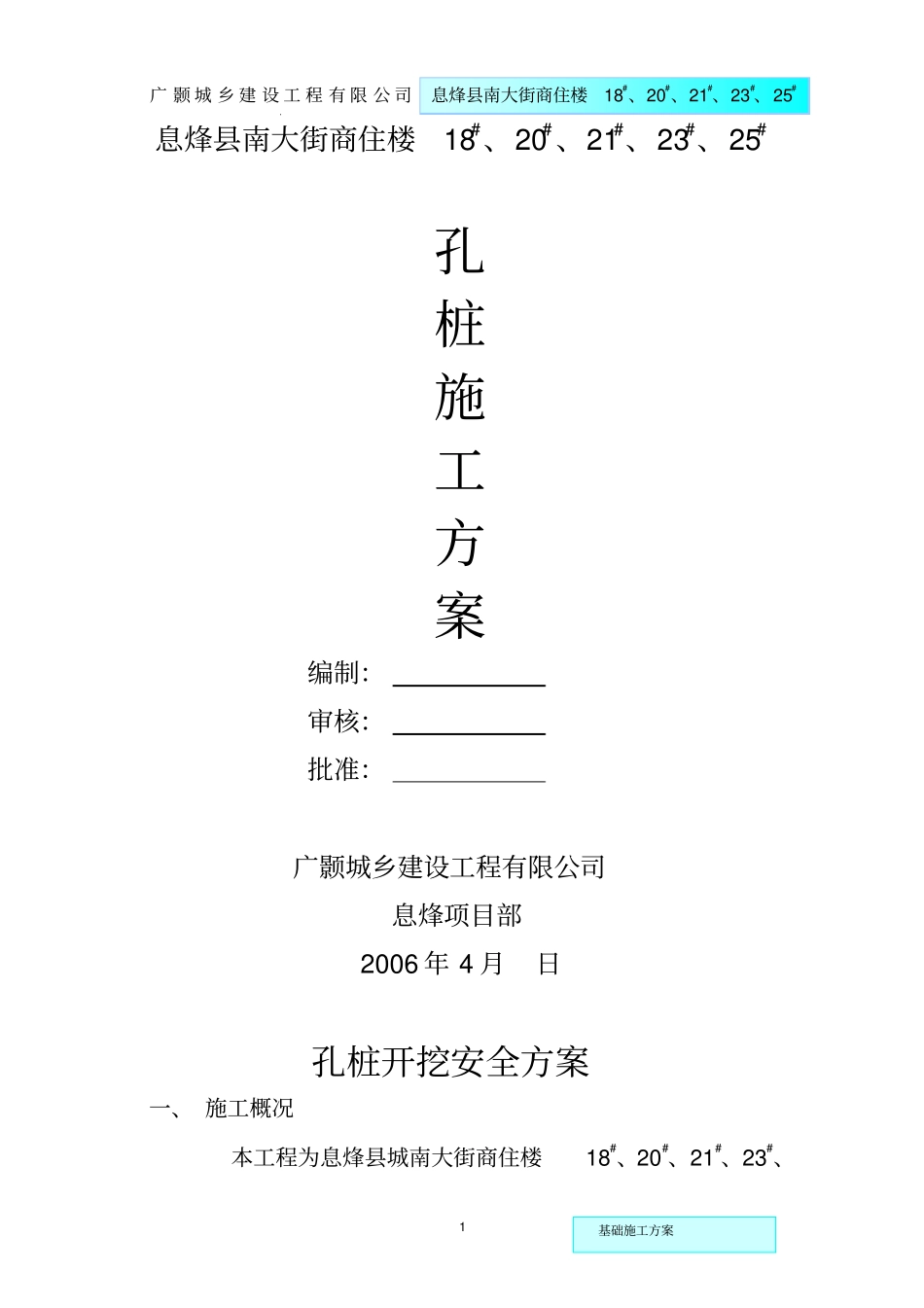

1 广 颢 城 乡 建 设 工 程 有 限 公 司
息烽县南大街商住楼18#、20#、21#、23#、25#基础施工方案息烽县南大街商住楼18#、20#、21#、23#、25#孔桩施工方案编制:审核:批准:广颢城乡建设工程有限公司息烽项目部2006 年 4 月日孔桩开挖安全方案一、 施工概况本工程为息烽县城南大街商住楼18#、20#、21#、23#、2 广 颢 城 乡 建 设 工 程 有 限 公 司

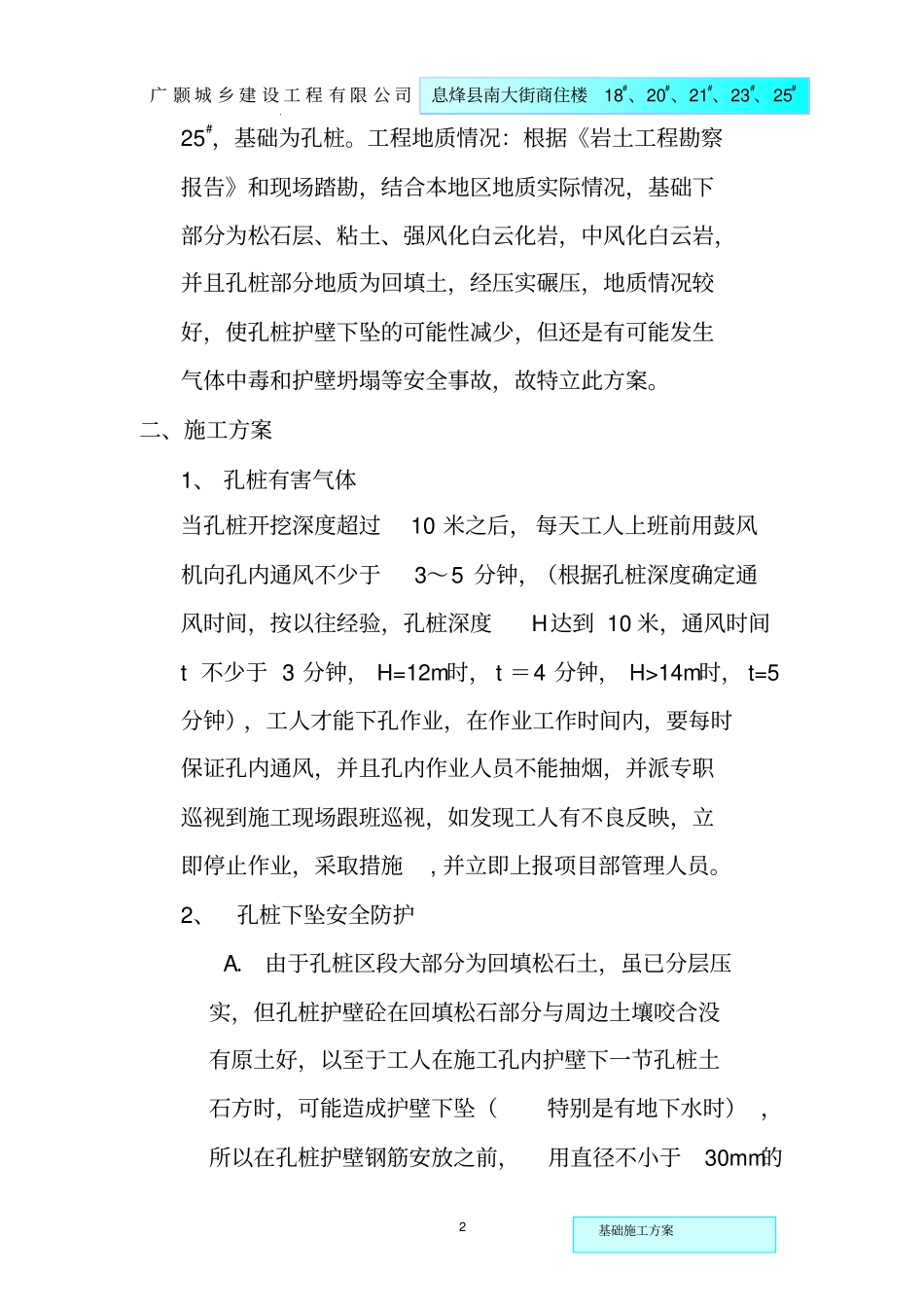

息烽县南大街商住楼18#、20#、21#、23#、25#基础施工方案25#,基础为孔桩
工程地质情况:根据《岩土工程勘察报告》和现场踏勘,结合本地区地质实际情况,基础下部分为松石层、粘土、强风化白云化岩,中风化白云岩,并且孔桩部分地质为回填土,经压实碾压,地质情况较好,使孔桩护壁下坠的可能性减少,但还是有可能发生气体中毒和护壁坍塌等安全事故,故特立此方案
二、施工方案1、 孔桩有害气体当孔桩开挖深度超过10 米之后, 每天工人上班前用鼓风机向孔内通风不少于3~5 分钟,(根据孔桩深度确定通风时间,按以往经验,孔桩深度H达到 10 米,通风时间t 不少于 3 分钟, H=12m时, t =4 分钟, H>14m时, t=5分钟),工人才能下孔作业,在作业工作时间内,要每时保证孔内通风,并且孔内作业人员不能抽烟,并派专职巡视到施工现场跟班巡视,如发现工人有不良反映,立即停止作业,采取措施, 并立即上报项目部管理人员
2、孔桩下坠安全防护A. 由于孔桩区段大部分为回填松石土,虽已分层压实,但孔桩护壁砼在回填松石部分与周边土壤咬合没有原土好,以至于工人在施工孔内护壁下一节孔桩土石方时,可能造成护壁下坠(特别是有地下水时) ,所以在孔桩护壁钢筋安放之前,用直径不小于30mm的3 广 颢 城 乡 建 设 工 程 有 限 公 司
息烽县南大街商住楼18#、20#、21#、23#、25#
