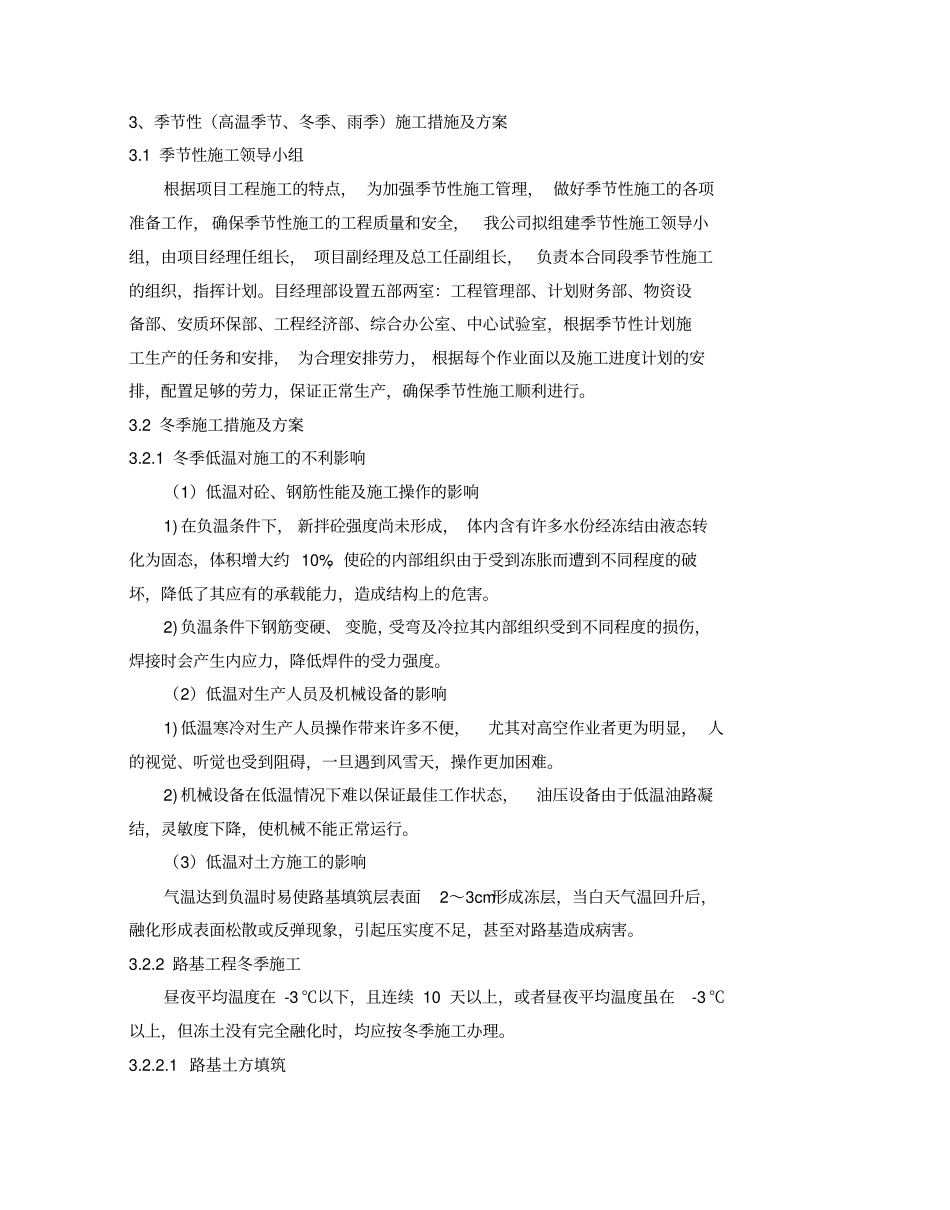

3、季节性(高温季节、冬季、雨季)施工措施及方案3
1 季节性施工领导小组根据项目工程施工的特点, 为加强季节性施工管理, 做好季节性施工的各项准备工作, 确保季节性施工的工程质量和安全,我公司拟组建季节性施工领导小组,由项目经理任组长, 项目副经理及总工任副组长,负责本合同段季节性施工的组织,指挥计划
目经理部设置五部两室:工程管理部、计划财务部、物资设备部、安质环保部、工程经济部、综合办公室、中心试验室,根据季节性计划施工生产的任务和安排, 为合理安排劳力, 根据每个作业面以及施工进度计划的安排,配置足够的劳力,保证正常生产,确保季节性施工顺利进行
2 冬季施工措施及方案3
1 冬季低温对施工的不利影响(1)低温对砼、钢筋性能及施工操作的影响1) 在负温条件下, 新拌砼强度尚未形成, 体内含有许多水份经冻结由液态转化为固态,体积增大约 10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害
2) 负温条件下钢筋变硬、 变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度
(2)低温对生产人员及机械设备的影响1) 低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显, 人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难
2) 机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行
(3)低温对土方施工的影响气温达到负温时易使路基填筑层表面2~3cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害
2 路基工程冬季施工昼夜平均温度在 -3 ℃以下,且连续 10 天以上,或者昼夜平均温度虽在-3 ℃以上,但冻土没有完全融化时,均应按冬季施工办理

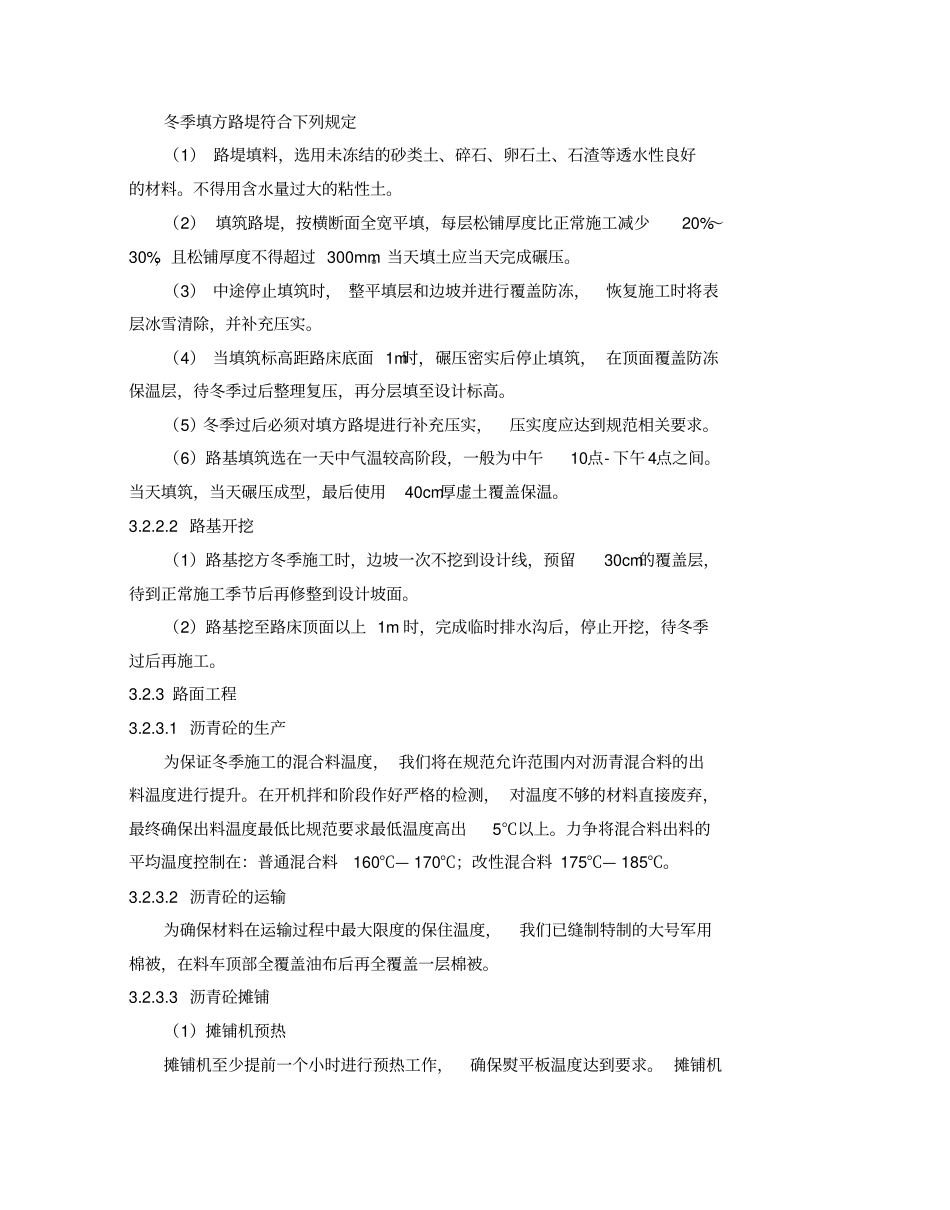

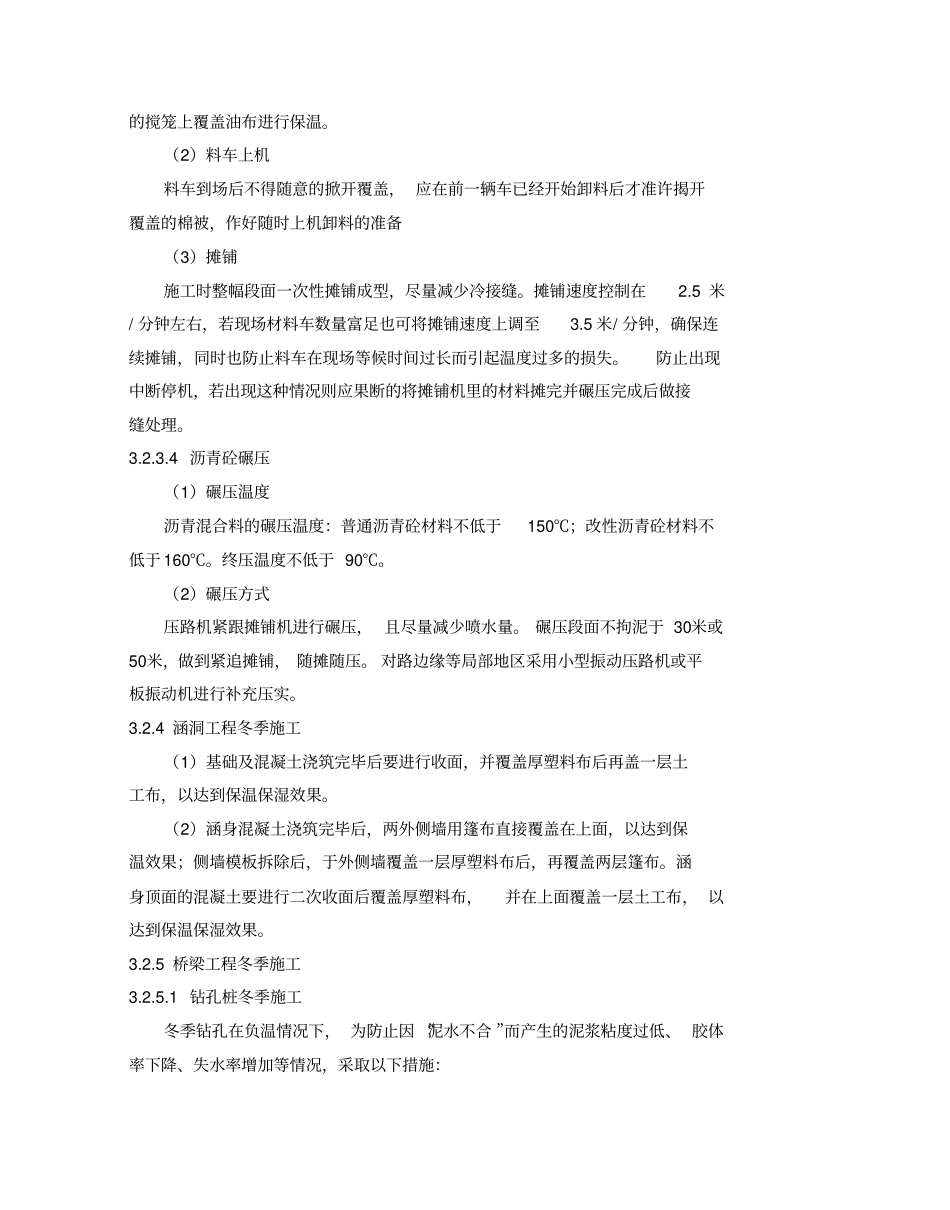

1 路基土方填筑冬季填方路堤符合下
