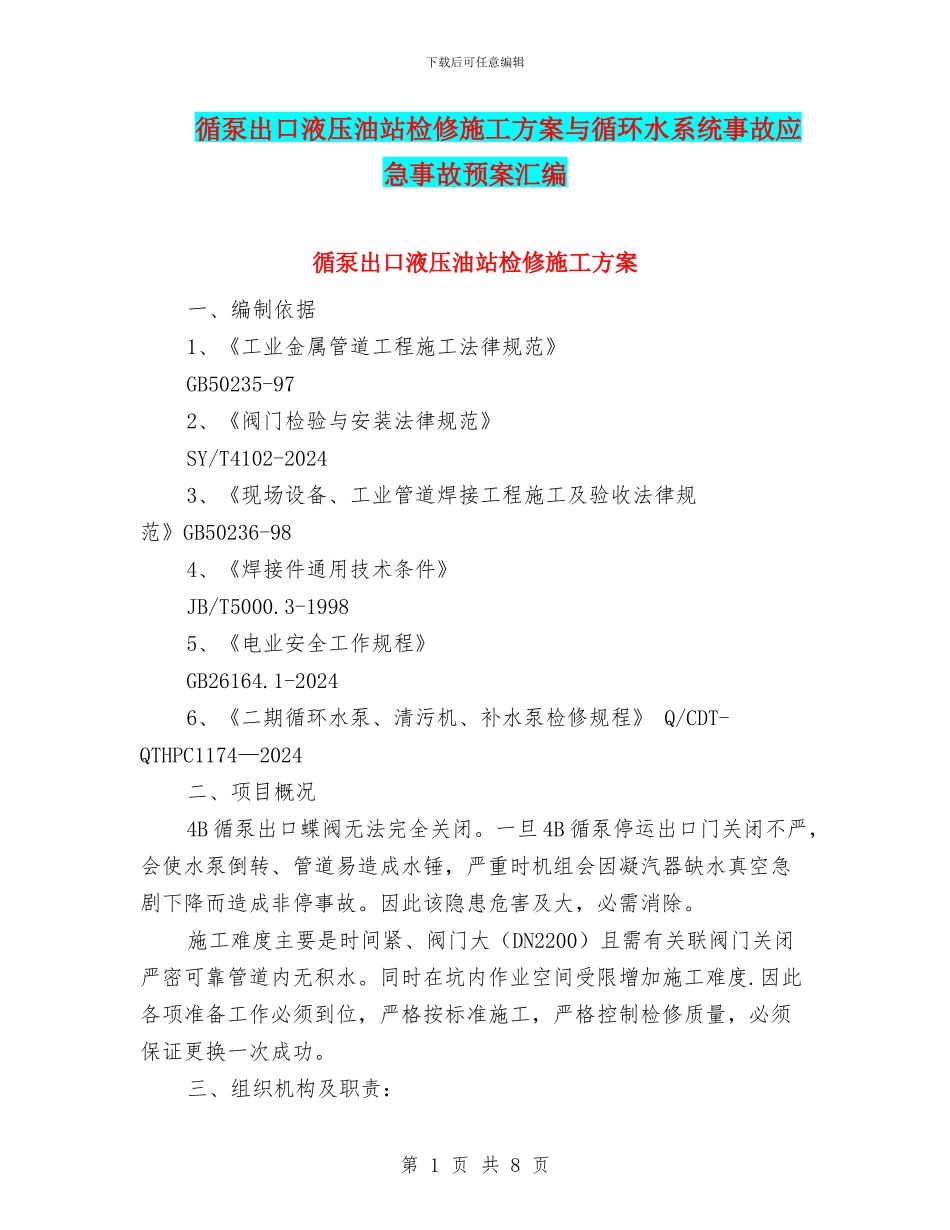

下载后可任意编辑循泵出口液压油站检修施工方案与循环水系统事故应急事故预案汇编循泵出口液压油站检修施工方案一、编制依据1、《工业金属管道工程施工法律规范》 GB50235-972、《阀门检验与安装法律规范》 SY/T4102-20243、《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-984、《焊接件通用技术条件》 JB/T5000
3-19985、《电业安全工作规程》 GB26164
1-20246、《二期循环水泵、清污机、补水泵检修规程》 Q/CDT-QTHPC1174—2024二、项目概况4B 循泵出口蝶阀无法完全关闭
一旦 4B 循泵停运出口门关闭不严,会使水泵倒转、管道易造成水锤,严重时机组会因凝汽器缺水真空急剧下降而造成非停事故
因此该隐患危害及大,必需消除
施工难度主要是时间紧、阀门大(DN2200)且需有关联阀门关闭严密可靠管道内无积水

同时在坑内作业空间受限增加施工难度
因此各项准备工作必须到位,严格按标准施工,严格控制检修质量,必须保证更换一次成功

三、组织机构及职责:第 1 页 共 8 页下载后可任意编辑1、项目总负责人:全面负责整体工程的组织、协调,包括施工前的设备、机具、材料及人员的准备,全面协调施工过程中所出现的各种问题,统筹安排,做到合理施工,合理调配,并对工程的安全生产和文明施工负责
2、技术总负责人:具体负责工程的指挥工作,对工程的前期准备,施工方案的编制审核,机具、人员的准备,材料的供应,协调施工中所出现的各种技术问题
3、项目施工负责人:具体负责施工准备组织工作,包括人员、设备、材料、机具的准备,对现场工作的组织安排、施工进度、安全生产、文明施工、技术质量等进行有序管理
4、安全、防火负责人:具体负责工程的安全管理工作,对施工现场进行全面的检查,对存在的不安全隐患及时进行处理,做好施工安全技术交底,并在施工中加强检查
