更多企业学院: 《中小企业管理全能版》183 套讲座+89700 份资料《总经理、高层管理》49 套讲座+16388 份资料《中层管理学院》46 套讲座+6020 份资料 《国学智慧、易经》46 套讲座《人力资源学院》56 套讲座+27123 份资料《各阶段员工培训学院》77 套讲座+ 324 份资料《员工管理企业学院》67 套讲座+ 8720 份资料《工厂生产管理学院》52 套讲座+ 13920 份资料《财务管理学院》53 套讲座+ 17945 份资料 《销售经理学院》56 套讲座+ 14350 份资料《销售人员培训学院》72 套讲座+ 4879 份资料5—6 机房机械设备安装工艺标准(505—1998) 1 范围本工艺标准适用于额定载重量 5000kg 及以下,额定速度 3m/s 及以下各类国产曳引驱动电梯机房机械设备安装工程

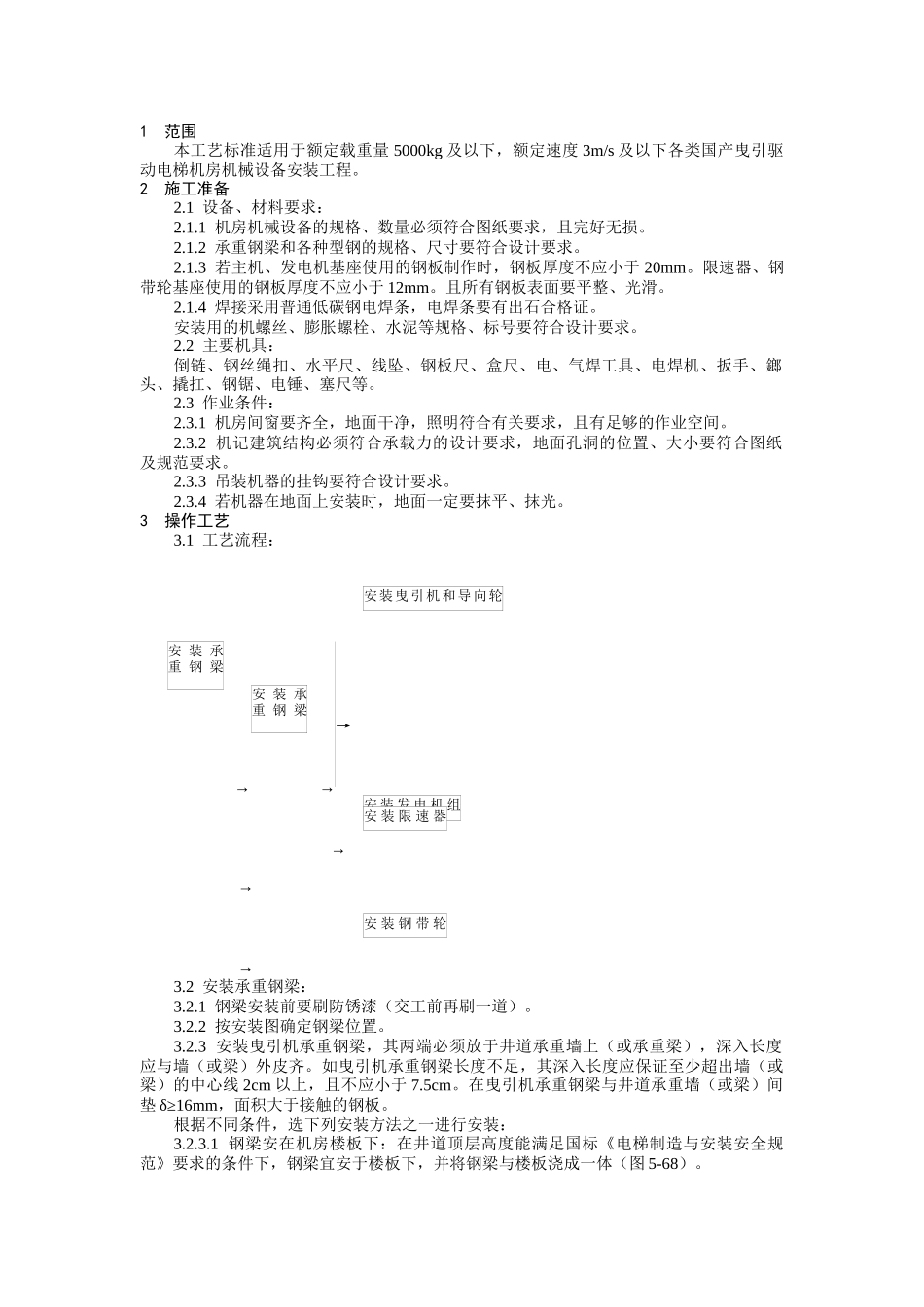

2 施工准备2
1 设备、材料要求:2
1 机房机械设备的规格、数量必须符合图纸要求,且完好无损
2 承重钢梁和各种型钢的规格、尺寸要符合设计要求
3 若主机、发电机基座使用的钢板制作时,钢板厚度不应小于 20mm
限速器、钢带轮基座使用的钢板厚度不应小于 12mm
且所有钢板表面要平整、光滑
4 焊接采用普通低碳钢电焊条,电焊条要有出石合格证
安装用的机螺丝、膨胀螺栓、水泥等规格、标号要符合设计要求
2 主要机具:倒链、钢丝绳扣、水平尺、线坠、钢板尺、盒尺、电、气焊工具、电焊机、扳手、鎯头、撬扛、钢锯、电锤、塞尺等
3 作业条件:2
1 机房间窗要齐全,地面干净,照明符合有关要求,且有足够的作业空间
2 机记建筑结构必须符合承载力的设计要求,地面孔洞的位置、大小要符合图纸及规范要求
3 吊装机器的挂钩要符合设计要求
4 若机器在地面上安装时,地面一定要抹平、抹光
3 操作工艺3
