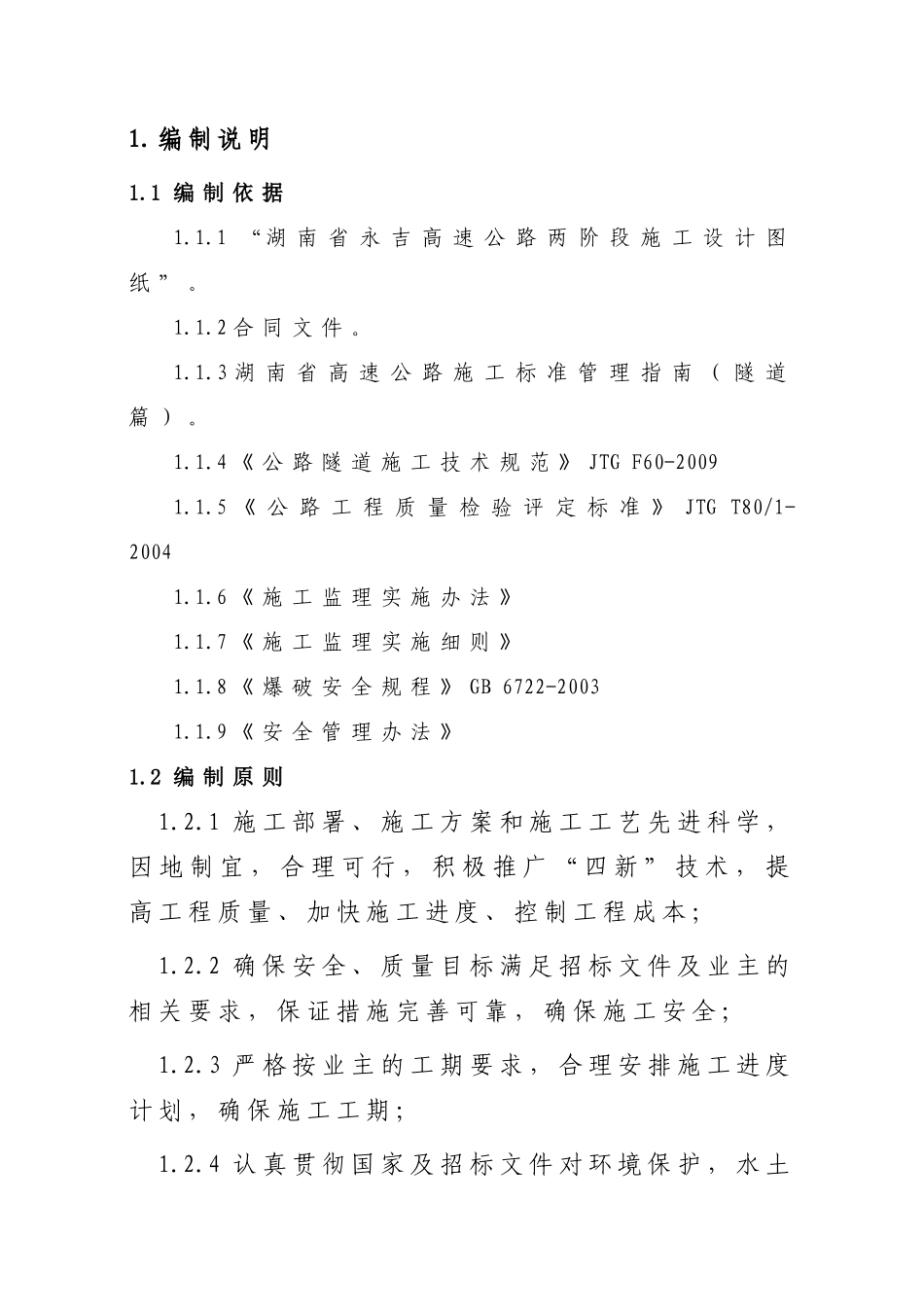

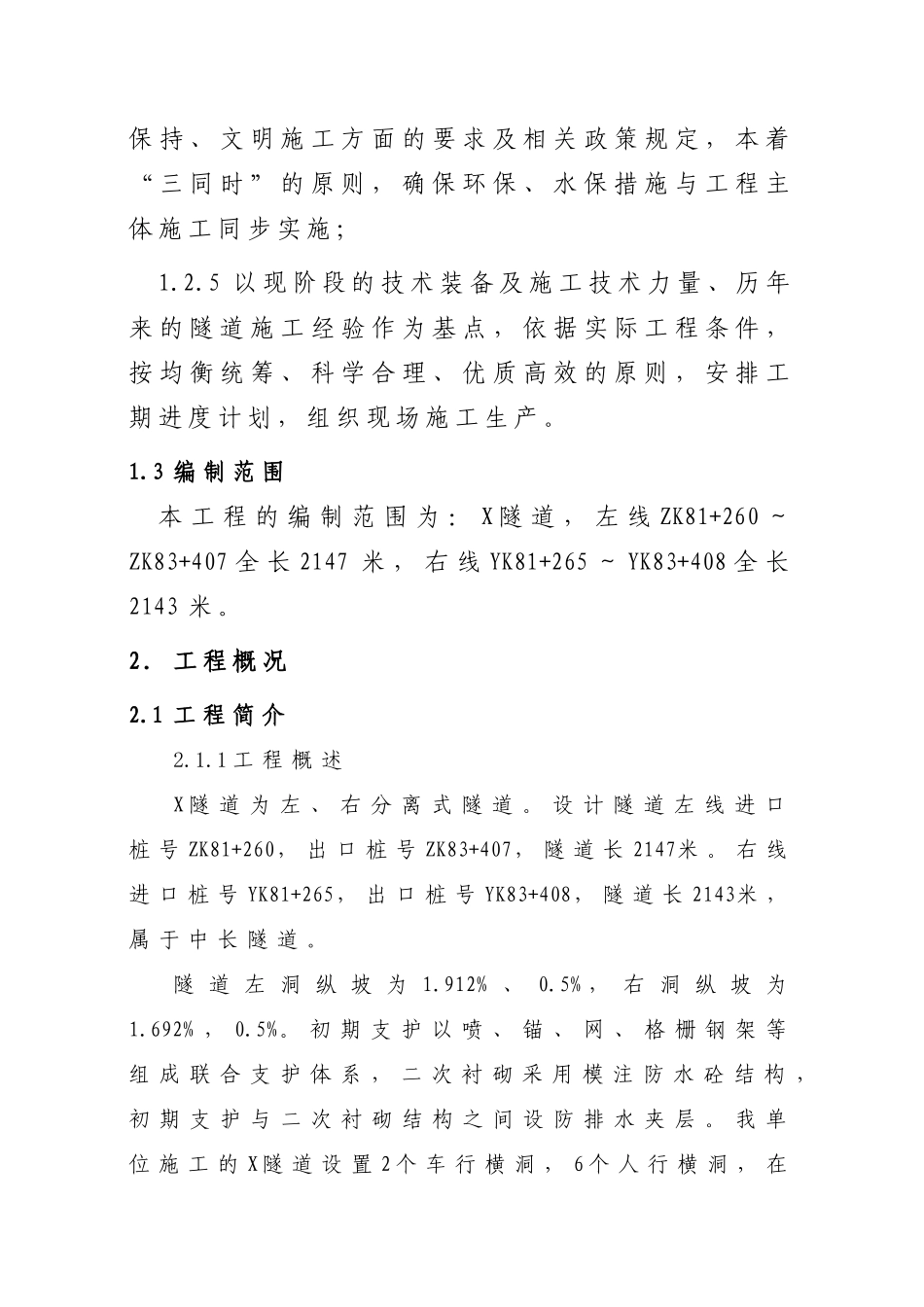

1. 编 制 说 明1.1 编 制 依 据1.1.1 “ 湖 南 省 永 吉 高 速 公 路 两 阶 段 施 工 设 计 图纸 ” 。1.1.2 合 同 文 件 。1.1.3 湖 南 省 高 速 公 路 施 工 标 准 管 理 指 南 ( 隧 道篇 ) 。1.1.4 《 公 路 隧 道 施 工 技 术 规 范 》 JTG F60-2009 1.1.5 《 公 路 工 程 质 量 检 验 评 定 标 准 》 JTG T80/1-20041.1.6 《 施 工 监 理 实 施 办 法 》1.1.7 《 施 工 监 理 实 施 细 则 》1.1.8 《 爆 破 安 全 规 程 》 GB 6722-20031.1.9 《 安 全 管 理 办 法 》1.2 编 制 原 则1.2.1 施 工 部 署 、 施 工 方 案 和 施 工 工 艺 先 进 科 学 ,因 地 制 宜 , 合 理 可 行 , 积 极 推 广 “ 四 新 ” 技 术 , 提高 工 程 质 量 、 加 快 施 工 进 度 、 控 制 工 程 成 本 ;1.2.2 确 保 安 全 、 质 量 目 标 满 足 招 标 文 件 及 业 主 的相 关 要 求 , 保 证 措 施 完 善 可 靠 , 确 保 施 工 安 全 ;1.2.3 严 格 按 业 主 的 工 期 要 求 , 合 理 安 排 施 工 进 度计 划 , 确 保 施 工 工 期 ;1.2.4 认 真 贯 彻 国 家 及 招 标 文 件 对 环 境 保 护 , 水 土保 持 、 文 明 施 工 方 面 的 要 求 及 相 关 政 策 规 定 , 本 着“ 三 同 时 ” 的 原 则 , 确 保 环 保 、 水 保 措 施 与 工 程 主体 施 工 同 步 实 施 ;1.2.5 以 现 阶 段 的 技 术 装 备 及 施 工 技 术 力 量 、 历 年来 的 隧 道 施 工 经 验 作 为 基 点 , 依 据 实 际 工 程 条 件 ,按 均 衡 统 筹 、 科 学 合 理 、 优 质 高 效 的 原 则 , 安 排 工期 进 度 计 划 , 组 织 现 场 施 工 生 产 。 1.3 编 制 范 围本 工 程 的 编 制 范 围 为 : X 隧 道 , 左 线 ZK81+260 ~ZK83+407 全 长 2147 米 , 右 线 YK81+265 ~ YK83+408 全 长2143 米 。2. 工 程 概 况2.1 工 程 简 介2.1.1 工 程 概 述X 隧 道 为 左 、 右 分 离 式 隧 道 。 设 计...
