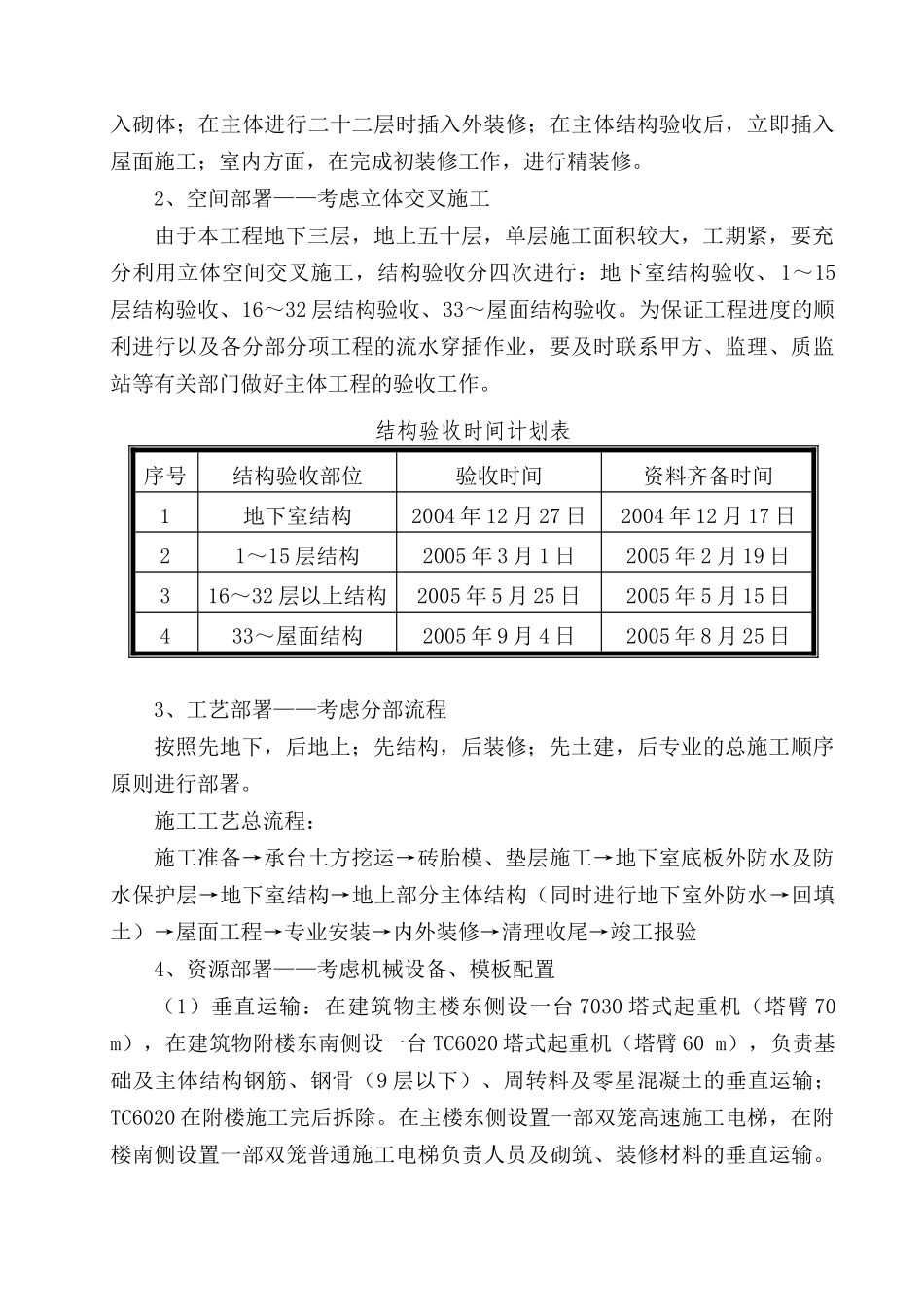

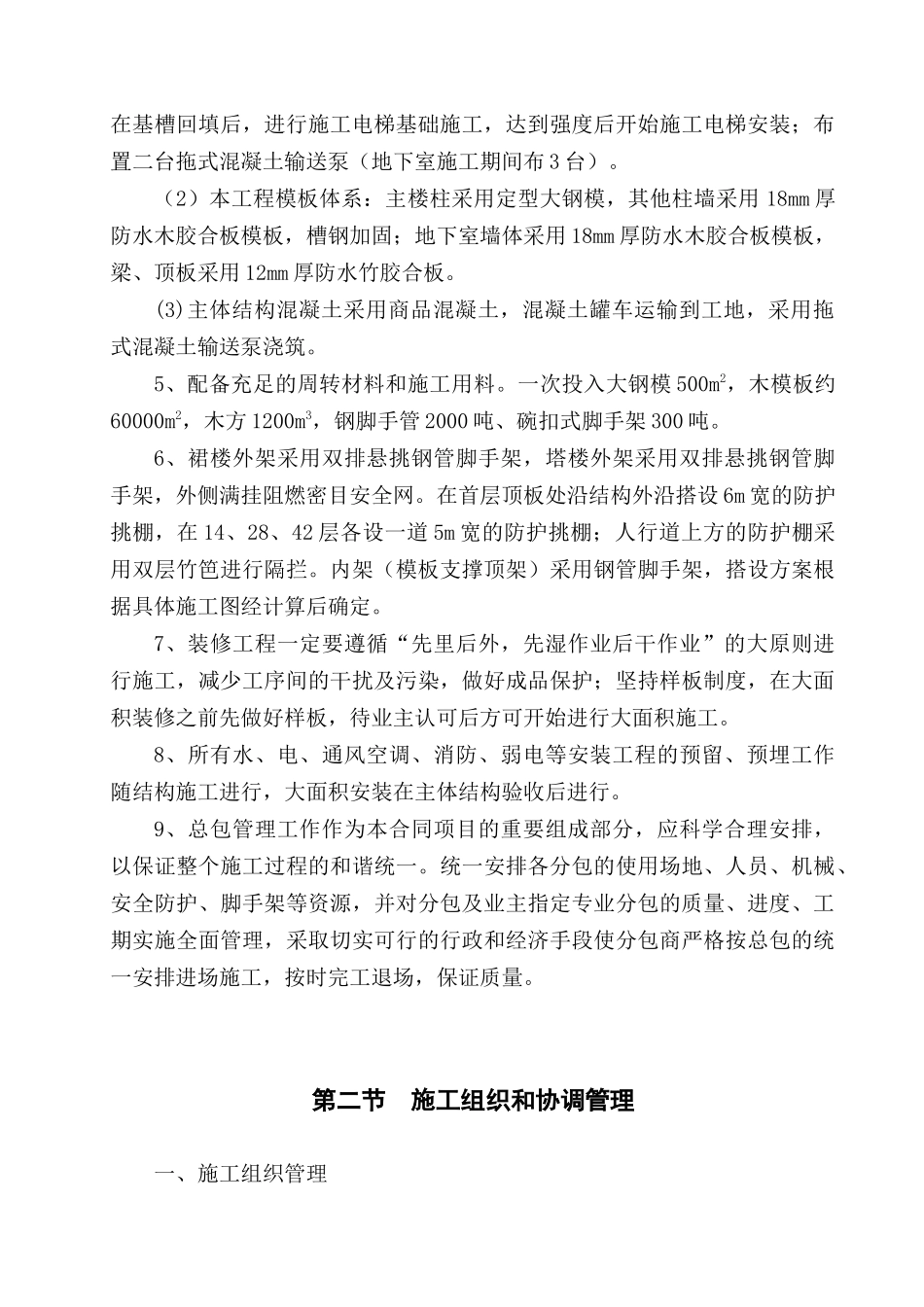

第三章施工组织总体部署金中环商务大厦工程规模大,工期紧、场地窄小、施工难度大,施工中分包单位众多,有人防工程、智能化系统、消防工程、网架工程、室外工程、玻璃幕墙、电梯安装、二次装修、电视电话、高压配电等专业分包单位。施工部署主要围绕工期控制、质量管理、施工协调配合(结构施工与室内粗装修与精装修的协调配合、土建工程和安装与专业分包的协调配合)的重点进行部署,组织充足的资源、合理配置,确保本工程的施工满足业主的要求。第一节 施工总体部署针对本工程的结构特点,在土建施工阶段要重点抓住地下室结构、主体结构施工,在装修安装阶段重点抓住内装修细部处理和各分包单位的协调施工。合理安排施工工序、抓住工程施工重点控制是保证整个工程质量及工期按时实现的关键。在施工部署上,我们本着“主体连续施工,安装、装修穿插进行”的原则,结合本工程的实际情况部署施工。本工程计划于 2004 年 7 月 1 日开工,2006 年 2 月 28 日达到验收标准,具备交验条件。这期间有两个雨季,工期很紧,工程质量目标要求又高。因此,为保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,必须充分考虑到各方面的影响因素,从时间、空间的总体布局考虑,合理安排任务,调配人力、资源。1、时间部署——考虑季节施工因素根据总施工进度的安排,土方工程、地下室底板外防水工程、基础结构施工、外装修正处在雨季,要合理组织施工确保工程质量及进度。地下室外墙防水工程在雨期结束后进行,及时进行回填土施工;在主体进行六层时插入砌体;在主体进行二十二层时插入外装修;在主体结构验收后,立即插入屋面施工;室内方面,在完成初装修工作,进行精装修。 2、空间部署——考虑立体交叉施工由于本工程地下三层,地上五十层,单层施工面积较大,工期紧,要充分利用立体空间交叉施工,结构验收分四次进行:地下室结构验收、 1~15层结构验收、16~32 层结构验收、33~屋面结构验收。为保证工程进度的顺利进行以及各分部分项工程的流水穿插作业,要及时联系甲方、监理、质监站等有关部门做好主体工程的验收工作。结构验收时间计划表序号结构验收部位验收时间资料齐备时间1地下室结构2004 年 12 月 27 日2004 年 12 月 17 日21~15 层结构2005 年 3 月 1 日2005 年 2 月 19 日316~32 层以上结构2005 年 5 月 25 日2005 年 5 月 15 日433~屋面结构2005 年 9 月 4 日2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

第3章施工组织总体部署1(DOC10页)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
