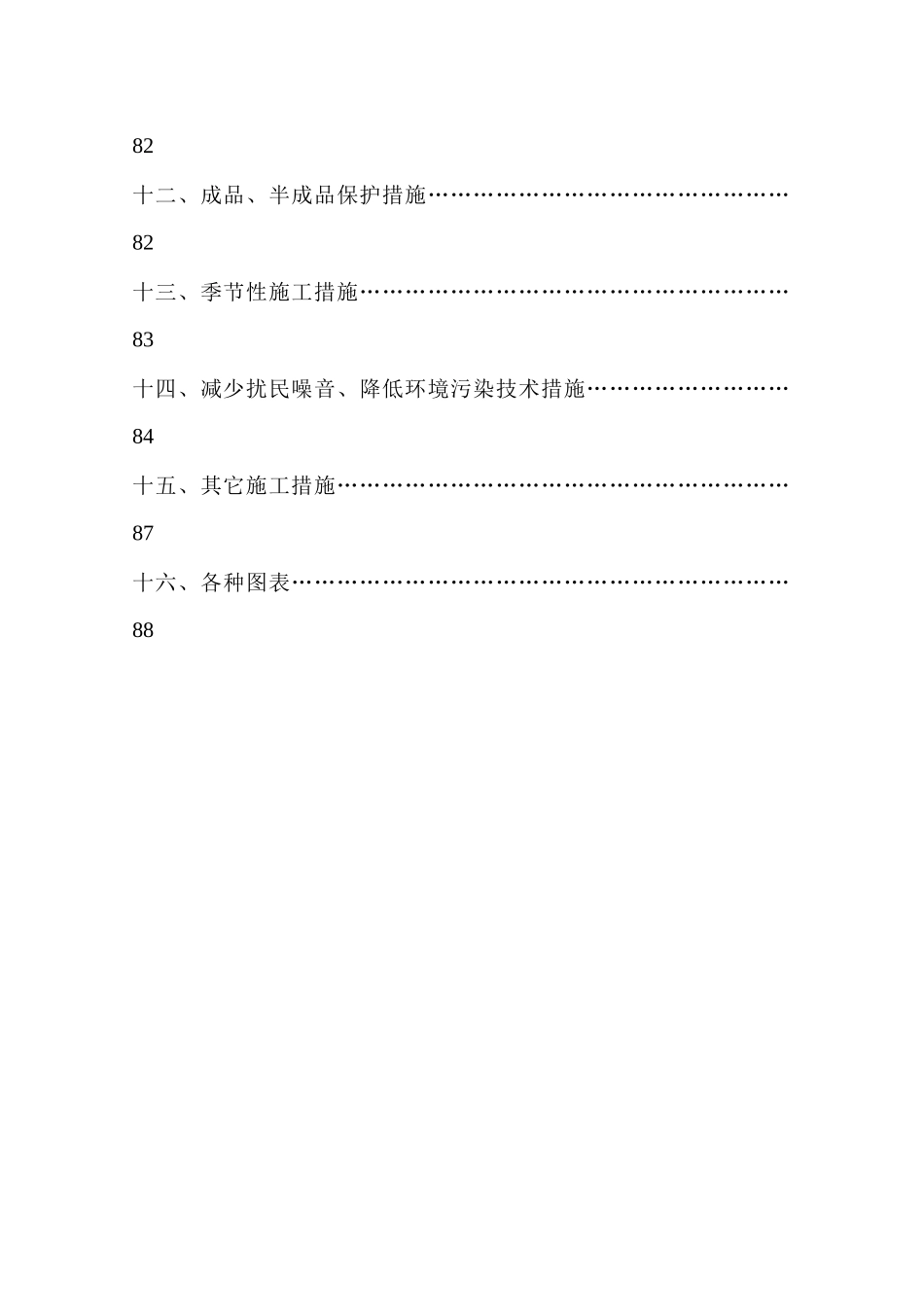

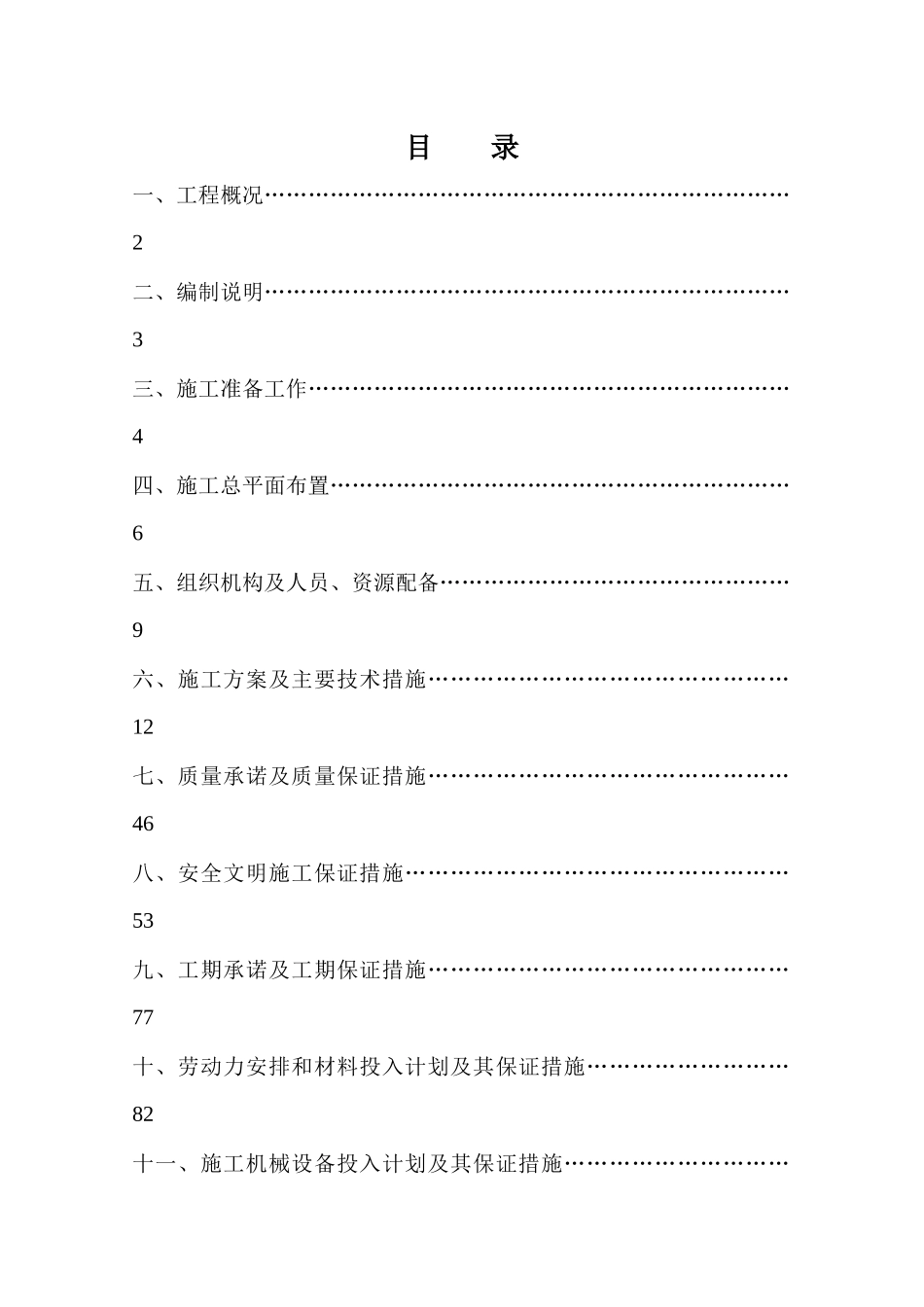

广南农特产品加工和商贸物流园区莲城片区基础设施建设项目施工招标副 本施 工 组 织 设 计目 录一、工程概况………………………………………………………………2二、编制说明………………………………………………………………3三、施工准备工作…………………………………………………………4四、施工总平面布置………………………………………………………6五、组织机构及人员、资源配备…………………………………………9六、施工方案及主要技术措施………………………………………… 12七、质量承诺及质量保证措施………………………………………… 46八、安全文明施工保证措施…………………………………………… 53九、工期承诺及工期保证措施………………………………………… 77十、劳动力安排和材料投入计划及其保证措施……………………… 82十一、施工机械设备投入计划及其保证措施………………………… 82十二、成品、半成品保护措施………………………………………… 82十三、季节性施工措施………………………………………………… 83十四、减少扰民噪音、降低环境污染技术措施……………………… 84十五、其它施工措施…………………………………………………… 87十六、各种图表………………………………………………………… 88一、工程概况 (一)、工程概况 工程名称:广南农特产品加工和商贸物流园区莲城片区基础设施建设项目。 项目地点:广南县。 招标人:广南农特产品加工和商贸物流园区管理委员会。 项目规模:86800 平方米。 招标范围:工程量清单的全部内容。 工期要求:招标要求总工期为 235 日历天,我司计划总工期为 235日历天完成合同内全部施工任务。 质量标准:一次性验收合格。 安全文明施工:严格遵守国家、云南省、文山州有关防火、爆破和施工安全以及文明施工、深夜施工、环卫和城市管理等规定,建立规章制度和防护措施,并承担由于自身措施不力造成事故责任和发生费用。 (二)、本工程重点、难点分析及解决措施 1、工程的特点、重点 (1)招标要求总工期为 235 日历天,我司计划总工期为 235 日历天完成合同内全部施工任务。在工期较紧,施工项目多而复杂的情况下如何保证在最短的时间内实现本工程的施工目标且保证工期有所提前将是工程的施工难点。 ① 科学管理、备足劳力、精心安排,严密地组织是实现本工程工期的最佳途径。 ② 每一分项目分成若干班组流水作...
