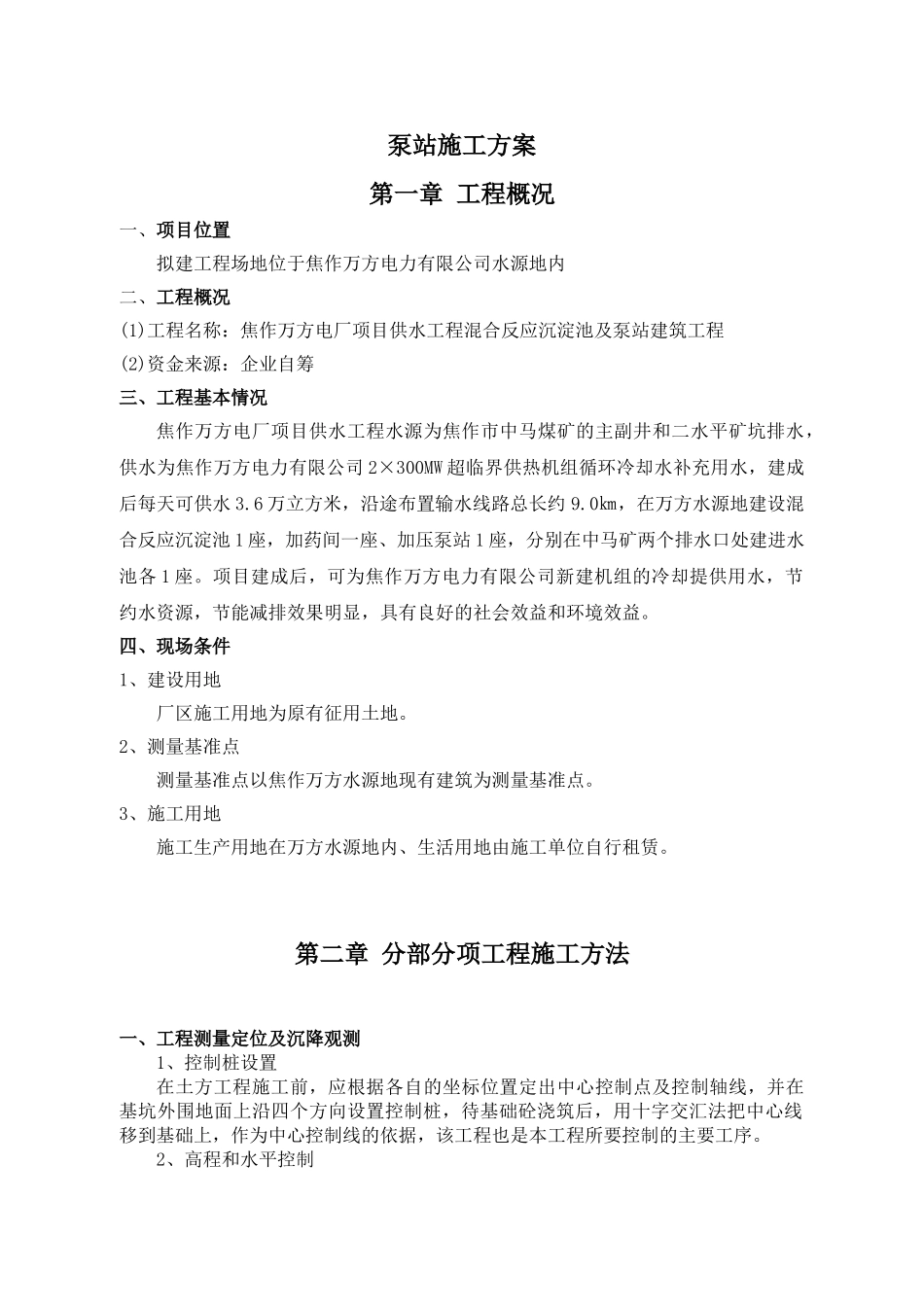

泵站施工方案第一章 工程概况一、项目位置拟建工程场地位于焦作万方电力有限公司水源地内二、工程概况(1)工程名称:焦作万方电厂项目供水工程混合反应沉淀池及泵站建筑工程(2)资金来源:企业自筹 三、工程基本情况焦作万方电厂项目供水工程水源为焦作市中马煤矿的主副井和二水平矿坑排水,供水为焦作万方电力有限公司 2×300MW 超临界供热机组循环冷却水补充用水,建成后每天可供水 3
6 万立方米,沿途布置输水线路总长约 9
0㎞,在万方水源地建设混合反应沉淀池 1 座,加药间一座、加压泵站 1 座,分别在中马矿两个排水口处建进水池各 1 座
项目建成后,可为焦作万方电力有限公司新建机组的冷却提供用水,节约水资源,节能减排效果明显,具有良好的社会效益和环境效益
四、现场条件1、建设用地厂区施工用地为原有征用土地
2、测量基准点测量基准点以焦作万方水源地现有建筑为测量基准点
3、施工用地施工生产用地在万方水源地内、生活用地由施工单位自行租赁

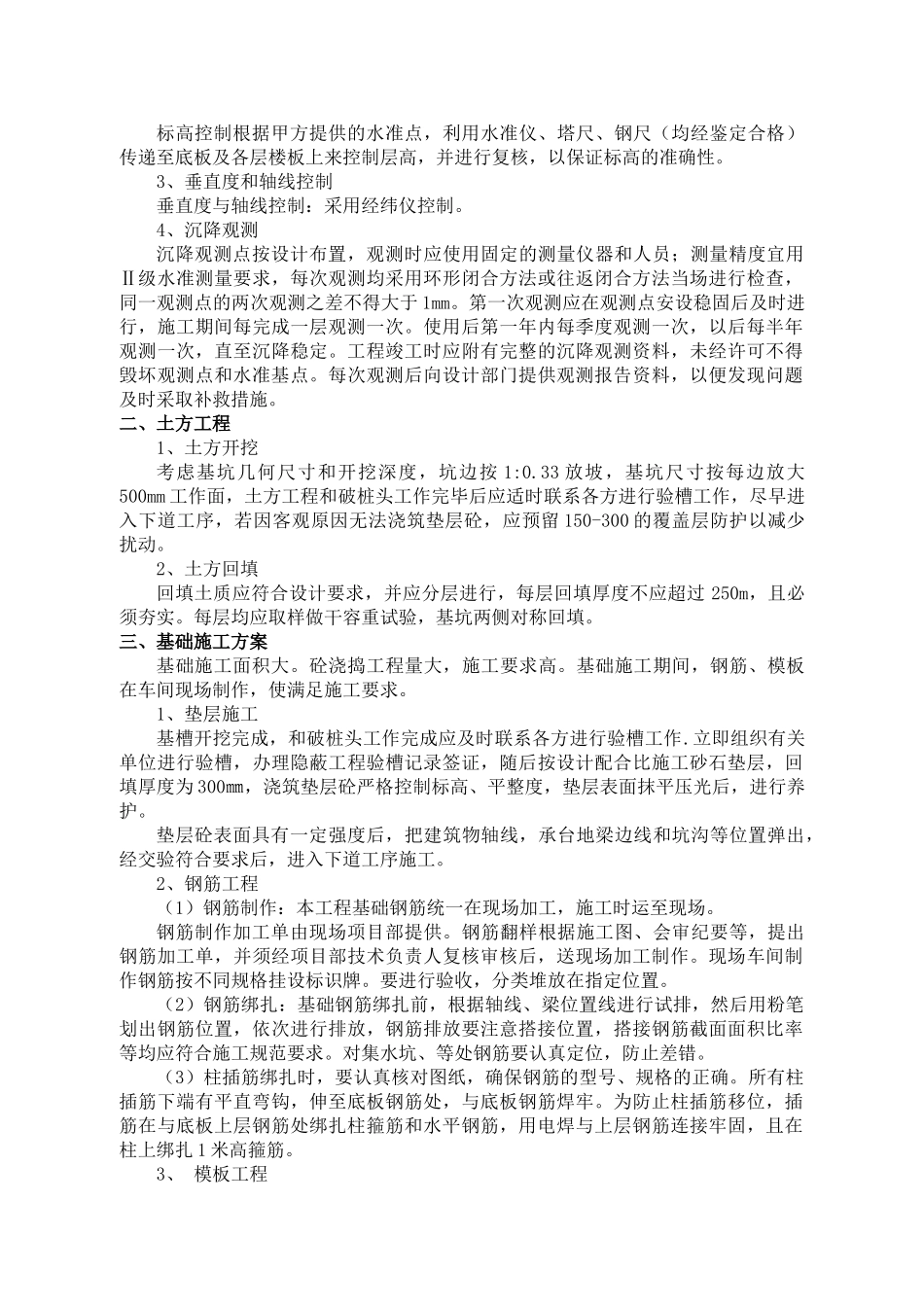

第二章 分部分项工程施工方法一、工程测量定位及沉降观测1、控制桩设置在土方工程施工前,应根据各自的坐标位置定出中心控制点及控制轴线,并在基坑外围地面上沿四个方向设置控制桩,待基础砼浇筑后,用十字交汇法把中心线移到基础上,作为中心控制线的依据,该工程也是本工程所要控制的主要工序
2、高程和水平控制标高控制根据甲方提供的水准点,利用水准仪、塔尺、钢尺(均经鉴定合格)传递至底板及各层楼板上来控制层高,并进行复核,以保证标高的准确性
3、垂直度和轴线控制垂直度与轴线控制:采用经纬仪控制
4、沉降观测沉降观测点按设计布置,观测时应使用固定的测量仪器和人员;测量精度宜用Ⅱ级水准测量要求,每次观测均采用环形闭合方法或往返闭合方法当场进行检查,同一观测点的两次观测之差不得大于 1mm
第一次观测应在观测点安设稳固后及时进行,施工期间每完成一层观测一次
使用后第一年内
