施工组织设计1 概述本工程为扬州第二发电有限责任公司 2×600MW 机组的烟气脱硫工程,武汉凯迪电力股份有限公司对该工程实行总承包,脱硫岛采用一炉一塔、湿式石灰石—石膏湿法脱硫系统
工程范围包括 FGD 系统的石灰石浆液制备系统、烟气系统、SO2 吸收系统、排空及浆液抛弃系统、石膏脱水系统、石膏储存系统、工艺水系统、杂用压缩空气系统以及电气系统、热控系统的设计、制造、采购、运输及储存、建设、安装、竣工、试运行、考核运行、消缺和最终交付等所有工作,以及运行及维护的培训
2 施工总平面布置施工现场平面布置的基本原则是:能形成足够的满足施工需要的生产能力,能极大的加快工程进度,能满足当前生产生活的基本水平,且平面上紧凑合理、工艺上符合流程、协调上快捷方便、用地上精简节约、感观上文明整齐

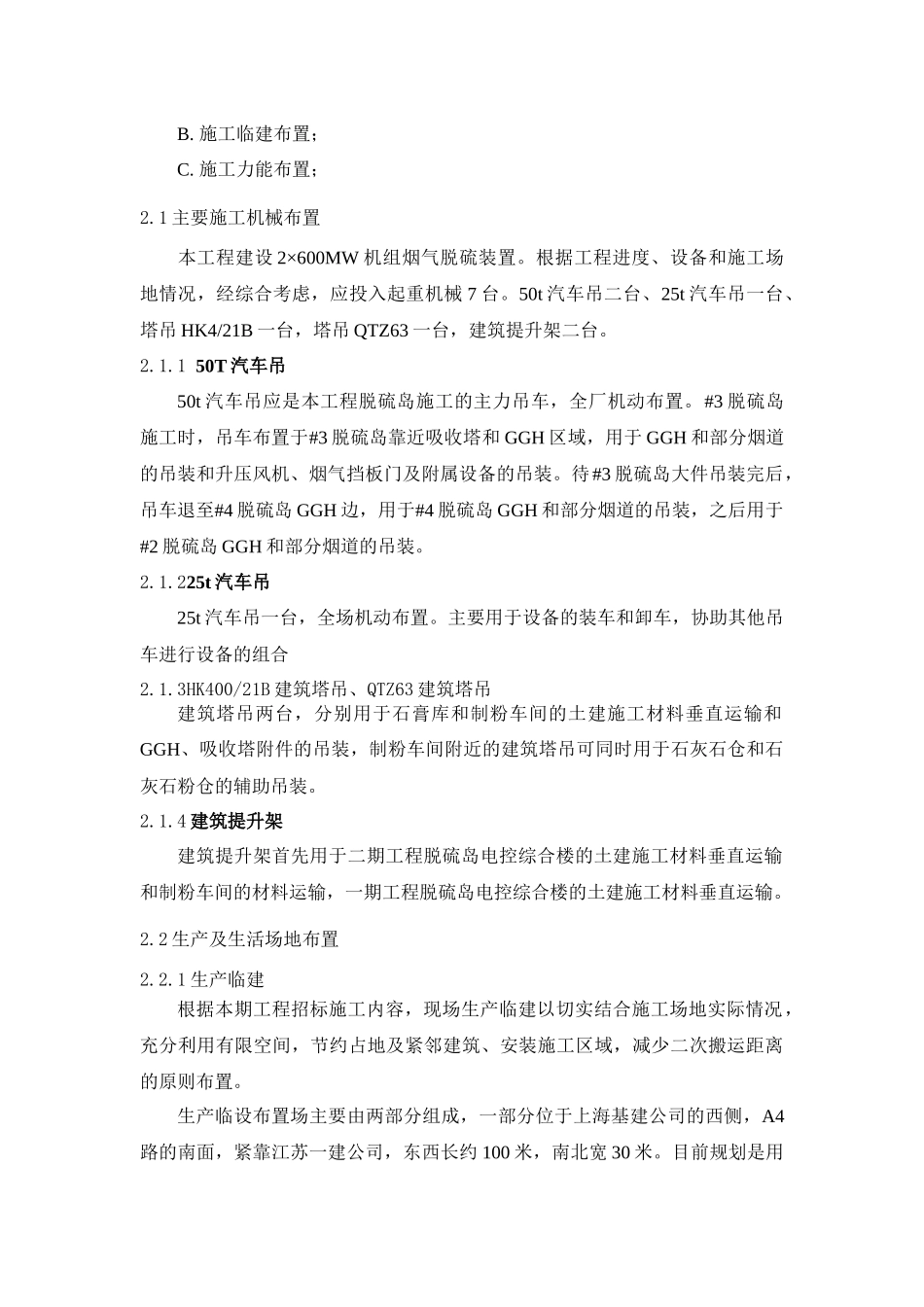

施工现场总平面布置包括以下内容:A
主要施工机械布置;B
施工临建布置;C
施工力能布置;2
1 主要施工机械布置 本工程建设 2×600MW 机组烟气脱硫装置
根据工程进度、设备和施工场地情况,经综合考虑,应投入起重机械 7 台
50t 汽车吊二台、25t 汽车吊一台、塔吊 HK4/21B 一台,塔吊 QTZ63 一台,建筑提升架二台
1 50T 汽车吊50t 汽车吊应是本工程脱硫岛施工的主力吊车,全厂机动布置
#3 脱硫岛施工时,吊车布置于#3 脱硫岛靠近吸收塔和 GGH 区域,用于 GGH 和部分烟道的吊装和升压风机、烟气挡板门及附属设备的吊装
待#3 脱硫岛大件吊装完后,吊车退至#4 脱硫岛 GGH 边,用于#4 脱硫岛 GGH 和部分烟道的吊装,之后用于#2 脱硫岛 GGH 和部分烟道的吊装
225t 汽车吊25t 汽车吊一台,全场机动布置
主要用于设备的装车和卸车,协助其他吊车进行设备的组合2
3HK400/21B 建筑塔吊、QTZ63 建筑塔吊建筑塔吊两台
