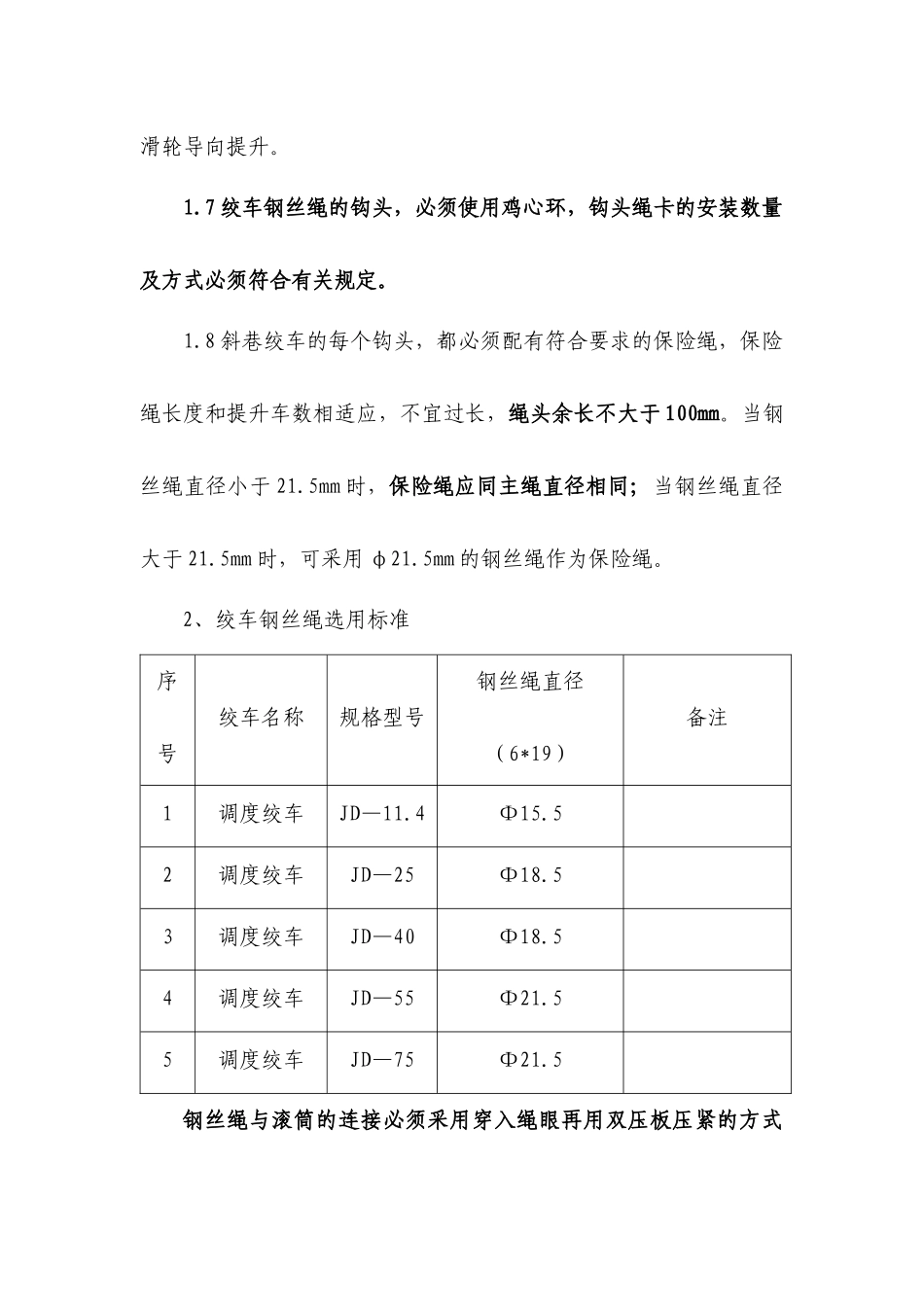

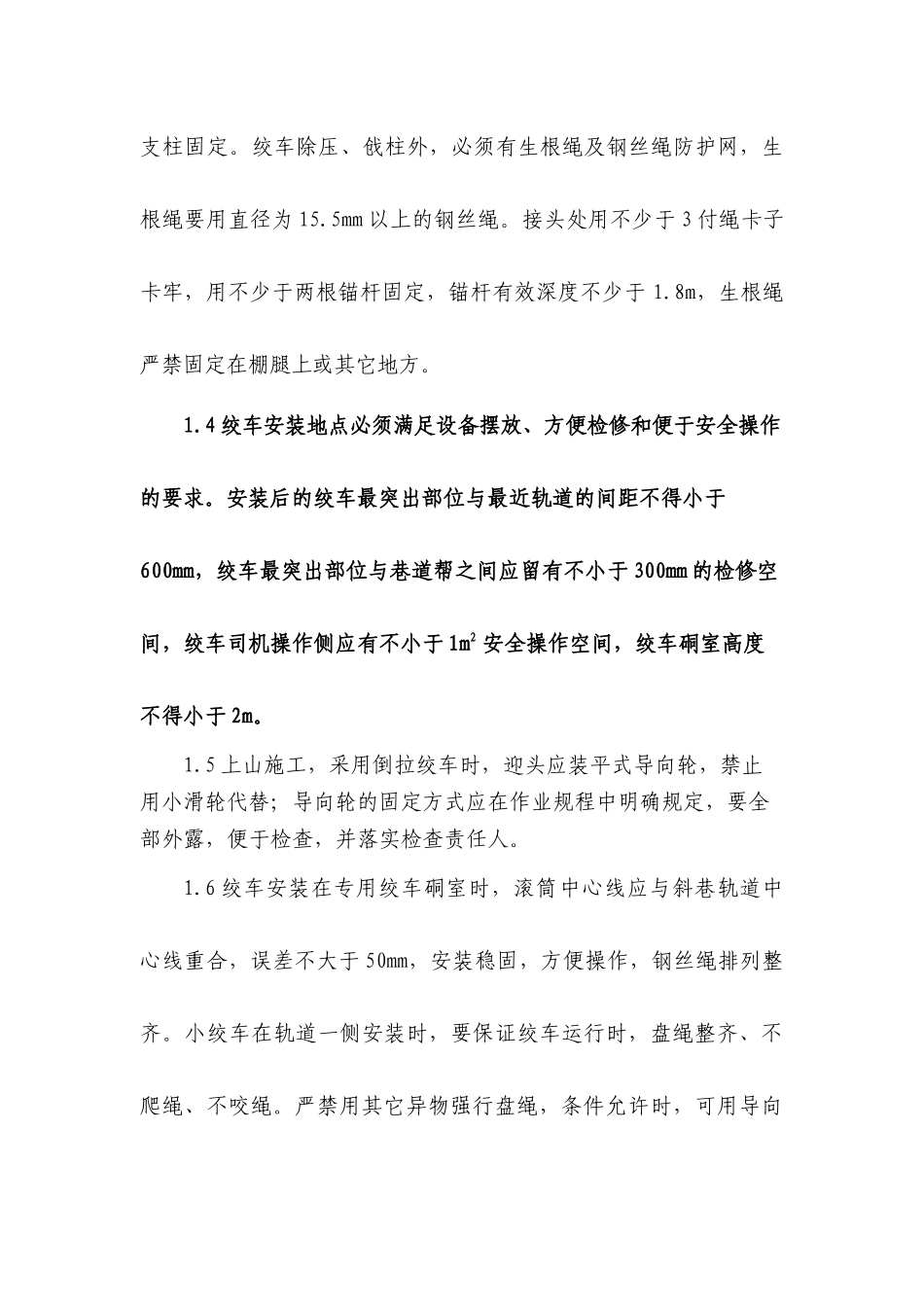

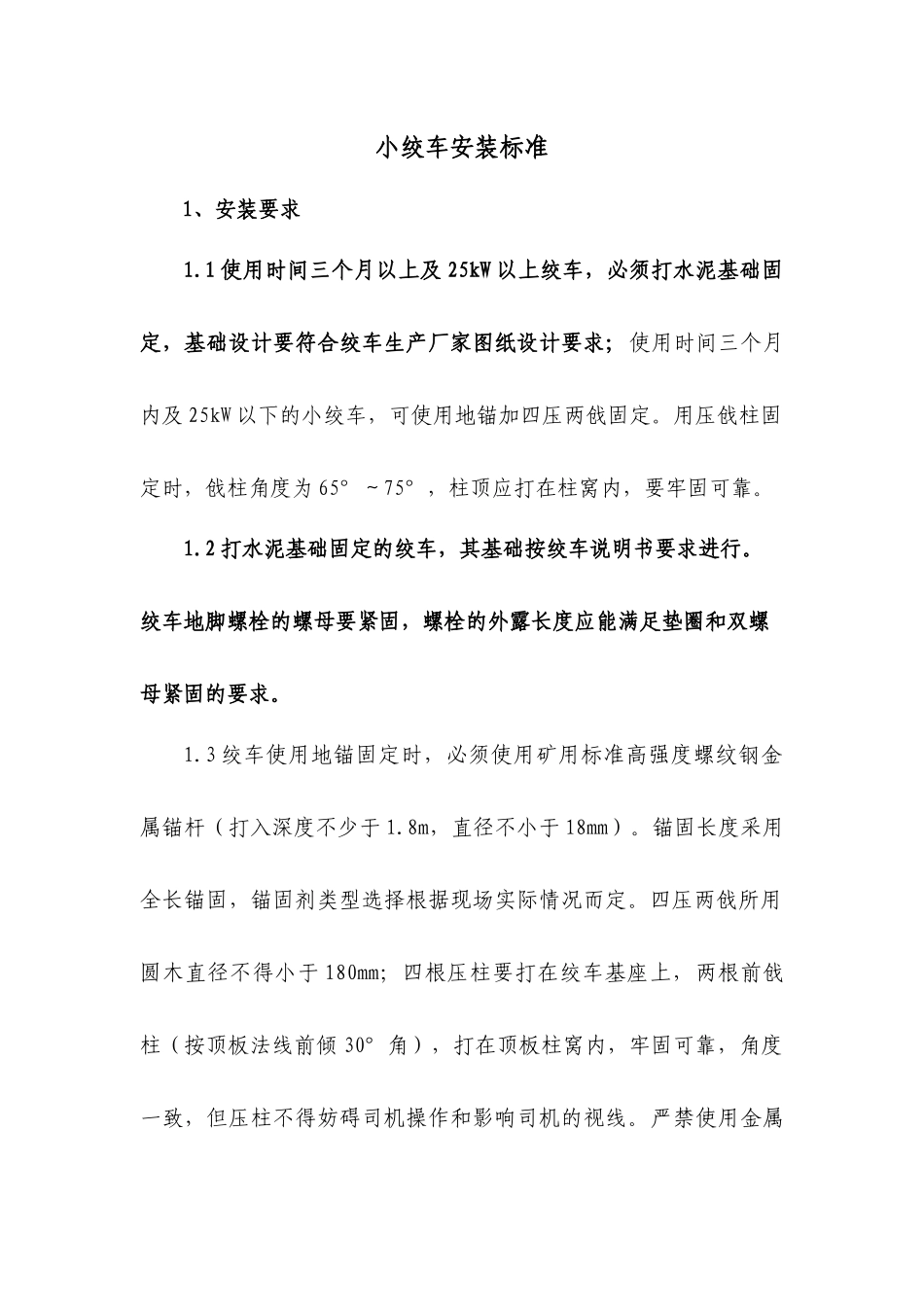

小绞车安装标准1、安装要求1.1 使用时间三个月以上及 25kW 以上绞车,必须打水泥基础固定,基础设计要符合绞车生产厂家图纸设计要求;使用时间三个月内及 25kW 以下的小绞车,可使用地锚加四压两戗固定。用压戗柱固定时,戗柱角度为 65°~75°,柱顶应打在柱窝内,要牢固可靠。1.2 打水泥基础固定的绞车,其基础按绞车说明书要求进行。绞车地脚螺栓的螺母要紧固,螺栓的外露长度应能满足垫圈和双螺母紧固的要求。1.3 绞车使用地锚固定时,必须使用矿用标准高强度螺纹钢金属锚杆(打入深度不少于 1.8m,直径不小于 18mm)。锚固长度采用全长锚固,锚固剂类型选择根据现场实际情况而定。四压两戗所用圆木直径不得小于 180mm;四根压柱要打在绞车基座上,两根前戗柱(按顶板法线前倾 30°角),打在顶板柱窝内,牢固可靠,角度一致,但压柱不得妨碍司机操作和影响司机的视线。严禁使用金属支柱固定。绞车除压、戗柱外,必须有生根绳及钢丝绳防护网,生根绳要用直径为 15.5mm 以上的钢丝绳。接头处用不少于 3 付绳卡子卡牢,用不少于两根锚杆固定,锚杆有效深度不少于 1.8m,生根绳严禁固定在棚腿上或其它地方。1.4 绞车安装地点必须满足设备摆放、方便检修和便于安全操作的要求。安装后的绞车最突出部位与最近轨道的间距不得小于600mm,绞车最突出部位与巷道帮之间应留有不小于 300mm 的检修空间,绞车司机操作侧应有不小于 1m2 安全操作空间,绞车硐室高度不得小于 2m。1.5 上山施工,采用倒拉绞车时,迎头应装平式导向轮,禁止用小滑轮代替;导向轮的固定方式应在作业规程中明确规定,要全部外露,便于检查,并落实检查责任人。1.6 绞车安装在专用绞车硐室时,滚筒中心线应与斜巷轨道中心线重合,误差不大于 50mm,安装稳固,方便操作,钢丝绳排列整齐。小绞车在轨道一侧安装时,要保证绞车运行时,盘绳整齐、不爬绳、不咬绳。严禁用其它异物强行盘绳,条件允许时,可用导向滑轮导向提升。1.7 绞车钢丝绳的钩头,必须使用鸡心环,钩头绳卡的安装数量及方式必须符合有关规定。1.8 斜巷绞车的每个钩头,都必须配有符合要求的保险绳,保险绳长度和提升车数相适应,不宜过长,绳头余长不大于 100mm。当钢丝绳直径小于 21.5mm 时,保险绳应同主绳直径相同;当钢丝绳直径大于 21.5mm 时,可采用 φ21.5mm 的钢丝绳作为保险绳。2、绞车钢丝绳选用标准序号绞车名称规格型号钢丝绳直径(6*19)备注1调度绞车JD—11.4Φ15...
