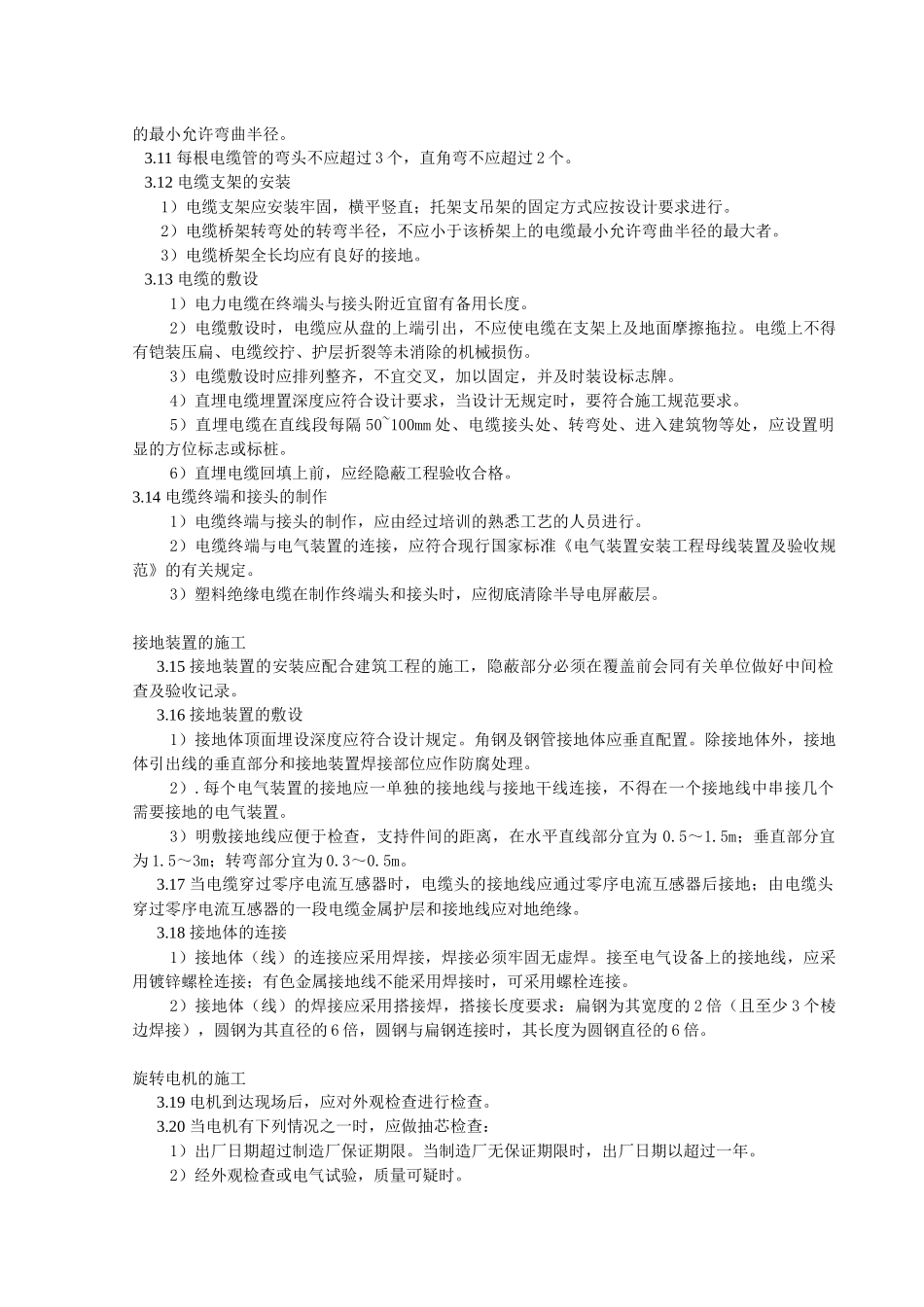

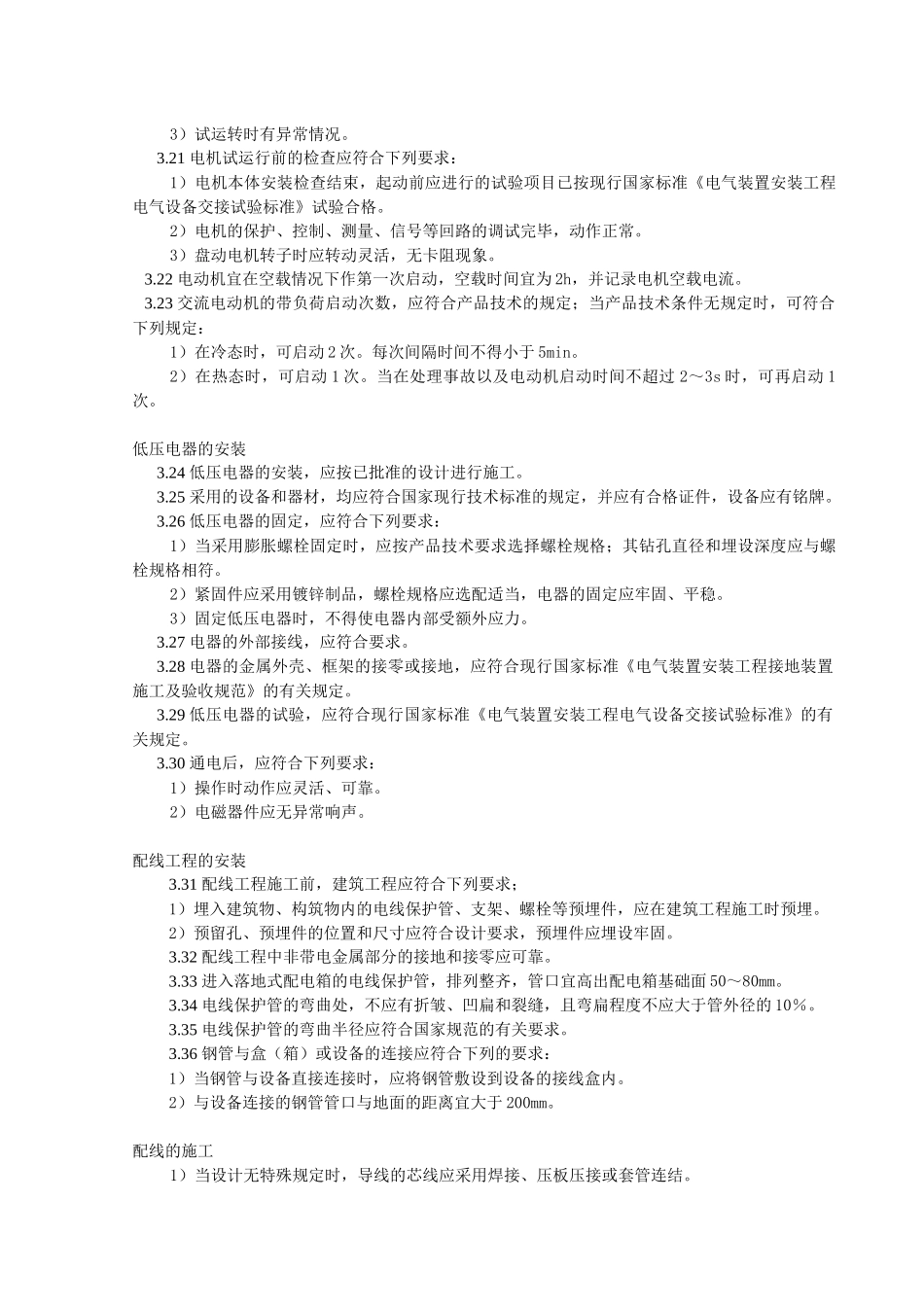

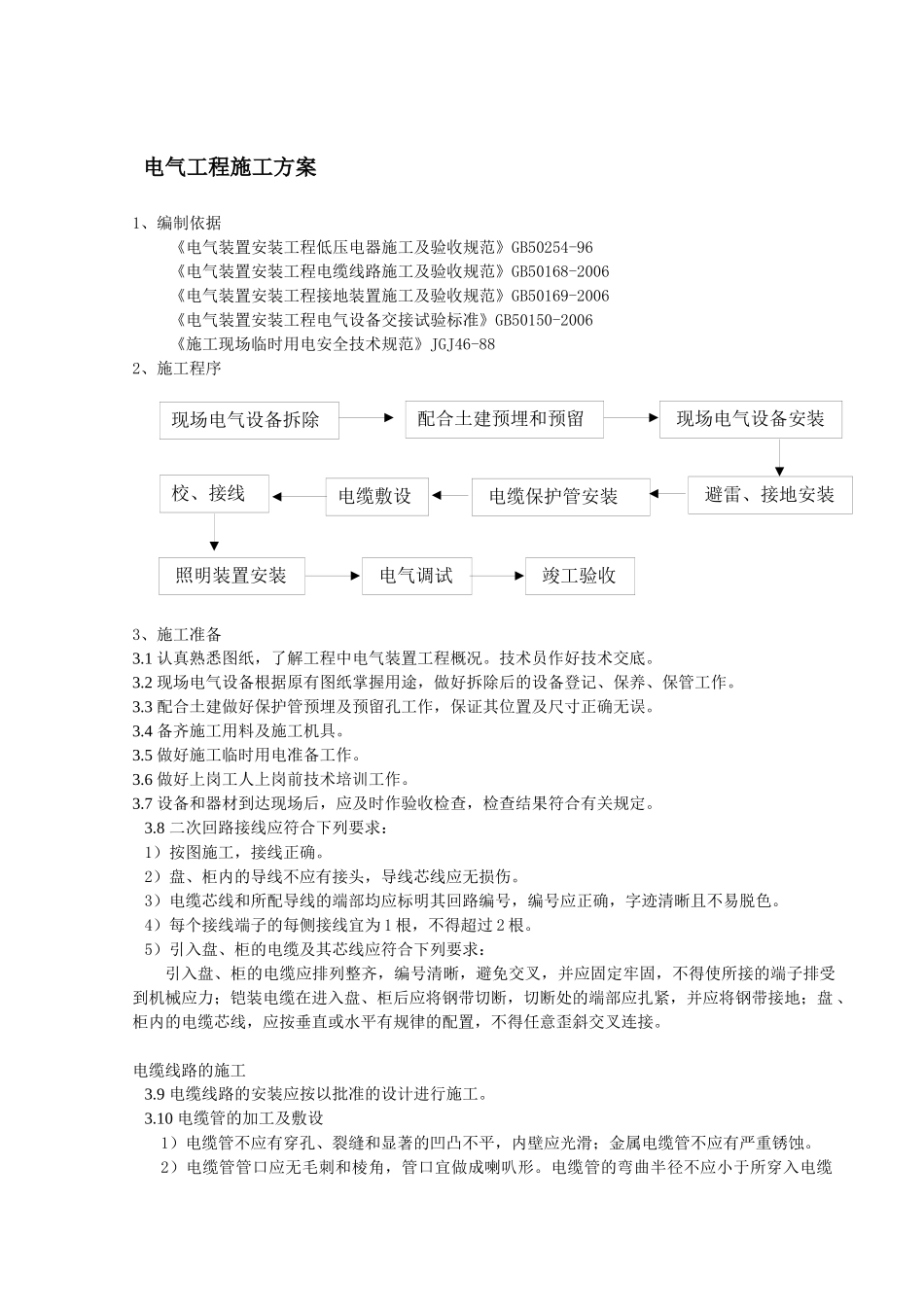

电气工程施工方案1、编制依据《电气装置安装工程低压电器施工及验收规范》GB50254-96《电气装置安装工程电缆线路施工及验收规范》GB50168-2006《电气装置安装工程接地装置施工及验收规范》GB50169-2006《电气装置安装工程电气设备交接试验标准》GB50150-2006《施工现场临时用电安全技术规范》JGJ46-882、施工程序3、施工准备3.1 认真熟悉图纸,了解工程中电气装置工程概况。技术员作好技术交底。3.2 现场电气设备根据原有图纸掌握用途,做好拆除后的设备登记、保养、保管工作。3.3 配合土建做好保护管预埋及预留孔工作,保证其位置及尺寸正确无误。3.4 备齐施工用料及施工机具。3.5 做好施工临时用电准备工作。3.6 做好上岗工人上岗前技术培训工作。3.7 设备和器材到达现场后,应及时作验收检查,检查结果符合有关规定。3.8 二次回路接线应符合下列要求:1)按图施工,接线正确。2)盘、柜内的导线不应有接头,导线芯线应无损伤。3)电缆芯线和所配导线的端部均应标明其回路编号,编号应正确,字迹清晰且不易脱色。4)每个接线端子的每侧接线宜为 1 根,不得超过 2 根。5)引入盘、柜的电缆及其芯线应符合下列要求:引入盘、柜的电缆应排列整齐,编号清晰,避免交叉,并应固定牢固,不得使所接的端子排受到机械应力;铠装电缆在进入盘、柜后应将钢带切断,切断处的端部应扎紧,并应将钢带接地;盘 、柜内的电缆芯线,应按垂直或水平有规律的配置,不得任意歪斜交叉连接。电缆线路的施工3.9 电缆线路的安装应按以批准的设计进行施工。3.10 电缆管的加工及敷设1)电缆管不应有穿孔、裂缝和显著的凹凸不平,内壁应光滑;金属电缆管不应有严重锈蚀。2)电缆管管口应无毛刺和棱角,管口宜做成喇叭形。电缆管的弯曲半径不应小于所穿入电缆现场电气设备拆除配合土建预埋和预留 现场电气设备安装 避雷、接地安装 电缆保护管安装电缆敷设校、接线 照明装置安装 电气调试 竣工验收的最小允许弯曲半径。3.11 每根电缆管的弯头不应超过 3 个,直角弯不应超过 2 个。3.12 电缆支架的安装1)电缆支架应安装牢固,横平竖直;托架支吊架的固定方式应按设计要求进行。2)电缆桥架转弯处的转弯半径,不应小于该桥架上的电缆最小允许弯曲半径的最大者。3)电缆桥架全长均应有良好的接地。3.13 电缆的敷设1)电力电缆在终端头与接头附近宜留有备用长度。2)电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面摩擦拖拉。电缆上不...
