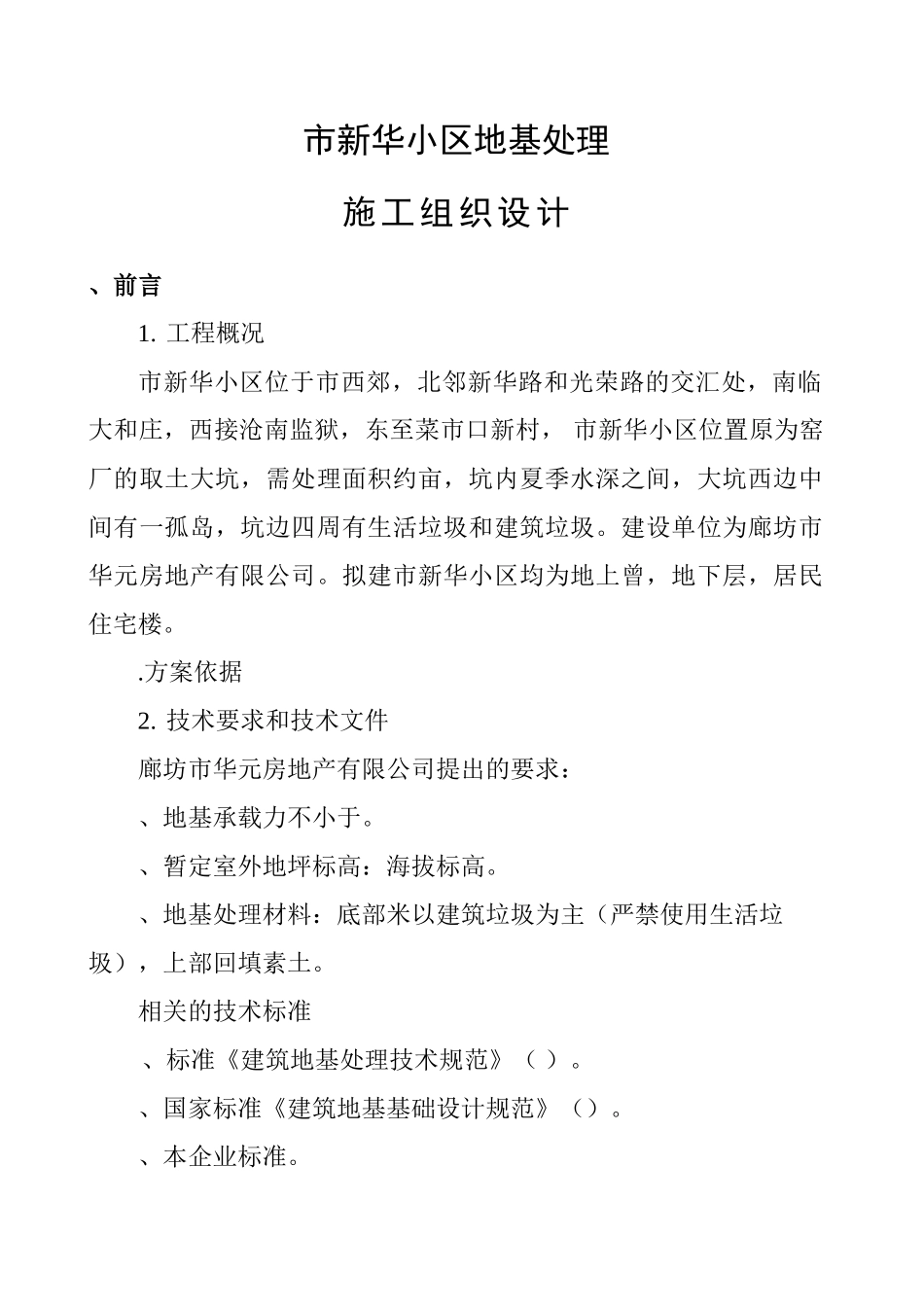

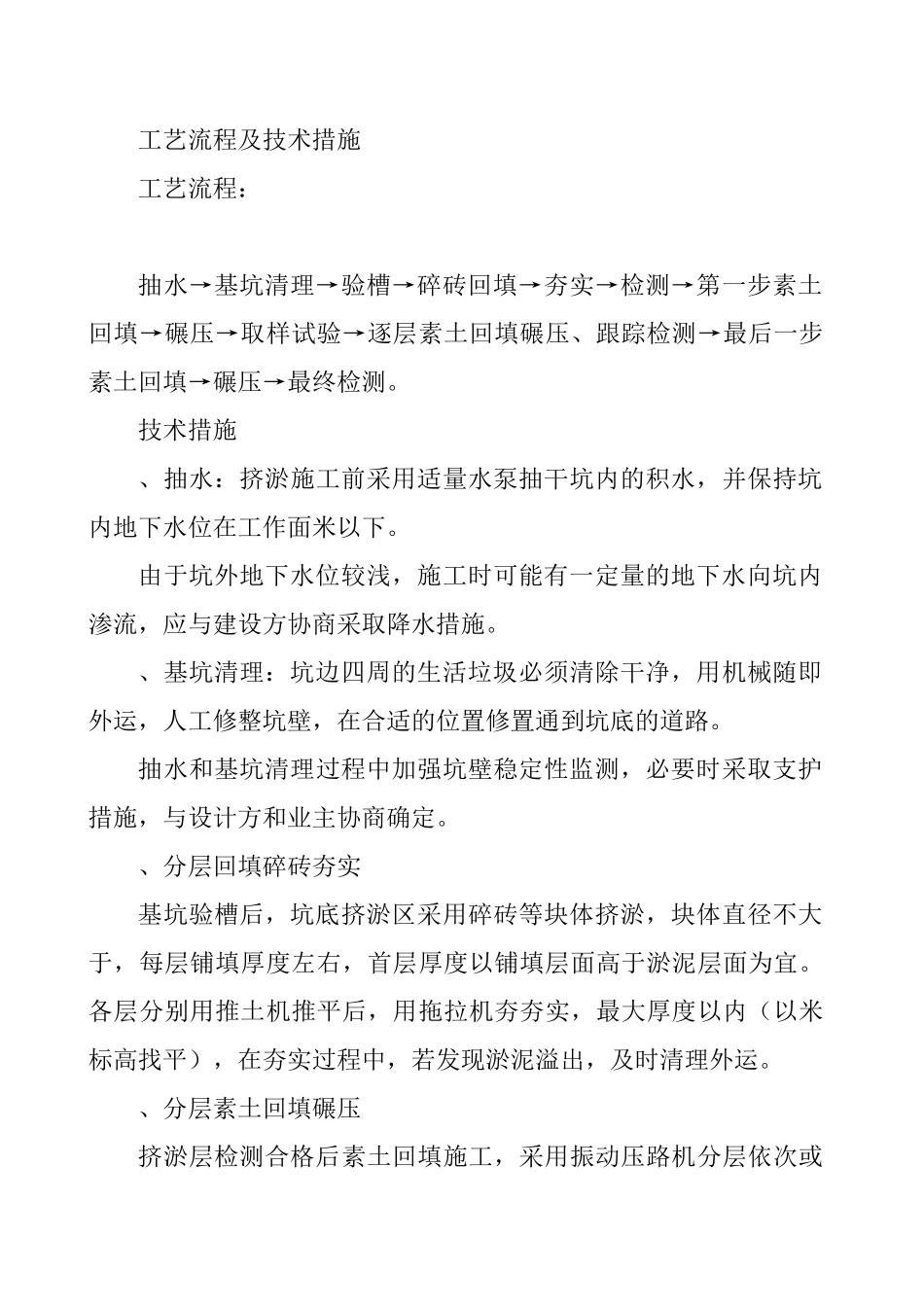

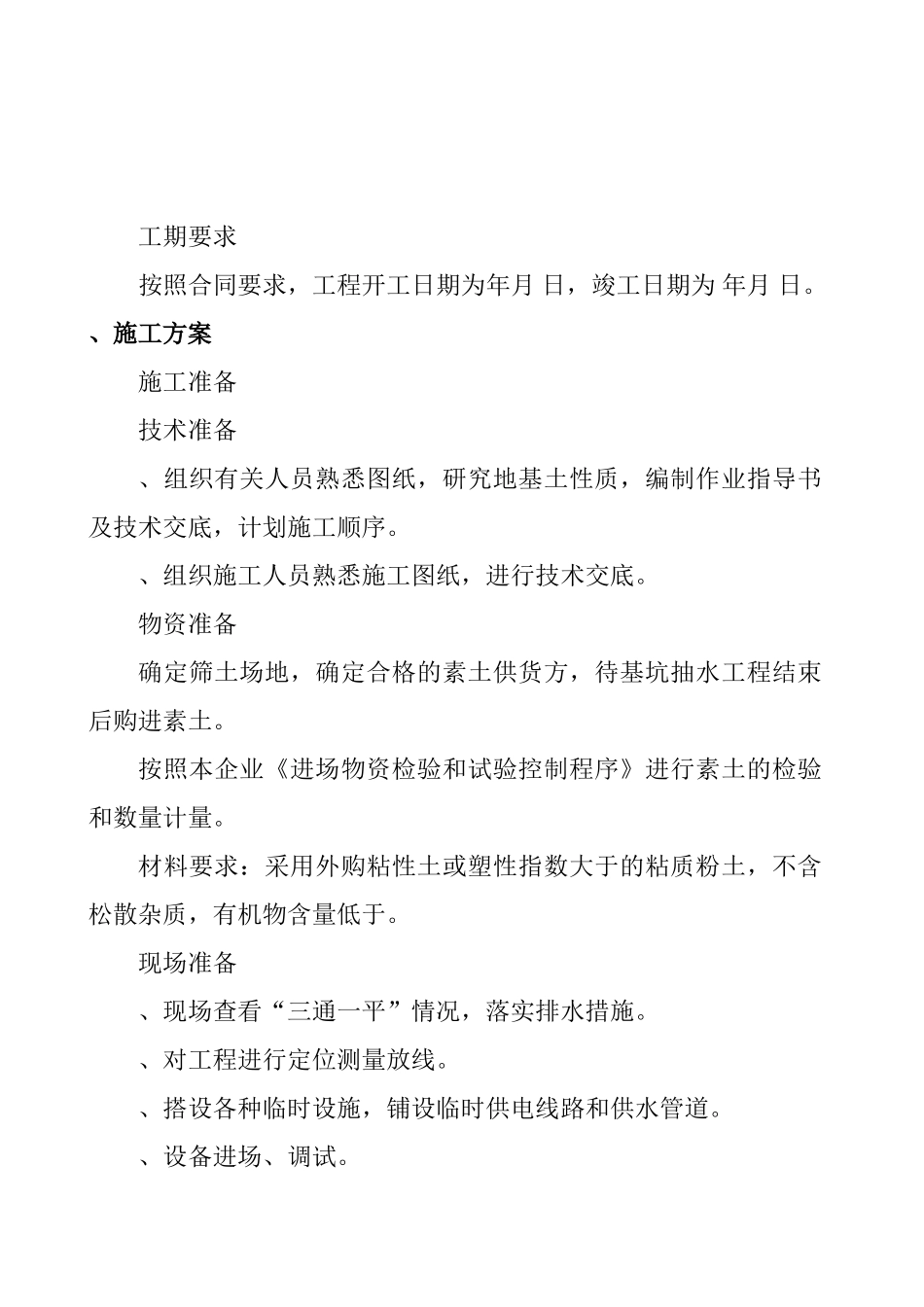

市新华小区地基处理施工组织设计、前言1. 工程概况市新华小区位于市西郊,北邻新华路和光荣路的交汇处,南临大和庄,西接沧南监狱,东至菜市口新村, 市新华小区位置原为窑厂的取土大坑,需处理面积约亩,坑内夏季水深之间,大坑西边中间有一孤岛,坑边四周有生活垃圾和建筑垃圾。建设单位为廊坊市华元房地产有限公司。拟建市新华小区均为地上曾,地下层,居民住宅楼。.方案依据2. 技术要求和技术文件廊坊市华元房地产有限公司提出的要求:、地基承载力不小于。、暂定室外地坪标高:海拔标高。、地基处理材料:底部米以建筑垃圾为主(严禁使用生活垃圾),上部回填素土。相关的技术标准、标准《建筑地基处理技术规范》( )。、国家标准《建筑地基基础设计规范》()。、本企业标准。工期要求按照合同要求,工程开工日期为年月 日,竣工日期为 年月 日。、施工方案施工准备技术准备、组织有关人员熟悉图纸,研究地基土性质,编制作业指导书及技术交底,计划施工顺序。、组织施工人员熟悉施工图纸,进行技术交底。物资准备确定筛土场地,确定合格的素土供货方,待基坑抽水工程结束后购进素土。按照本企业《进场物资检验和试验控制程序》进行素土的检验和数量计量。材料要求:采用外购粘性土或塑性指数大于的粘质粉土,不含松散杂质,有机物含量低于。现场准备、现场查看“三通一平”情况,落实排水措施。、对工程进行定位测量放线。、搭设各种临时设施,铺设临时供电线路和供水管道。、设备进场、调试。工艺流程及技术措施工艺流程:抽水→基坑清理→验槽→碎砖回填→夯实→检测→第一步素土回填→碾压→取样试验→逐层素土回填碾压、跟踪检测→最后一步素土回填→碾压→最终检测。技术措施、抽水:挤淤施工前采用适量水泵抽干坑内的积水,并保持坑内地下水位在工作面米以下。由于坑外地下水位较浅,施工时可能有一定量的地下水向坑内渗流,应与建设方协商采取降水措施。、基坑清理:坑边四周的生活垃圾必须清除干净,用机械随即外运,人工修整坑壁,在合适的位置修置通到坑底的道路。抽水和基坑清理过程中加强坑壁稳定性监测,必要时采取支护措施,与设计方和业主协商确定。、分层回填碎砖夯实基坑验槽后,坑底挤淤区采用碎砖等块体挤淤,块体直径不大于,每层铺填厚度左右,首层厚度以铺填层面高于淤泥层面为宜。各层分别用推土机推平后,用拖拉机夯夯实,最大厚度以内(以米标高找平),在夯实过程中,若发现淤泥溢出,及时清理外运。、分...
