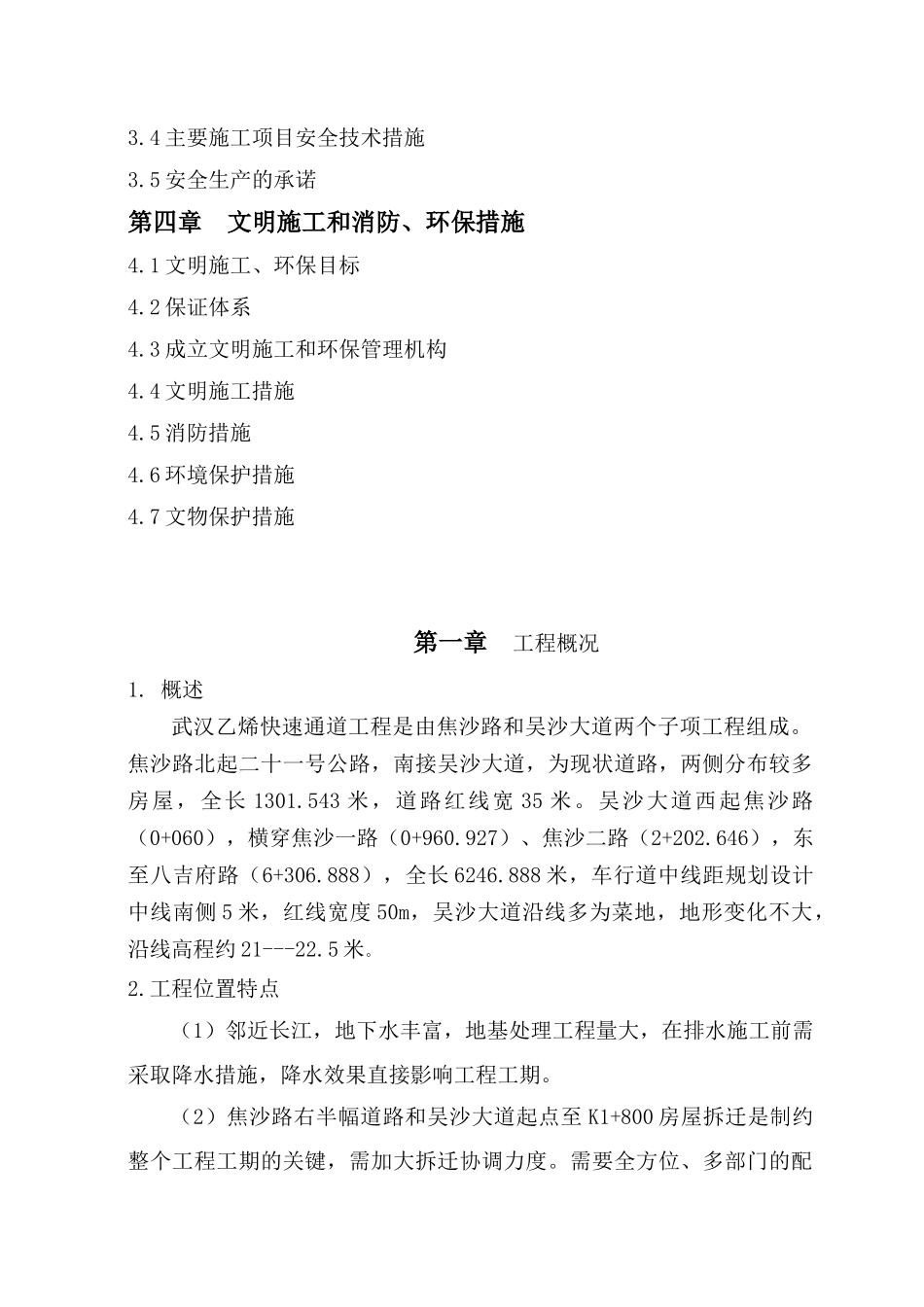

武汉乙烯快速通道工程焦沙路安全施工组织方案武汉市市政建设集团有限公司武汉乙烯快速通道工程焦沙路项目部二 0 一一年 九月目 录第一章 工程概况1.1 工程名称、位置、地形、地质水文1.2 施工条件及工程特点第二章 主要项目施工安全技术措施2.1 管道沟槽施工2.2 吊装施工第三章 确保安全生产的技术组织措施3.1 安全生产保证体系3.2 建立安全生产体系3.3 加强施工现场安全教育3.4 主要施工项目安全技术措施3.5 安全生产的承诺第四章 文明施工和消防、环保措施4.1 文明施工、环保目标4.2 保证体系4.3 成立文明施工和环保管理机构4.4 文明施工措施4.5 消防措施4.6 环境保护措施4.7 文物保护措施第一章 工程概况1. 概述武汉乙烯快速通道工程是由焦沙路和吴沙大道两个子项工程组成。焦沙路北起二十一号公路,南接吴沙大道,为现状道路,两侧分布较多房屋,全长 1301.543 米,道路红线宽 35 米。吴沙大道西起焦沙路(0+060),横穿焦沙一路(0+960.927)、焦沙二路(2+202.646),东至八吉府路(6+306.888),全长 6246.888 米,车行道中线距规划设计中线南侧 5 米,红线宽度 50m,吴沙大道沿线多为菜地,地形变化不大,沿线高程约 21---22.5 米。2.工程位置特点(1)邻近长江,地下水丰富,地基处理工程量大,在排水施工前需采取降水措施,降水效果直接影响工程工期。(2)焦沙路右半幅道路和吴沙大道起点至 K1+800 房屋拆迁是制约整个工程工期的关键,需加大拆迁协调力度。需要全方位、多部门的配合,特别是业主方面的支持。(3)质量要求高。BT 工程回购期长,质量要求高。(4)工期限制,本工程为乙烯快速通道配套工程,工期短。在保证工期的前提下,需要从施工工艺、管理措施上保证工程质量。3.施工条件及工程特点1)施工和生活用水电本工程所处场地为武汉洪山区建设乡管辖内,目前该地区大部分道路均可使用,该地区水、电条件齐全。有利于办公及员工居住。2)交通运输 本标段所处的公路交通,基本能满足大型机械设备、大宗材料的运输需要。3)外购材料和地方材料 项目部已对市政工程所需的原材料供应情况进行了调查,首先选择那些企业资质高,信誉好的供应商,对其所供材料的质量、生产能力、运输能力、价格进行调查对比,对原材料分供方进行调查分析后,结合本工程工期要求,同时根据使用计划组织进场,力争节省投资。4)工期紧本工程总工期 240 日历天,根据项目部对招标文件的分析,主要是路基遇雨...
