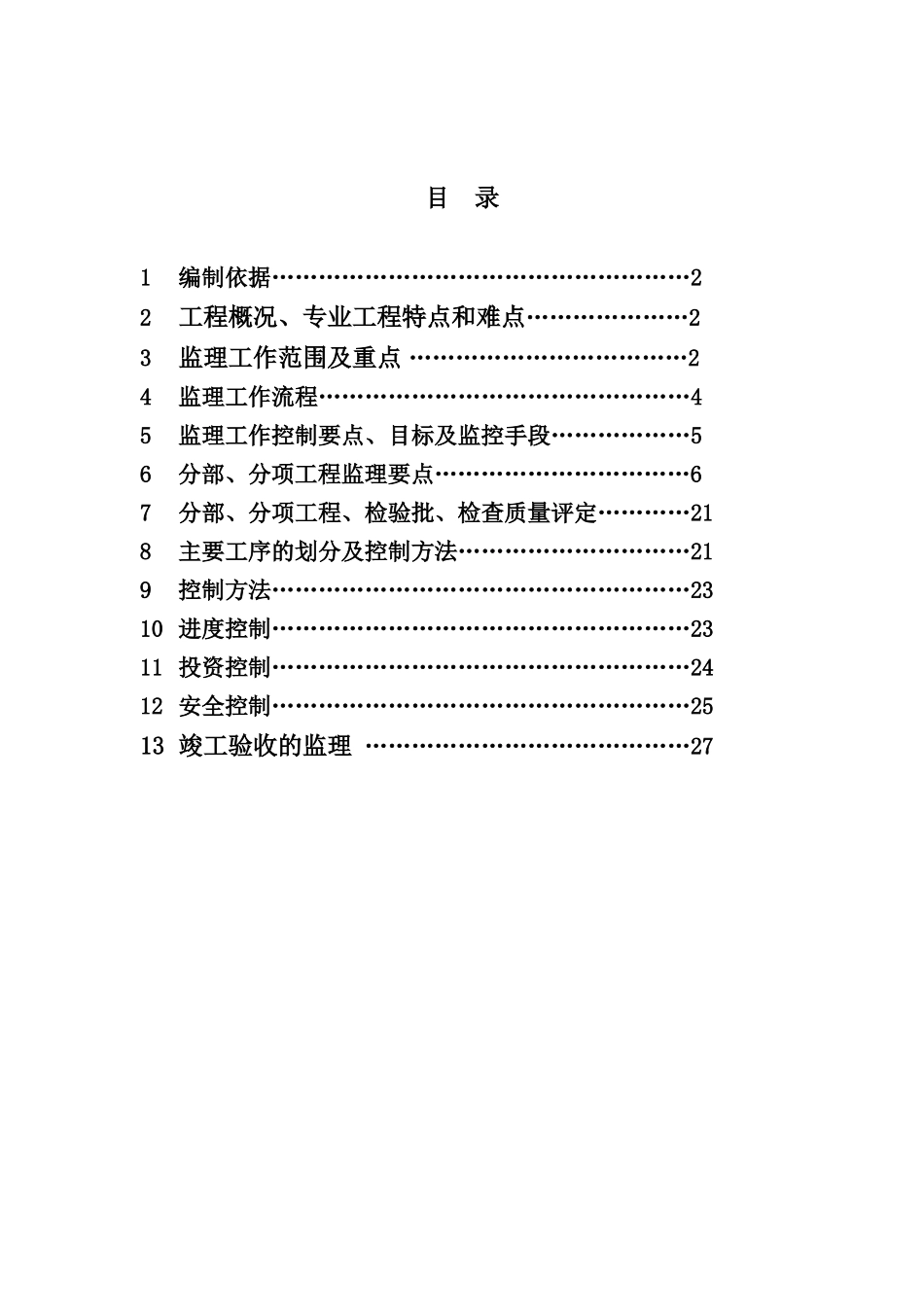

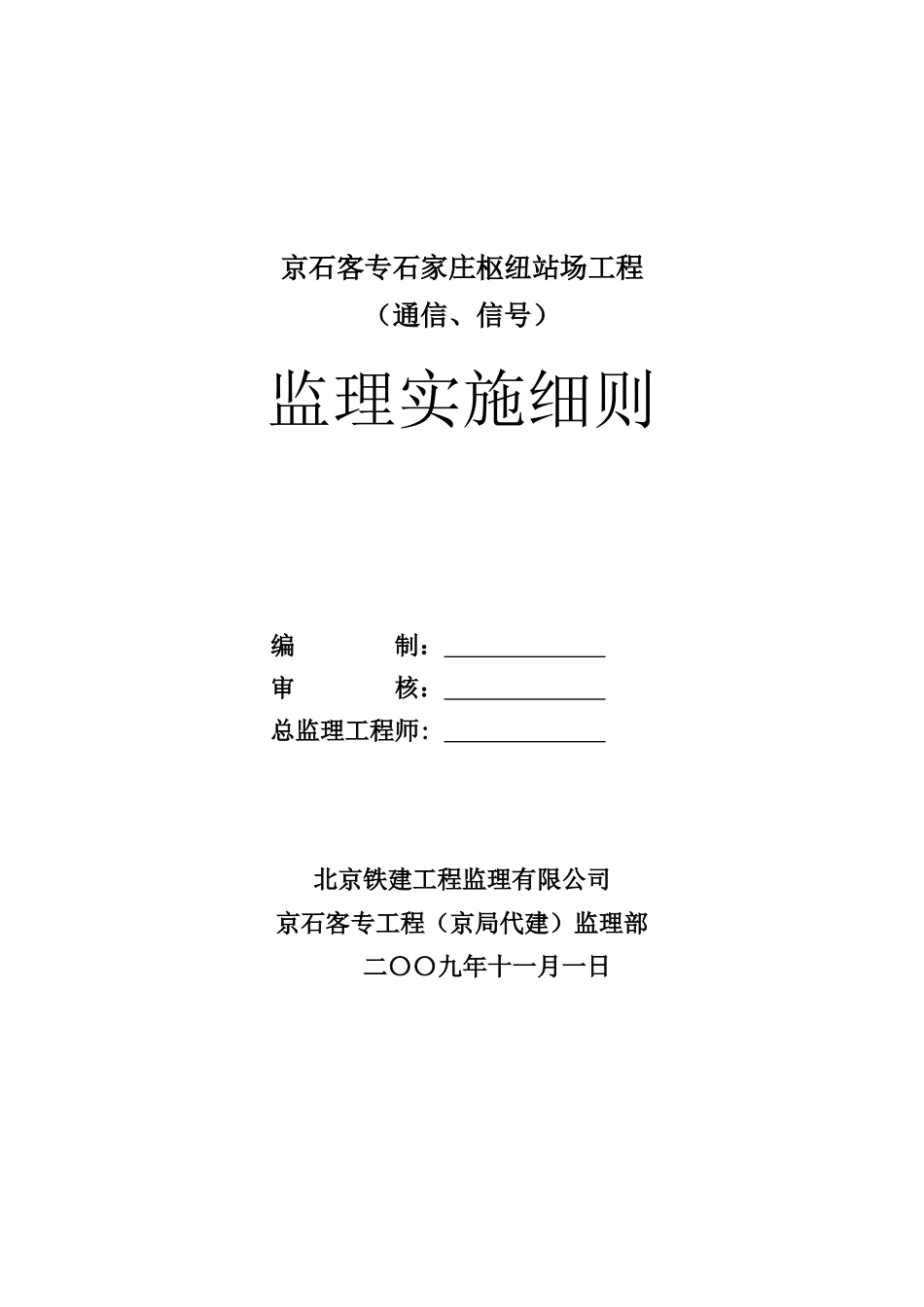

京石客专石家庄枢纽站场工程(通信、信号)监理实施细则编 制: 审 核: 总监理工程师: 北京铁建工程监理有限公司京石客专工程(京局代建)监理部二〇〇九年十一月一日目 录1编制依据………………………………………………22工程概况、专业工程特点和难点…………………23监理工作范围及重点 ………………………………24监理工作流程…………………………………………45监理工作控制要点、目标及监控手段………………56分部、分项工程监理要点……………………………67分部、分项工程、检验批、检查质量评定…………218主要工序的划分及控制方法…………………………219控制方法………………………………………………2310 进度控制………………………………………………2311 投资控制………………………………………………2412 安全控制………………………………………………2513 竣工验收的监理 ……………………………………271 编制依据1.1 已批准的监理规划。1.2 北京铁路局石家庄枢纽改造工程建设指挥部正式下发的相关施工图。1.3《铁路建设工程监理规范》(TB10402-2007)。1.4 国家、铁道部现行客运专线设计、施工技术指南,验收标准及安全规程等。2 专业工程特点、重点、难点特点:工程规模大,电缆敷设量大,工程进度紧,工期短,牵涉到既有线站场信号设备拆除、改装、移设,技术难度大,试验复杂。重点:信号、电缆敷设施工 42.1 公里,拆除既有道岔 94 组,新装道岔 34 组,信号机 47 架;联锁试验、通信、信号设备开通。难点:Ⅰ场室内既有 6502 电气集中改微机联锁;Ⅱ场室内既有6502 电气集中电路修改、拆、加;室外电缆径路场地狭小,既有电缆纵横交错,电缆敷设施工难度大。3 监理工作范围及重点工程概况:石家庄枢纽客运系统过渡改造工程,主要是为六线隧道开挖工程清障,对既有线路进行改线过渡,为六线隧道的建设腾出作业空间。过渡工程包括石家庄客站、石家庄Ⅱ—Ⅲ场供电、电务、工务的部分设备,站场变化较大、涉及范围广、难度大。主要工程量:石家庄客站拆除四站台及 9、10、11 道,拆除道岔 6 组,移设电缆 6 条共 8 公里,新插入道岔 1 组,以及相关设备过渡移设配合施工。配合六线隧道开挖引起石家庄客站南咽喉线路改造,石家庄Ⅱ场需拆除既有股道 10 条,并对保留的线路进行拆铺道岔和拔线改移,拆除既有道岔 49 组。新敷设信号电缆 18.8 条/公里,插入安装新联锁道岔 2...
