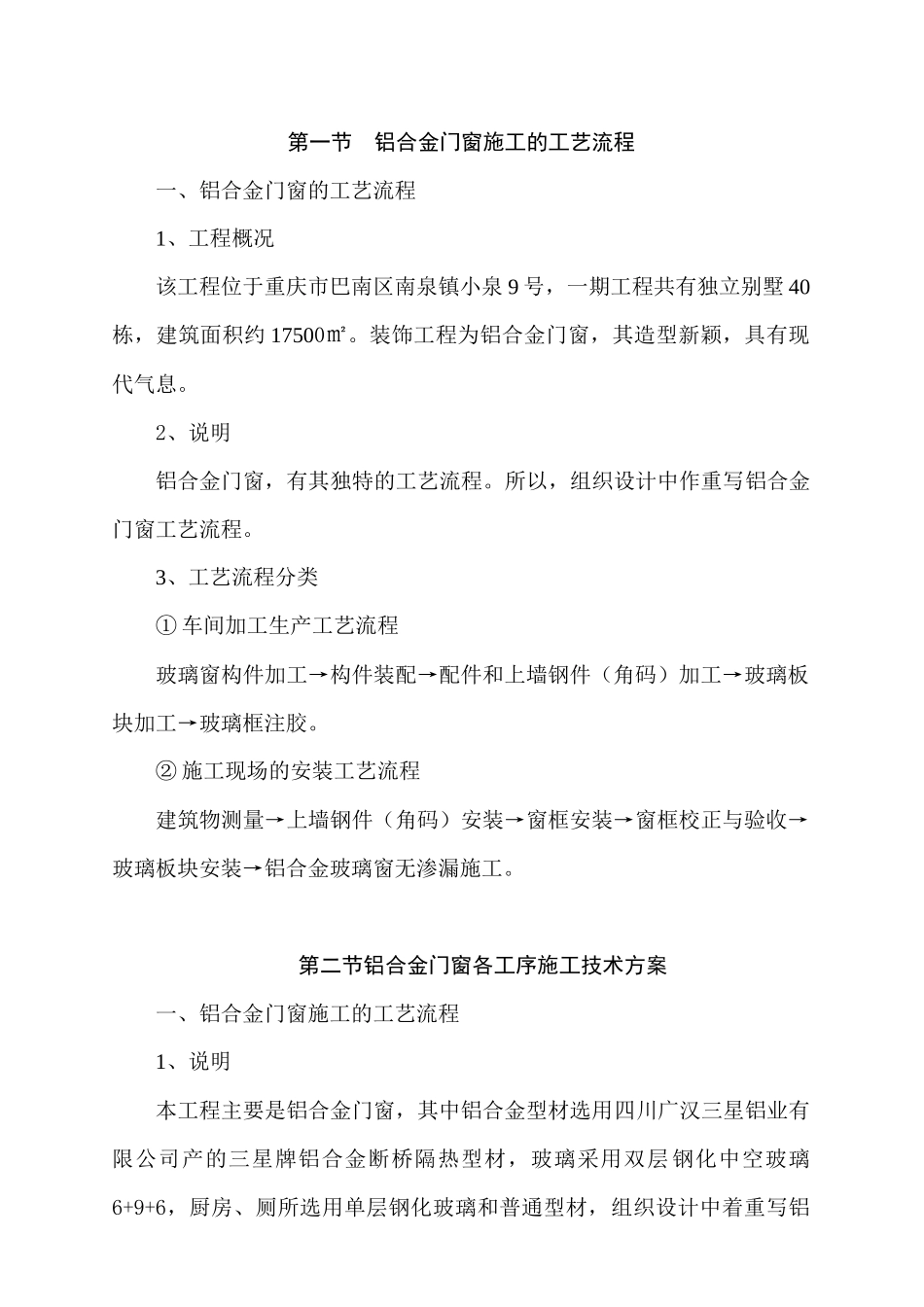

重庆小泉宾馆改造铝合金门窗工程施工组织设计二 00 七年七月目 录第一章:各工序施工技术方案第二章:现场管理机构及拟派专业人员配备第三章:施工进度计划第四章:新技术、新工艺的应用第五章:主要施工机械设备配置第六章:安全文明施工措施第七章:与总分包及相关方面的协调管理第八章:雨天施工措施第一章 各工序施工技术方案第一节 铝合金门窗施工的工艺流程一、铝合金门窗的工艺流程1、工程概况该工程位于重庆市巴南区南泉镇小泉 9 号,一期工程共有独立别墅 40栋,建筑面积约 17500㎡。装饰工程为铝合金门窗,其造型新颖,具有现代气息。2、说明铝合金门窗,有其独特的工艺流程。所以,组织设计中作重写铝合金门窗工艺流程。3、工艺流程分类① 车间加工生产工艺流程玻璃窗构件加工→构件装配→配件和上墙钢件(角码)加工→玻璃板块加工→玻璃框注胶。② 施工现场的安装工艺流程建筑物测量→上墙钢件(角码)安装→窗框安装→窗框校正与验收→玻璃板块安装→铝合金玻璃窗无渗漏施工。第二节铝合金门窗各工序施工技术方案一、铝合金门窗施工的工艺流程1、说明本工程主要是铝合金门窗,其中铝合金型材选用四川广汉三星铝业有限公司产的三星牌铝合金断桥隔热型材,玻璃采用双层 钢化中空玻璃6+9+6,厨房、厕所选用单层钢化玻璃和普通型材,组织设计中着重写铝合金窗的全部工艺流程。2、工艺流程分类① 车间加工生产工艺流程材料检测→断料→钻孔→组装→保护或包装五道工序② 施工现场的安装工艺流程 将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出铝合金门窗等的安装基准线。由水平仪进行检测并做好记录。在安装过程中检查人员应进行全面检查,发现偏差、及时纠正二、铝合金门窗安装△铝合金门窗的制作,主要有:断料→钻孔→组装→保护或包装四道工序(1)断料断料主要使用切割设备。不论采用何种设备切割,切割的精度应保证,否则组装的精度受到影响。特别是切割具有一定角度的斜面时,更应引起十分注意。如窗框的横竖杆件,采用的是 45°角对接。如若切割的角度不准确,组装的方框方正定会受到影响。方正是铝合金门窗制作的重要质量指标,因为只有方正才能保证开启灵活,关闭严密。方正常用对角线控制。当对角线长度大于或等于 2000㎜时,其对角线不应大于 3㎜㎜;当对角线长度在 2000㎜以内时,其对角线差不应大于 2㎜。断料时要注意同批料应一次到齐,并要求色彩一致。(2)钻孔由于铝合金门窗的组装...
