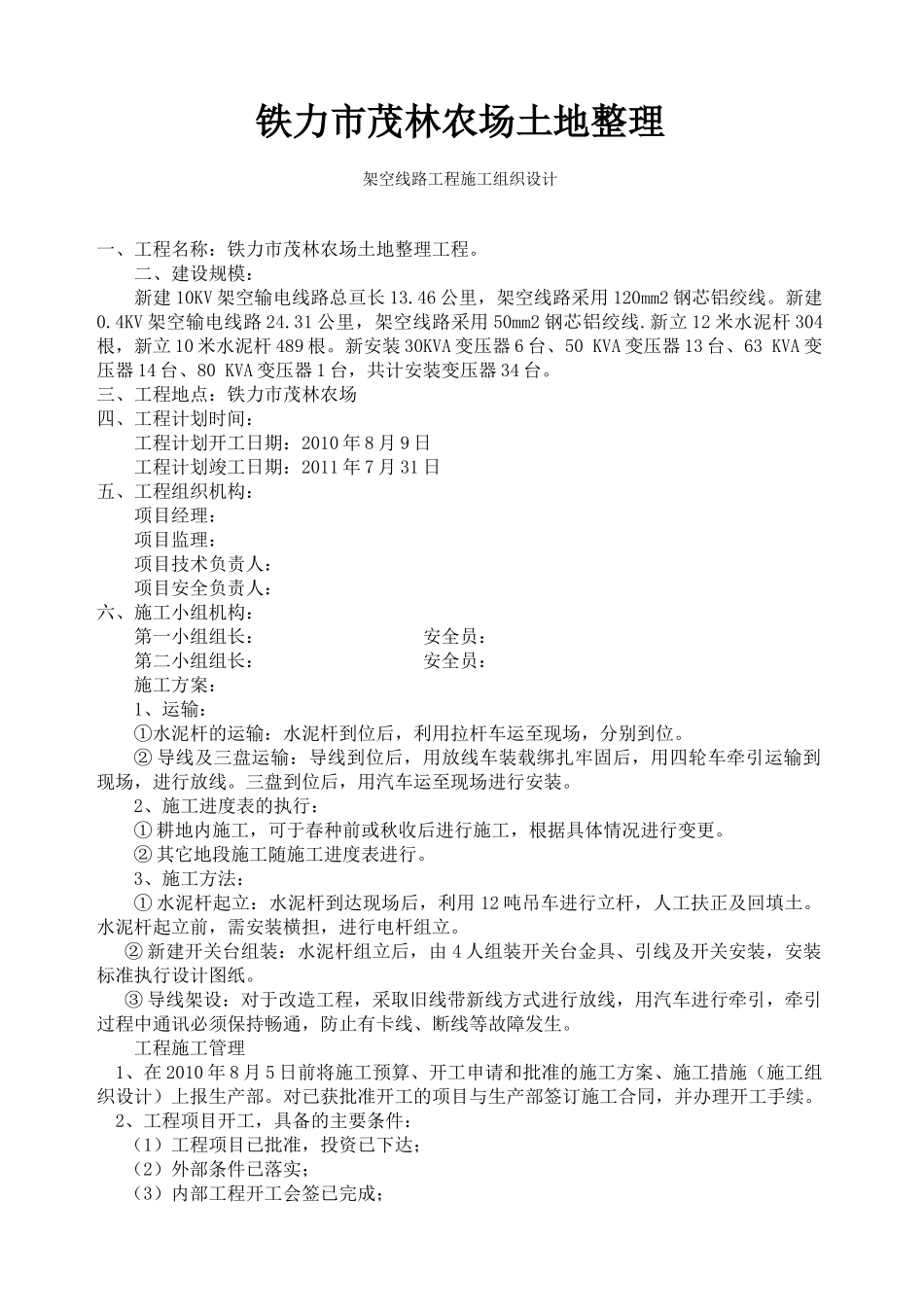

铁力市茂林农场土地整理架空线路工程施工组织设计一、工程名称:铁力市茂林农场土地整理工程
二、建设规模: 新建 10KV 架空输电线路总亘长 13
46 公里,架空线路采用 120mm2 钢芯铝绞线
4KV 架空输电线路 24
31 公里,架空线路采用 50mm2 钢芯铝绞线
新立 12 米水泥杆 304根,新立 10 米水泥杆 489 根
新安装 30KVA 变压器 6 台、50 KVA 变压器 13 台、63 KVA 变压器 14 台、80 KVA 变压器 1 台,共计安装变压器 34 台
三、工程地点:铁力市茂林农场四、工程计划时间:工程计划开工日期:2010 年 8 月 9 日工程计划竣工日期:2011 年 7 月 31 日五、工程组织机构:项目经理: 项目监理: 项目技术负责人: 项目安全负责人: 六、施工小组机构: 第一小组组长: 安全员: 第二小组组长: 安全员: 施工方案:1、运输: ①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位
② 导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线
三盘到位后,用汽车运至现场进行安装
2、施工进度表的执行:① 耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更
② 其它地段施工随施工进度表进行
3、施工方法:① 水泥杆起立:水泥杆到达现场后,利用 12 吨吊车进行立杆,人工扶正及回填土
水泥杆起立前,需安装横担,进行电杆组立
② 新建开关台组装:水泥杆组立后,由 4 人组装开关台金具、引线及开关安装,安装标准执行设计图纸
③ 导线架设:对于改造工程,采取旧线带新线方式进行放线,用汽车进行牵引,牵引过程中通讯必须保持畅通,防止有卡线、断线等故障发生
工程施工管理 1、在 2010 年 8 月 5 日前将施工预算、开工申请和批准的施工方案、施工措施(施工组织设
