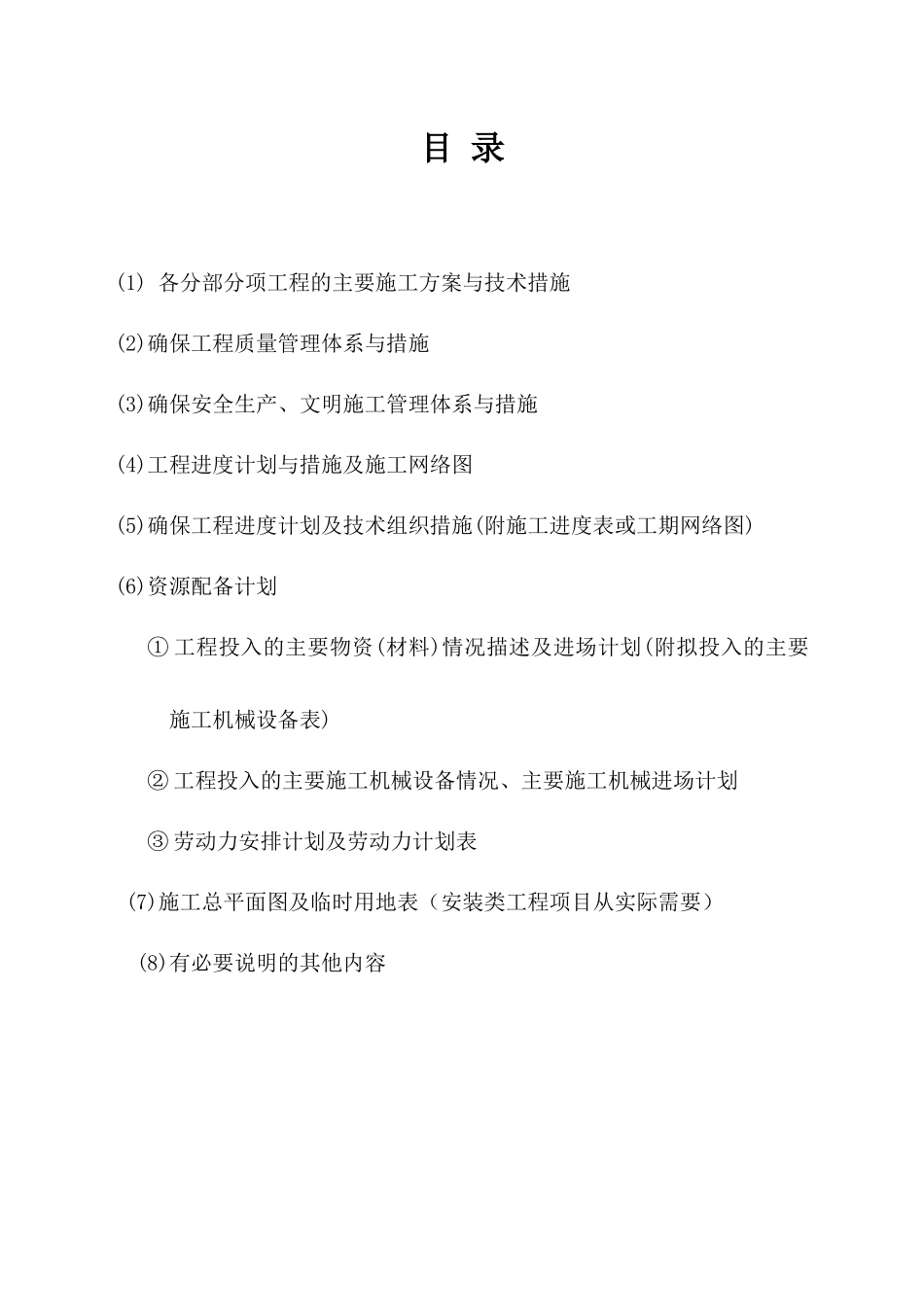

汤河及上游整治工程-河道疏浚及堤防工程施工施工组织设计编制日期:2013 年 9 月 7 日目 录(1) 各分部分项工程的主要施工方案与技术措施(2)确保工程质量管理体系与措施(3)确保安全生产、文明施工管理体系与措施(4)工程进度计划与措施及施工网络图(5)确保工程进度计划及技术组织措施(附施工进度表或工期网络图)(6)资源配备计划① 工程投入的主要物资(材料)情况描述及进场计划(附拟投入的主要施工机械设备表)② 工程投入的主要施工机械设备情况、主要施工机械进场计划③ 劳动力安排计划及劳动力计划表(7)施工总平面图及临时用地表(安装类工程项目从实际需要) (8)有必要说明的其他内容第一章、各分部分项工程的主要施工方案与技术措施工程概况1、工程名称:汤河及上游整治工程-河道疏浚及堤防工程施工2、建设地点:巢湖市经济开发区 3、建设单位:巢湖经济开发区建设发展有限公司4、工程内容:堤防级别为 2 级,河道清淤,土方回填,生态护坡,详见工程量清单及图纸
概算约 6500 万元
5、质量标准:合格6、工期要求:1 00 个日历天(具体开工时间以业主开工令为准)
第一节工程测量本工程施工测量主要内容:平面控制测量、水准测量、断面测量、跟踪测量、结构沉降观察和竣工测量
1施工测量、放样人员的组织测量、放样是工程施工质量控制达到预期目标的重要环节
因此由具有理论和实践施工经验的专业测量员担任测量组长,并配备 5 名有一定经验的测量技术人员组成测量小组,负责本工程的测量、放样工作
2测量主要仪器配备经纬仪:“JZ-2”1 台
水准仪:“S3” 4 台
全站仪:C-100 1 台
钢卷尺:30、50、100m 各 4 把
其它测量配备设备:花杆、塔尺等
3交桩工作进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标控制桩、里程桩、水准点移交的实地交桩工作及前
