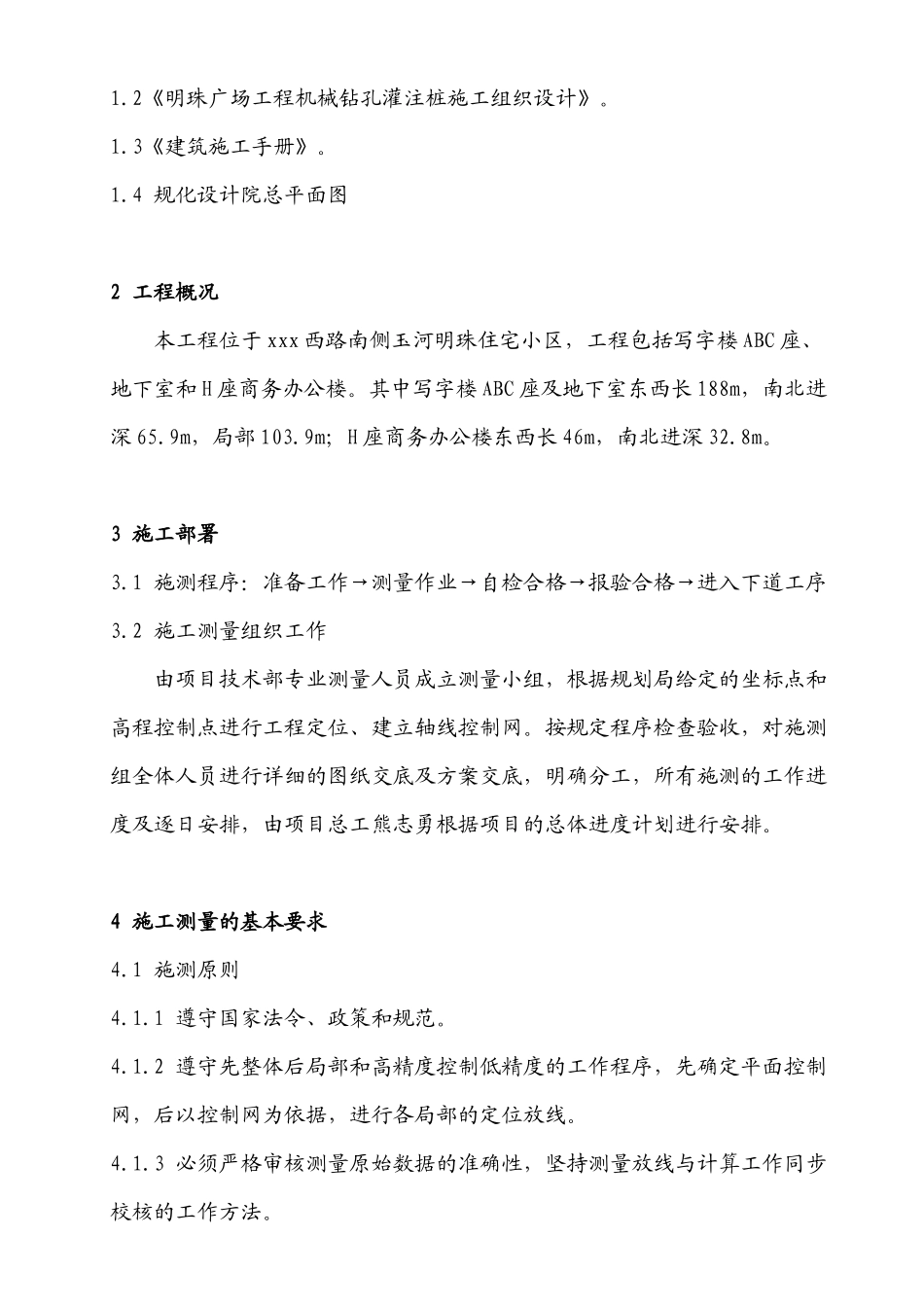

明珠广场工程桩基测量施工方案编制: 复核: 审批:日期: 日期: 日期:编制单位:1 编制依据1
1 由同济大学建筑设计研究院设计的《明珠广场工程施工图纸》
2《明珠广场工程机械钻孔灌注桩施工组织设计》
3《建筑施工手册》
4 规化设计院总平面图2 工程概况本工程位于 xxx 西路南侧玉河明珠住宅小区,工程包括写字楼 ABC 座、地下室和 H 座商务办公楼
其中写字楼 ABC 座及地下室东西长 188m,南北进深 65
9m,局部 103
9m;H 座商务办公楼东西长 46m,南北进深 32
3 施工部署3
1 施测程序:准备工作→测量作业→自检合格→报验合格→进入下道工序3
2 施工测量组织工作由项目技术部专业测量人员成立测量小组,根据规划局给定的坐标点和高程控制点进行工程定位、建立轴线控制网
按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度及逐日安排,由项目总工熊志勇根据项目的总体进度计划进行安排
4 施工测量的基本要求4
1 施测原则4
1 遵守国家法令、政策和规范
2 遵守先整体后局部和高精度控制低精度的工作程序,先确定平面控制网,后以控制网为依据,进行各局部的定位放线
3 必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法
4 定位工作执行自检、互检合格后方可申请验收的工作制度
5 测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工、省时、省费用
6 明确为工程施工服务,按图施工,质量第一的宗旨
紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风
2 准备工作4
1 全面了解设计意图,认真熟悉与审核图纸
施测人员通过对总平面图和设计说明的学习,了解工程总体布局,工程特点,周围环境,建筑物的位置及坐标,其
