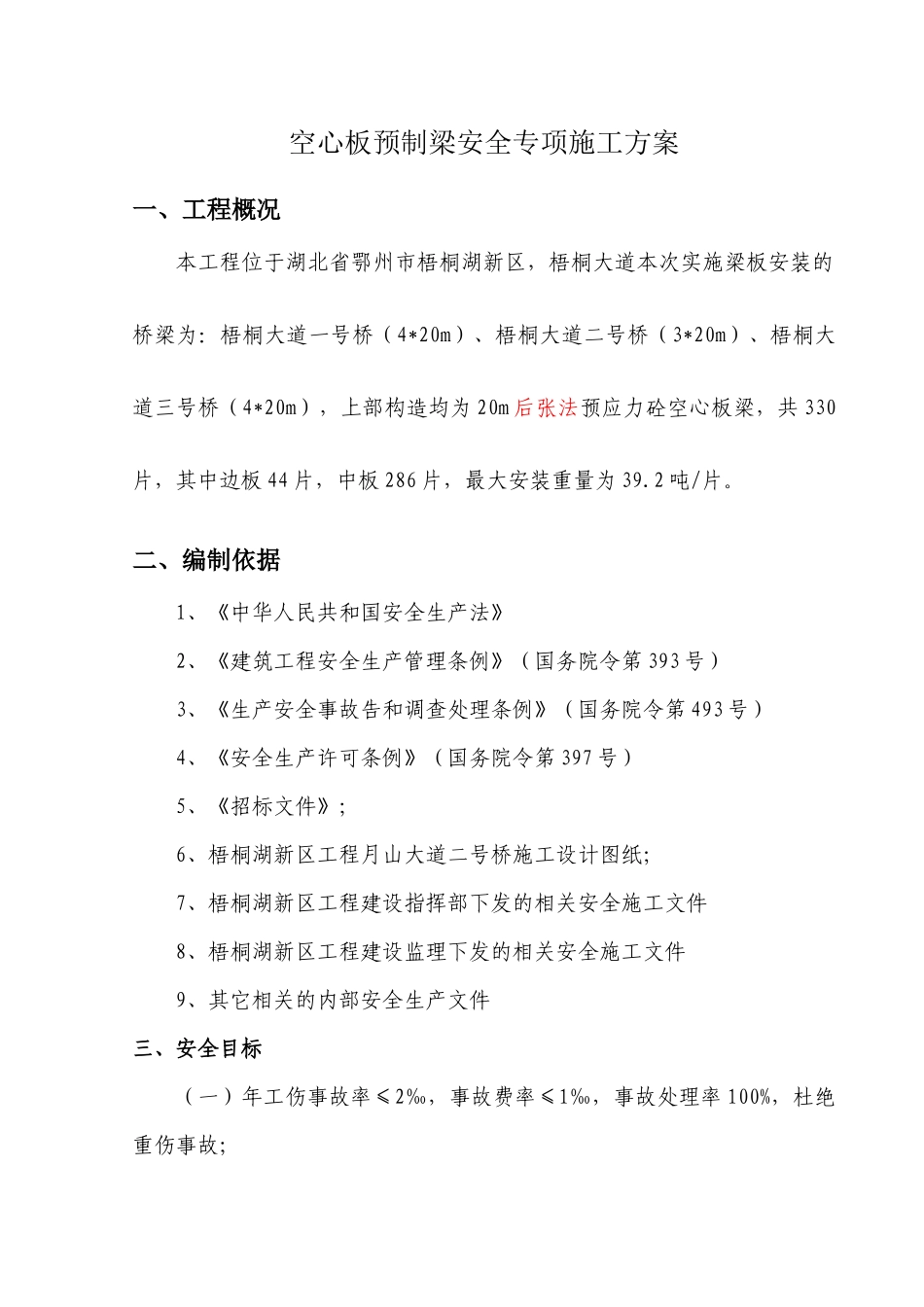

空心板预制梁安全专项施工方案一、工程概况本工程位于湖北省鄂州市梧桐湖新区,梧桐大道本次实施梁板安装的桥梁为:梧桐大道一号桥(4*20m)、梧桐大道二号桥(3*20m)、梧桐大道三号桥(4*20m),上部构造均为 20m 后张法预应力砼空心板梁,共 330片,其中边板 44 片,中板 286 片,最大安装重量为 39

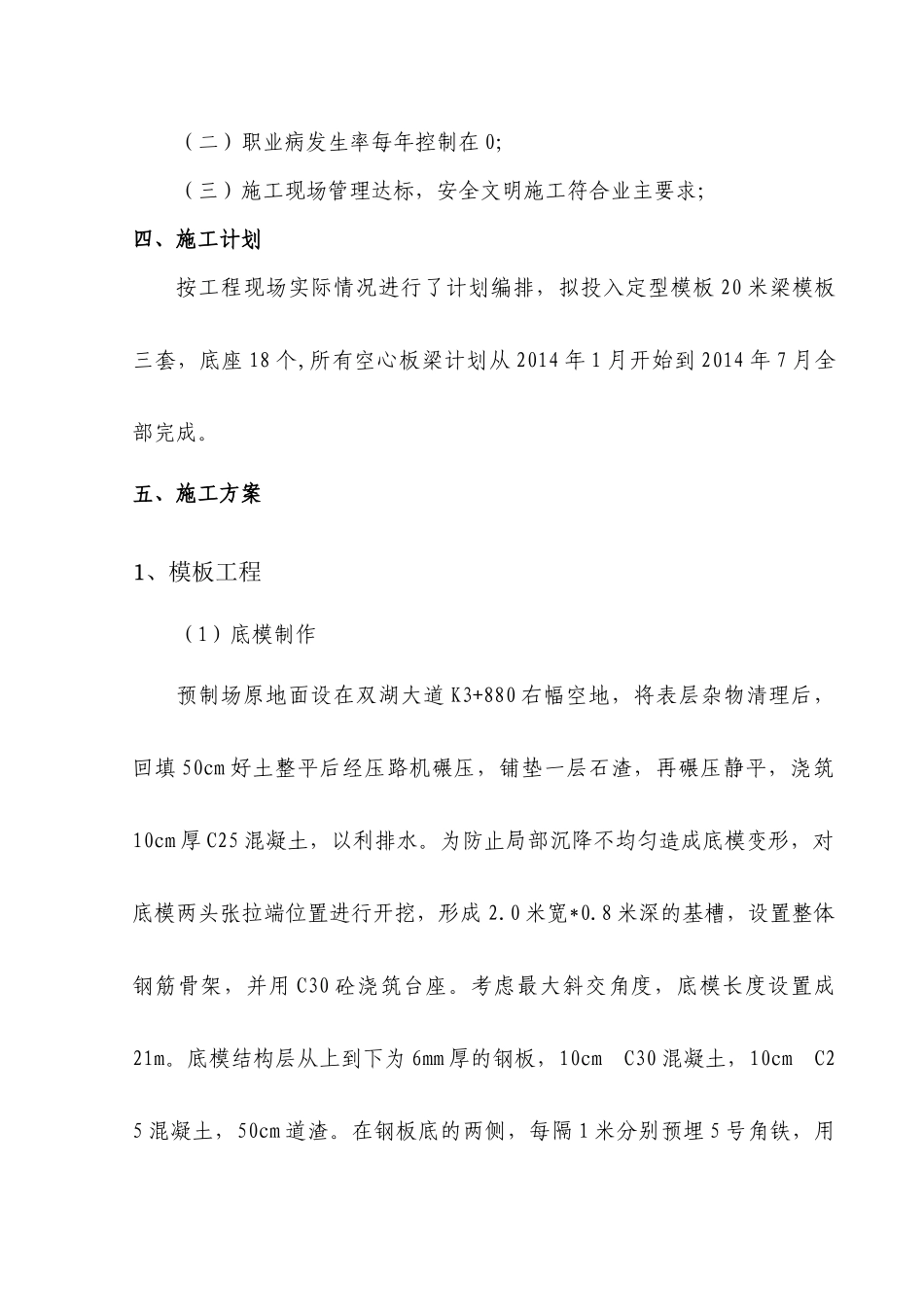

二、编制依据1、《中华人民共和国安全生产法》2、《建筑工程安全生产管理条例》(国务院令第 393 号)3、《生产安全事故告和调查处理条例》(国务院令第 493 号)4、《安全生产许可条例》(国务院令第 397 号)5、《招标文件》;6、梧桐湖新区工程月山大道二号桥施工设计图纸;7、梧桐湖新区工程建设指挥部下发的相关安全施工文件8、梧桐湖新区工程建设监理下发的相关安全施工文件9、其它相关的内部安全生产文件三、安全目标(一)年工伤事故率≤2‰,事故费率≤1‰,事故处理率 100%,杜绝重伤事故;(二)职业病发生率每年控制在 0;(三)施工现场管理达标,安全文明施工符合业主要求;四、施工计划按工程现场实际情况进行了计划编排,拟投入定型模板 20 米梁模板三套,底座 18 个,所有空心板梁计划从 2014 年 1 月开始到 2014 年 7 月全部完成

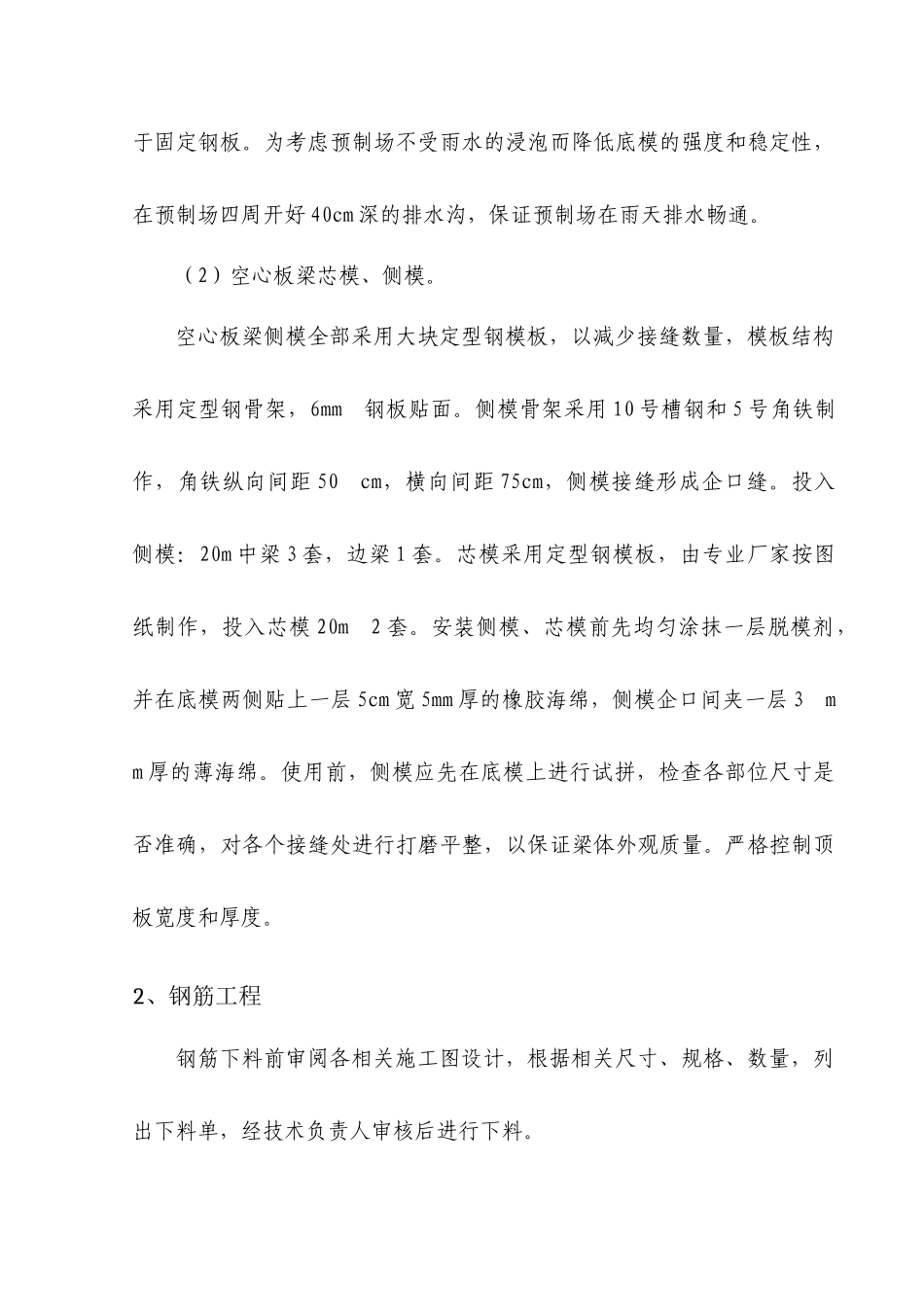

五、施工方案1、模板工程(1)底模制作预制场原地面设在双湖大道 K3+880 右幅空地,将表层杂物清理后,回填 50cm 好土整平后经压路机碾压,铺垫一层石渣,再碾压静平,浇筑10cm 厚 C25 混凝土,以利排水
为防止局部沉降不均匀造成底模变形,对底模两头张拉端位置进行开挖,形成 2
0 米宽*0
8 米深的基槽,设置整体钢筋骨架,并用 C30 砼浇筑台座
考虑最大斜交角度,底模长度设置成21m
底模结构层从上到下为 6mm 厚的钢板,10cm C30 混凝土,10cm C25 混凝土,50cm 道渣
