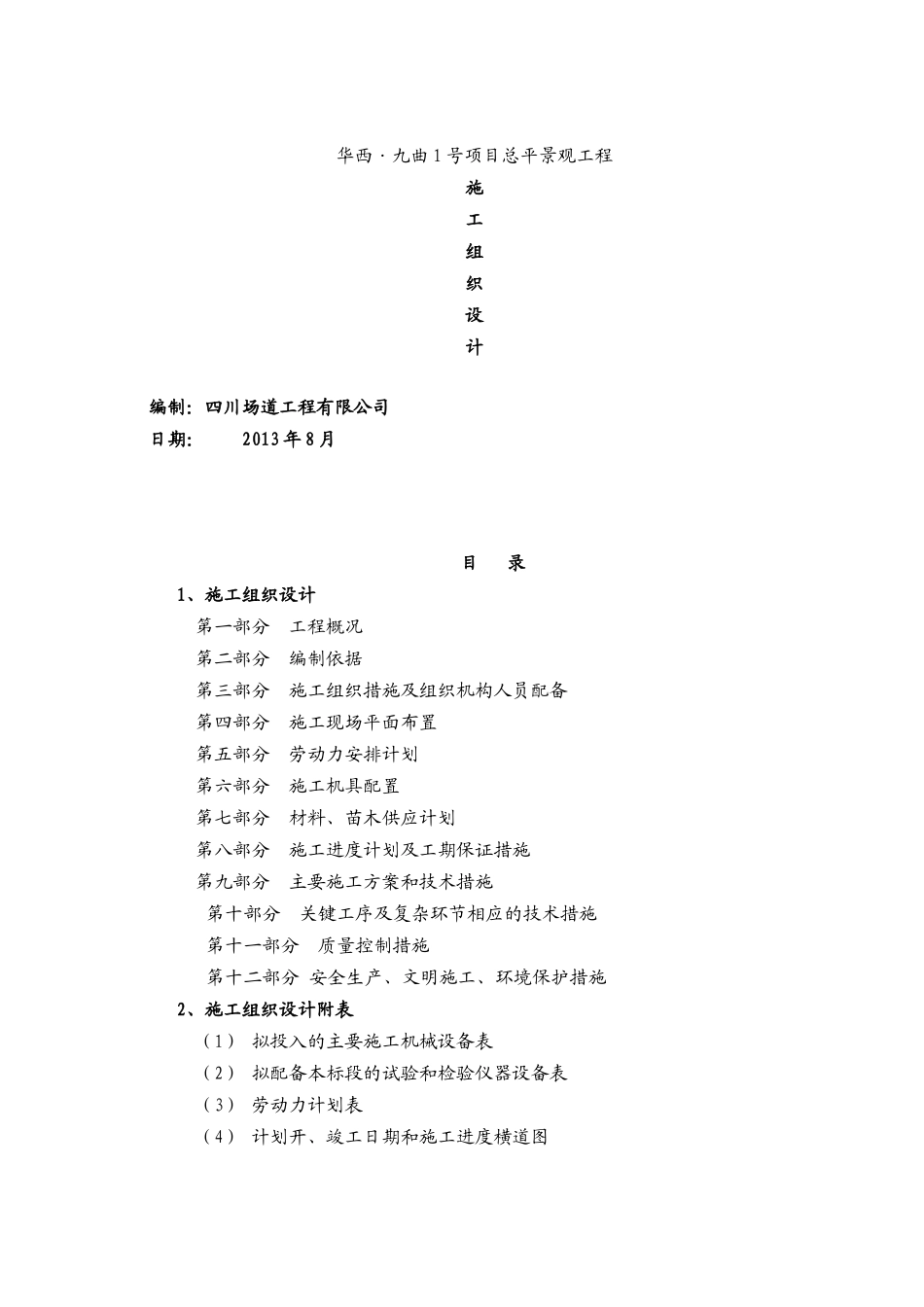

华西·九曲 1 号项目总平景观工程施工组织设计 编制:四川场道工程有限公司日期: 2013 年 8 月 目 录1、施工组织设计第一部分 工程概况第二部分 编制依据第三部分 施工组织措施及组织机构人员配备 第四部分 施工现场平面布置 第五部分 劳动力安排计划 第六部分 施工机具配置 第七部分 材料、苗木供应计划 第八部分 施工进度计划及工期保证措施 第九部分 主要施工方案和技术措施 第十部分 关键工序及复杂环节相应的技术措施 第十一部分 质量控制措施 第十二部分 安全生产、文明施工、环境保护措施2、施工组织设计附表(1) 拟投入的主要施工机械设备表 (2) 拟配备本标段的试验和检验仪器设备表(3) 劳动力计划表 (4) 计划开、竣工日期和施工进度横道图第一部分 工程概况工程名称:华西·九曲 1 号项目总平景观工程工程地点:资阳市周祠区九厂小区工程内容:(1)土石方挖填、沥青道路、景观道路(含商业街道路)、花池、围墙、排水沟、小区配套单体工程(含小区岗亭、垃圾房或堆场、化粪池、景观亭等建构筑物)、生态停车场、景观木平台、景观玻璃栏杆、中心水景及其他水景等施工内容;(2)乔木、灌木、草花、地被植物等软景绿化植物的选型、采购、运输、栽植、支撑、浇水、整形、清理、养护、成活、挖坑、覆土、保墒、种植土回填及造坡(含局部场地土石方挖填)等施工内容;第二部分 编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构人员配备、劳动力组织、施工进度计划控制、机械设备及材料供应计划、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性

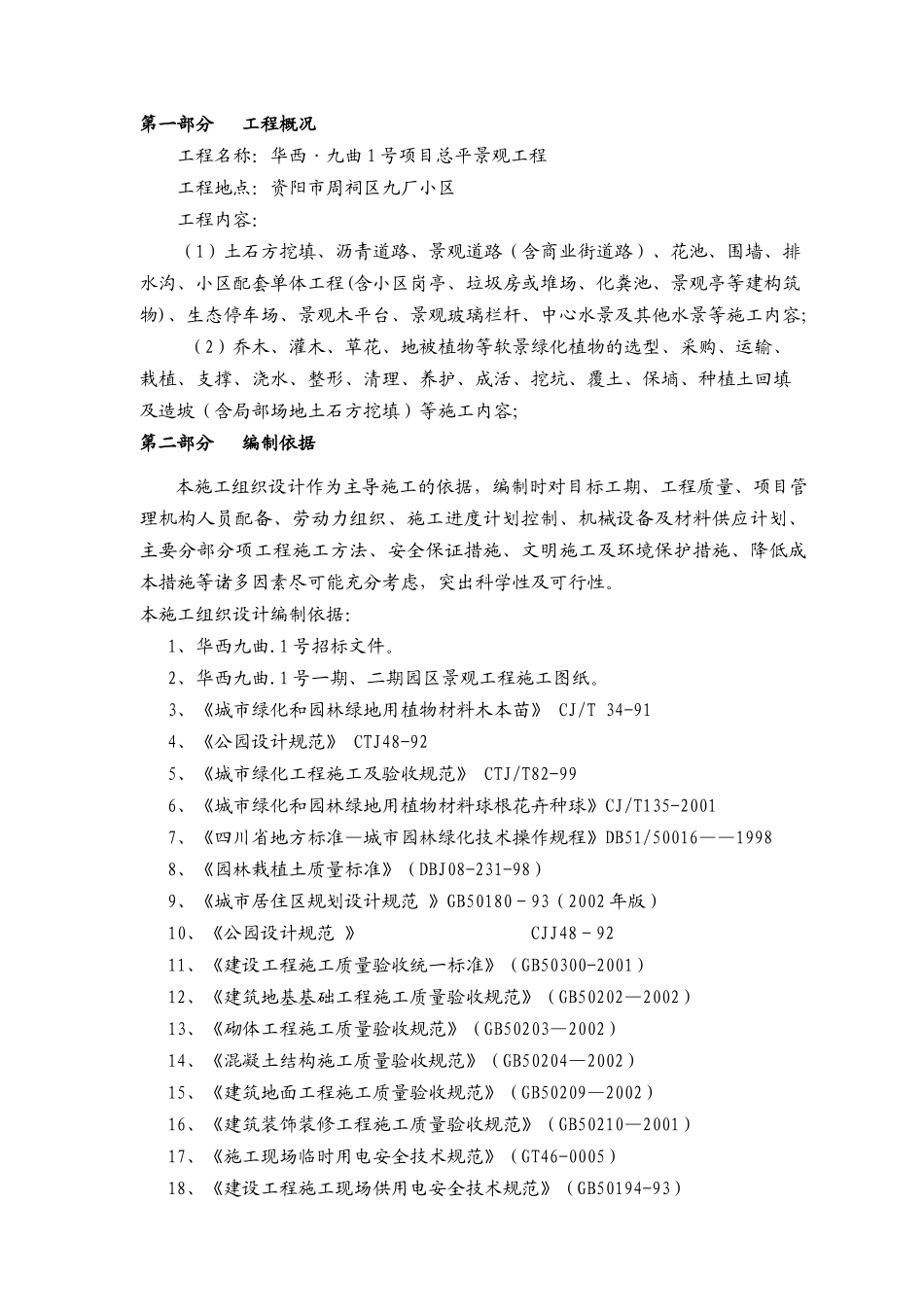

本施工组织设计编制依据:1、华西九曲
1 号招标文件
2、华西九曲
1 号一期、二期园区景观工程施工图纸
3、《城市绿化和园林绿地用植物材料木本苗》 CJ/T 34-
