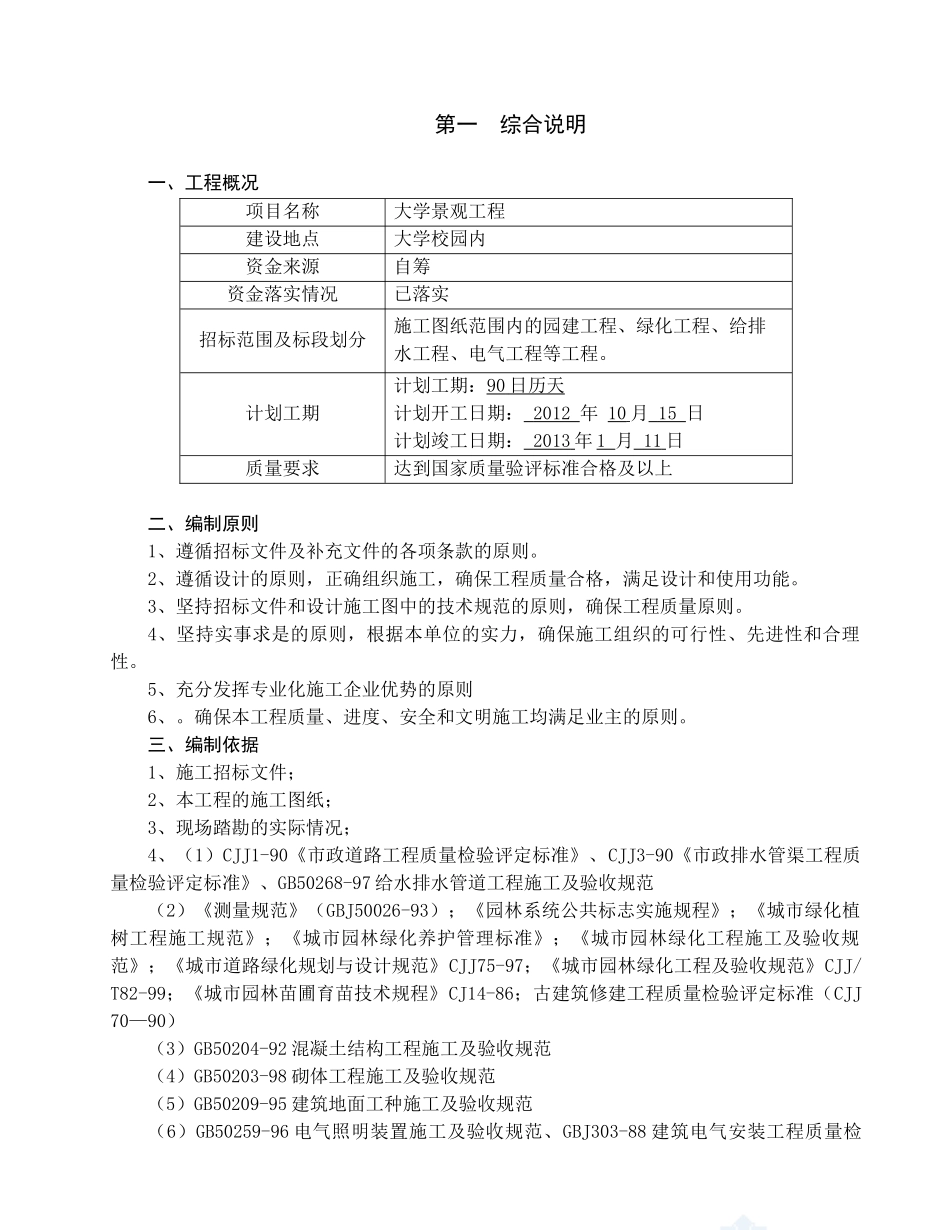

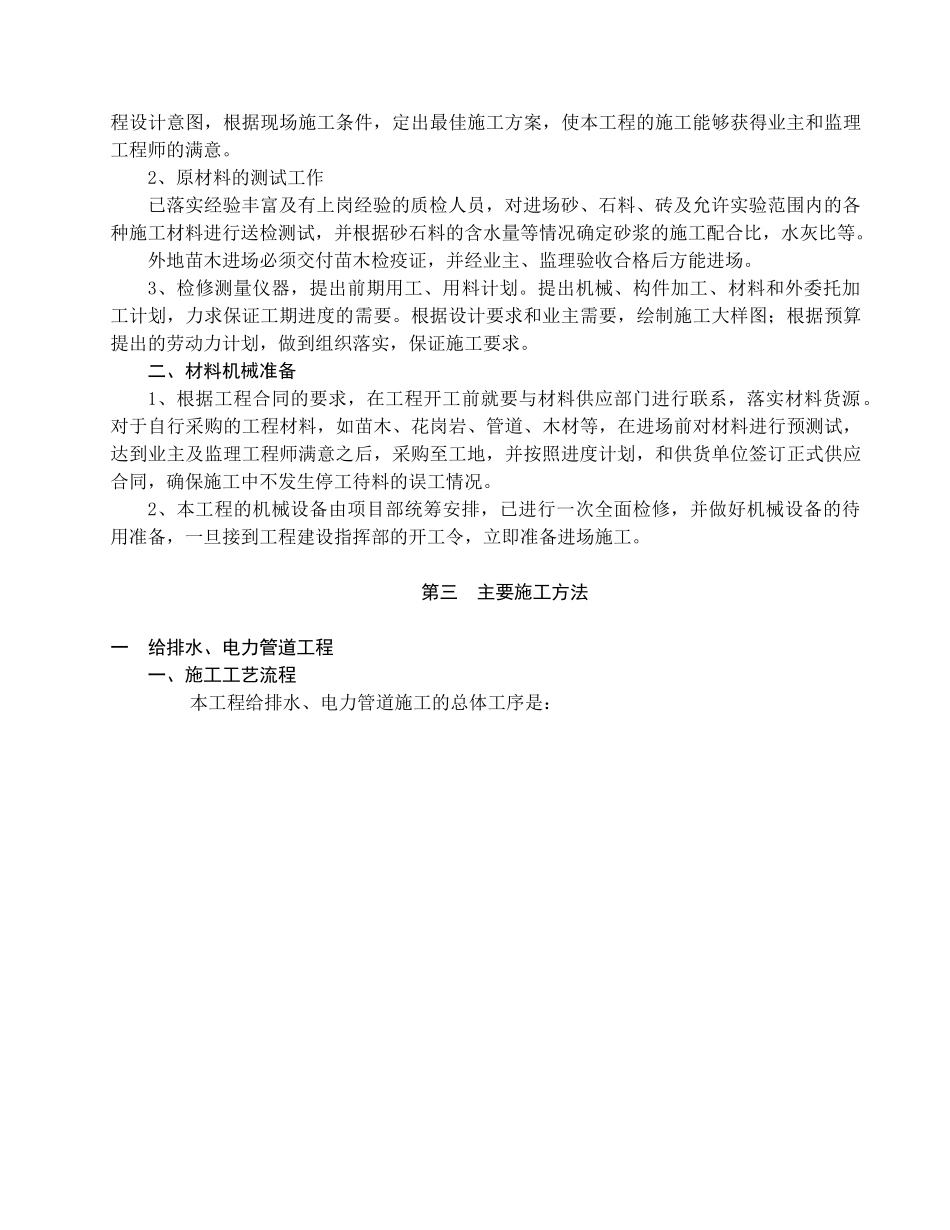

第一 综合说明一、工程概况项目名称大学景观工程建设地点大学校园内资金来源自筹资金落实情况已落实招标范围及标段划分施工图纸范围内的园建工程、绿化工程、给排水工程、电气工程等工程。计划工期计划工期:90 日历天 计划开工日期: 2012 年 10 月 15 日计划竣工日期: 2013 年 1 月 11 日质量要求达到国家质量验评标准合格及以上二、编制原则1、遵循招标文件及补充文件的各项条款的原则。2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。3、坚持招标文件和设计施工图中的技术规范的原则,确保工程质量原则。4、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性。5、充分发挥专业化施工企业优势的原则6、。确保本工程质量、进度、安全和文明施工均满足业主的原则。三、编制依据1、施工招标文件;2、本工程的施工图纸;3、现场踏勘的实际情况;4、(1)CJJ1-90《市政道路工程质量检验评定标准》、CJJ3-90《市政排水管渠工程质量检验评定标准》、GB50268-97 给水排水管道工程施工及验收规范(2)《测量规范》(GBJ50026-93);《园林系统公共标志实施规程》;《城市绿化植树工程施工规范》;《城市园林绿化养护管理标准》;《城市园林绿化工程施工及验收规范》;《城市道路绿化规划与设计规范》CJJ75-97;《城市园林绿化工程及验收规范》CJJ/T82-99;《城市园林苗圃育苗技术规程》CJ14-86;古建筑修建工程质量检验评定标准(CJJ70—90)(3)GB50204-92 混凝土结构工程施工及验收规范(4)GB50203-98 砌体工程施工及验收规范(5)GB50209-95 建筑地面工种施工及验收规范(6)GB50259-96 电气照明装置施工及验收规范、GBJ303-88 建筑电气安装工程质量检验评定标准5、我公司的 ISO9001 质量体系认证程序文件。6、安全生产、文明施工、环境保护等有关规定。第二 施 工 准 备一 施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。在施工进度计划安排方面,采取先深后浅,先下后上,交叉施工作业,加速施工进度。并运用我公司长期积累的地下工程施工技术和经验,加强施工技术措施,强化施工管理,加速施工进度,确保本工程优质按期的完成。本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业。本工程划分园林建筑工程...
