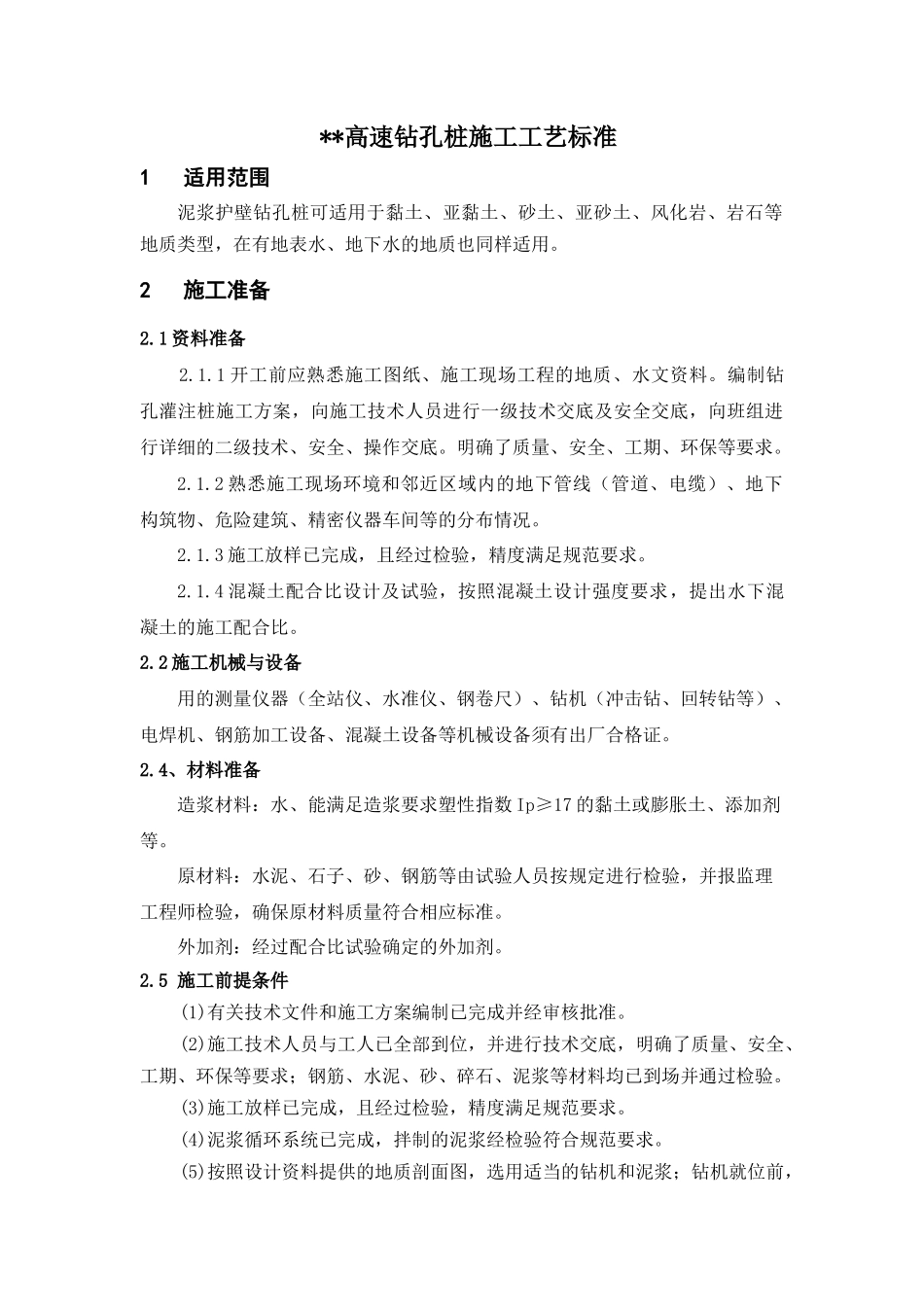

**高速钻孔桩施工工艺标准1 适用范围 泥浆护壁钻孔桩可适用于黏土、亚黏土、砂土、亚砂土、风化岩、岩石等地质类型,在有地表水、地下水的地质也同样适用
2 施工准备2
1 资料准备 2
1 开工前应熟悉施工图纸、施工现场工程的地质、水文资料
编制钻孔灌注桩施工方案,向施工技术人员进行一级技术交底及安全交底,向班组进行详细的二级技术、安全、操作交底
明确了质量、安全、工期、环保等要求
2 熟悉施工现场环境和邻近区域内的地下管线(管道、电缆)、地下构筑物、危险建筑、精密仪器车间等的分布情况
3 施工放样已完成,且经过检验,精度满足规范要求
4 混凝土配合比设计及试验,按照混凝土设计强度要求,提出水下混凝土的施工配合比
2 施工机械与设备用的测量仪器(全站仪、水准仪、钢卷尺)、钻机(冲击钻、回转钻等)、电焊机、钢筋加工设备、混凝土设备等机械设备须有出厂合格证
4、材料准备 造浆材料:水、能满足造浆要求塑性指数 Ip≥17 的黏土或膨胀土、添加剂等
原材料:水泥、石子、砂、钢筋等由试验人员按规定进行检验,并报监理工程师检验,确保原材料质量符合相应标准
外加剂:经过配合比试验确定的外加剂
5 施工前提条件(1)有关技术文件和施工方案编制已完成并经审核批准
(2)施工技术人员与工人已全部到位,并进行技术交底,明确了质量、安全、工期、环保等要求;钢筋、水泥、砂、碎石、泥浆等材料均已到场并通过检验
(3)施工放样已完成,且经过检验,精度满足规范要求
(4)泥浆循环系统已完成,拌制的泥浆经检验符合规范要求

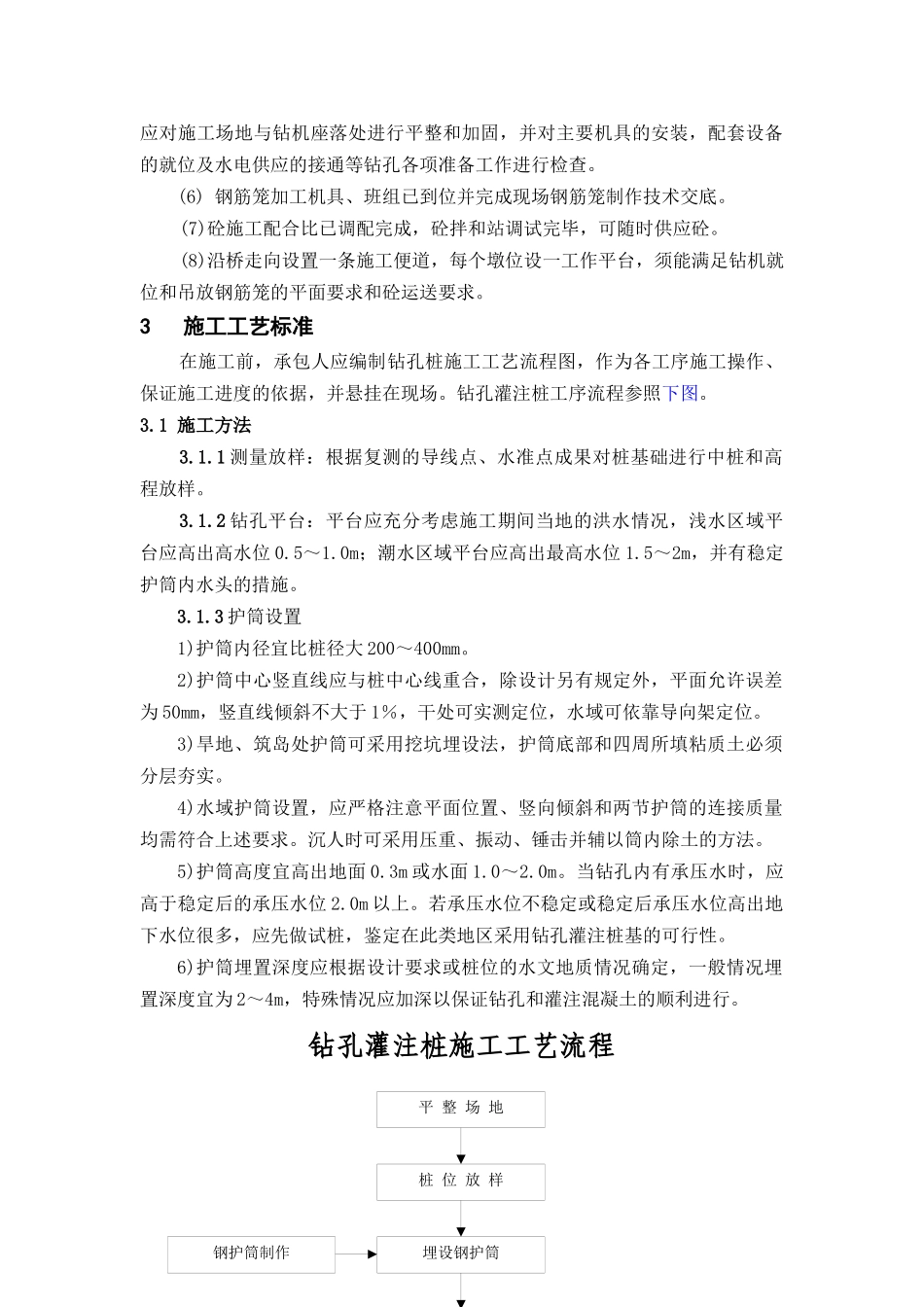

(5)按照设计资料提供的地质剖面图,选用适当的钻机和泥浆;钻机就位前,平 整 场 地桩 位 放 样埋设钢护筒钢护筒制作应对施工场地与钻机座落处进行平整和加固,并对主要机具的安装,配套设备的就位及水电供应的接通等钻孔各项准备工作进行检查
