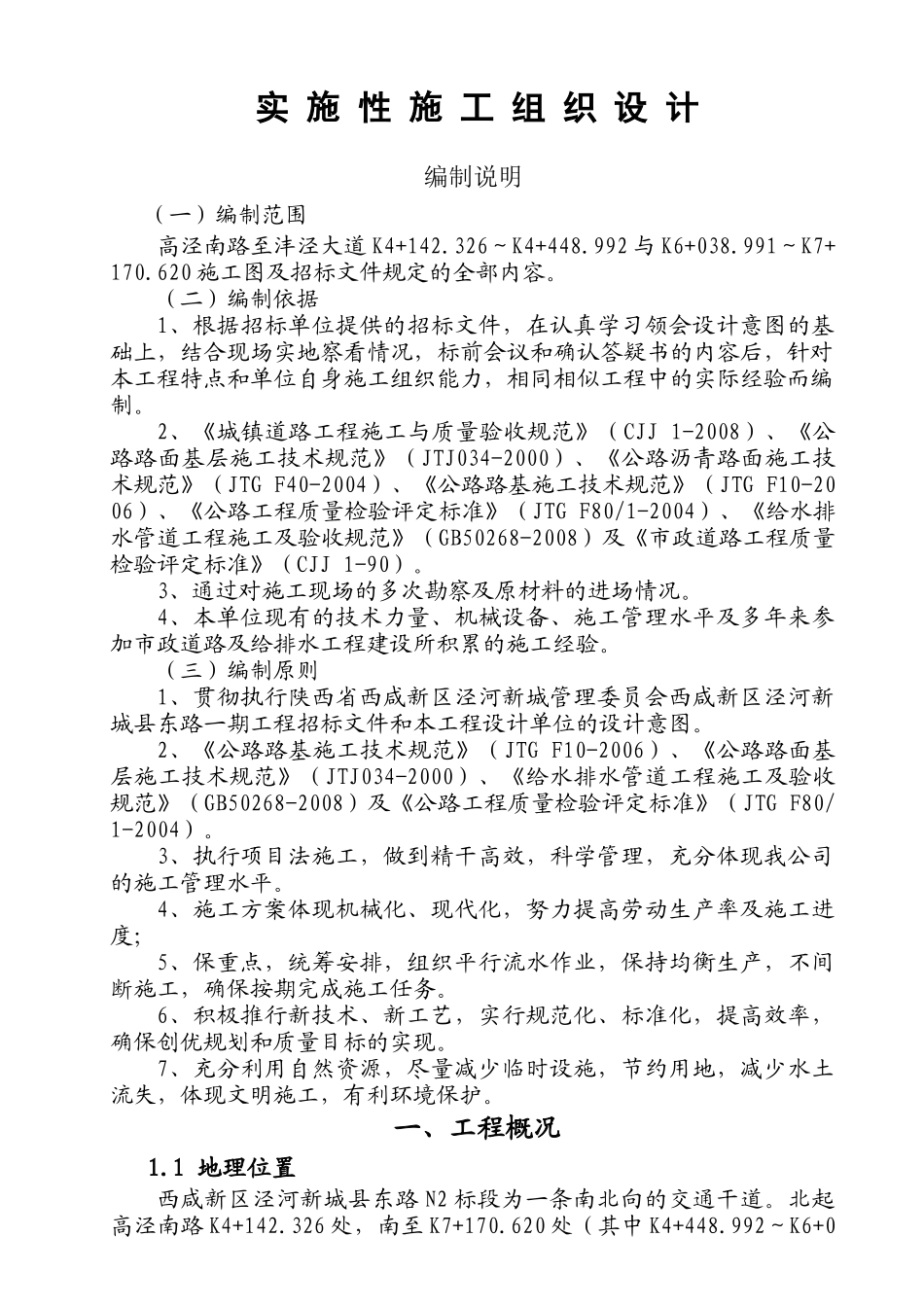

西咸新区泾河新城县东路工程实施性施工组织总设计2 标段陕西基泰集团路桥有限公司二 0 一二年十二月二日实 施 性 施 工 组 织 设 计 编制说明(一)编制范围高泾南路至沣泾大道 K4+142.326~K4+448.992 与 K6+038.991~K7+170.620 施工图及招标文件规定的全部内容。(二)编制依据1、根据招标单位提供的招标文件,在认真学习领会设计意图的基础上,结合现场实地察看情况,标前会议和确认答疑书的内容后,针对本工程特点和单位自身施工组织能力,相同相似工程中的实际经验而编制。2、《城镇道路工程施工与质量验收规范》(CJJ 1-2008)、《公路路面基层施工技术规范》(JTJ034-2000)、《公路沥青路面施工技术规范》(JTG F40-2004)、《公路路基施工技术规范》(JTG F10-2006)、《公路工程质量检验评定标准》(JTG F80/1-2004)、《给水排水管道工程施工及验收规范》(GB50268-2008)及《市政道路工程质量检验评定标准》(CJJ 1-90)。3、通过对施工现场的多次勘察及原材料的进场情况。4、本单位现有的技术力量、机械设备、施工管理水平及多年来参加市政道路及给排水工程建设所积累的施工经验。(三)编制原则1、贯彻执行陕西省西咸新区泾河新城管理委员会西咸新区泾河新城县东路一期工程招标文件和本工程设计单位的设计意图。2、《公路路基施工技术规范》(JTG F10-2006)、《公路路面基层施工技术规范》(JTJ034-2000)、《给水排水管道工程施工及验收规范》(GB50268-2008)及《公路工程质量检验评定标准》(JTG F80/1-2004)。3、执行项目法施工,做到精干高效,科学管理,充分体现我公司的施工管理水平。4、施工方案体现机械化、现代化,努力提高劳动生产率及施工进度;5、保重点,统筹安排,组织平行流水作业,保持均衡生产,不间断施工,确保按期完成施工任务。6、积极推行新技术、新工艺,实行规范化、标准化,提高效率,确保创优规划和质量目标的实现。7、充分利用自然资源,尽量减少临时设施,节约用地,减少水土流失,体现文明施工,有利环境保护。一、工程概况1.1 地理位置西咸新区泾河新城县东路 N2 标段为一条南北向的交通干道。北起高泾南路 K4+142.326 处,南至 K7+170.620 处(其中 K4+448.992~K6+038.991 间为县东路泾河特大桥)道路全长 1438.295 米。道路规划红线宽 60 米,两侧各预留 20 米的绿化带。1.2 设计标准道路等级为城市快速路,计算行车速度 60km/h,道路红线宽 60 米...
