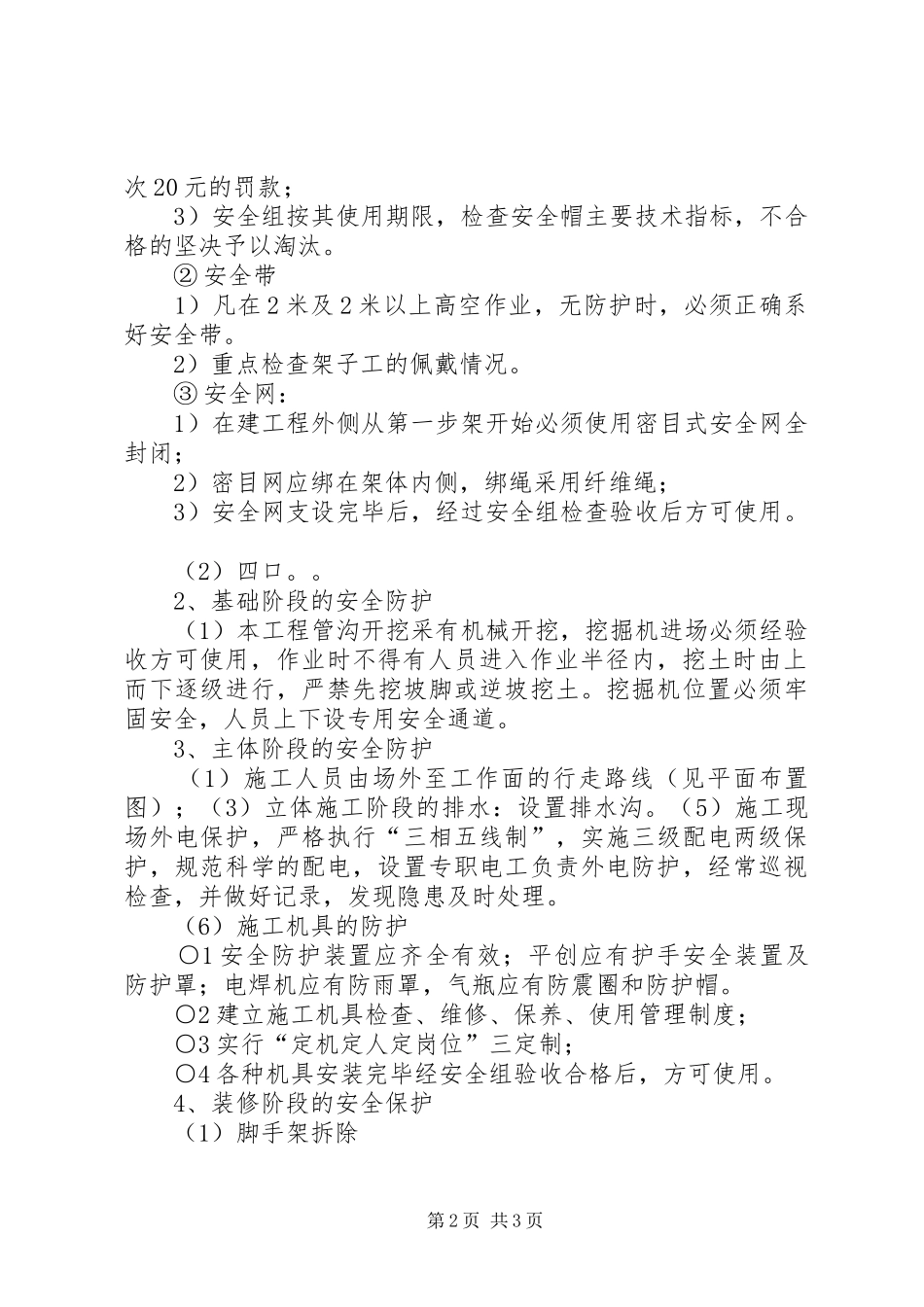

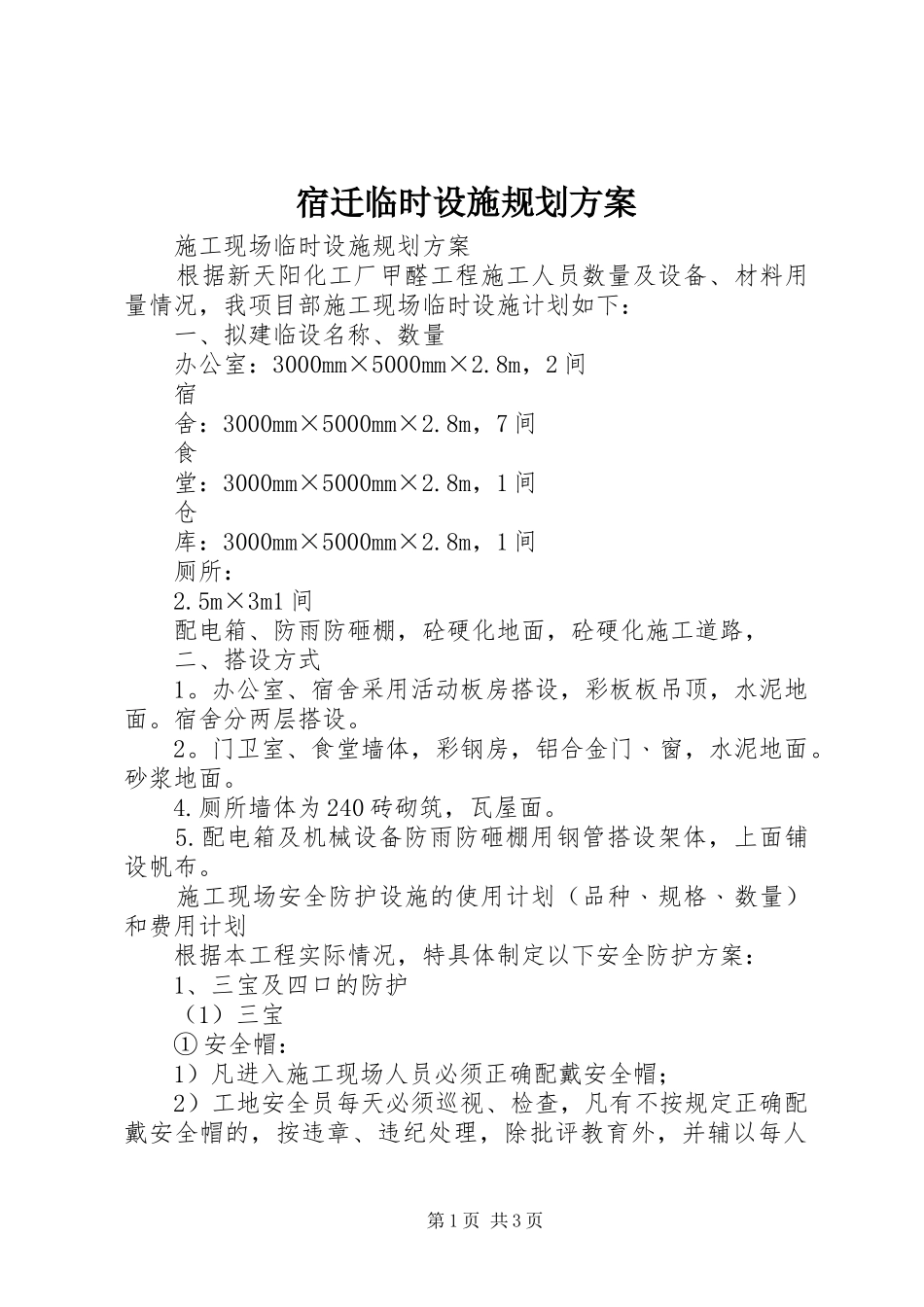

宿迁临时设施规划方案 施工现场临时设施规划方案 根据新天阳化工厂甲醛工程施工人员数量及设备、材料用量情况,我项目部施工现场临时设施计划如下: 一、拟建临设名称、数量 办公室:3000mm×5000mm×2.8m,2 间 宿 舍:3000mm×5000mm×2.8m,7 间 食 堂:3000mm×5000mm×2.8m,1 间 仓 库:3000mm×5000mm×2.8m,1 间 厕所: 2.5m×3m1 间 配电箱、防雨防砸棚,砼硬化地面,砼硬化施工道路, 二、搭设方式 1。办公室、宿舍采用活动板房搭设,彩板板吊顶,水泥地面。宿舍分两层搭设。 2。门卫室、食堂墙体,彩钢房,铝合金门﹑窗,水泥地面。砂浆地面。 4.厕所墙体为 240 砖砌筑,瓦屋面。 5.配电箱及机械设备防雨防砸棚用钢管搭设架体,上面铺设帆布。 施工现场安全防护设施的使用计划(品种﹑规格﹑数量)和费用计划 根据本工程实际情况,特具体制定以下安全防护方案: 1、三宝及四口的防护 (1)三宝 ① 安全帽: 1)凡进入施工现场人员必须正确配戴安全帽; 2)工地安全员每天必须巡视、检查,凡有不按规定正确配戴安全帽的,按违章、违纪处理,除批评教育外,并辅以每人第 1 页 共 3 页次 20 元的罚款; 3)安全组按其使用期限,检查安全帽主要技术指标,不合格的坚决予以淘汰。 ② 安全带 1)凡在 2 米及 2 米以上高空作业,无防护时,必须正确系好安全带。 2)重点检查架子工的佩戴情况。 ③ 安全网: 1)在建工程外侧从第一步架开始必须使用密目式安全网全封闭; 2)密目网应绑在架体内侧,绑绳采用纤维绳; 3)安全网支设完毕后,经过安全组检查验收后方可使用。 (2)四口。。 2、基础阶段的安全防护 (1)本工程管沟开挖采有机械开挖,挖掘机进场必须经验收方可使用,作业时不得有人员进入作业半径内,挖土时由上而下逐级进行,严禁先挖坡脚或逆坡挖土。挖掘机位置必须牢固安全,人员上下设专用安全通道。 3、主体阶段的安全防护 (1)施工人员由场外至工作面的行走路线(见平面布置图);(3)立体施工阶段的排水:设置排水沟。(5)施工现场外电保护,严格执行“三相五线制”,实施三级配电两级保护,规范科学的配电,设置专职电工负责外电防护,经常巡视检查,并做好记录,发现隐患及时处理。 (6)施工机具的防护 ○1 安全防护装置应齐全有效;平创应有护手安全装置及防护罩;电焊机应有防雨罩,气瓶应有防震圈和防护帽。 ○2 建立施工机具检查、维修、保养、...
