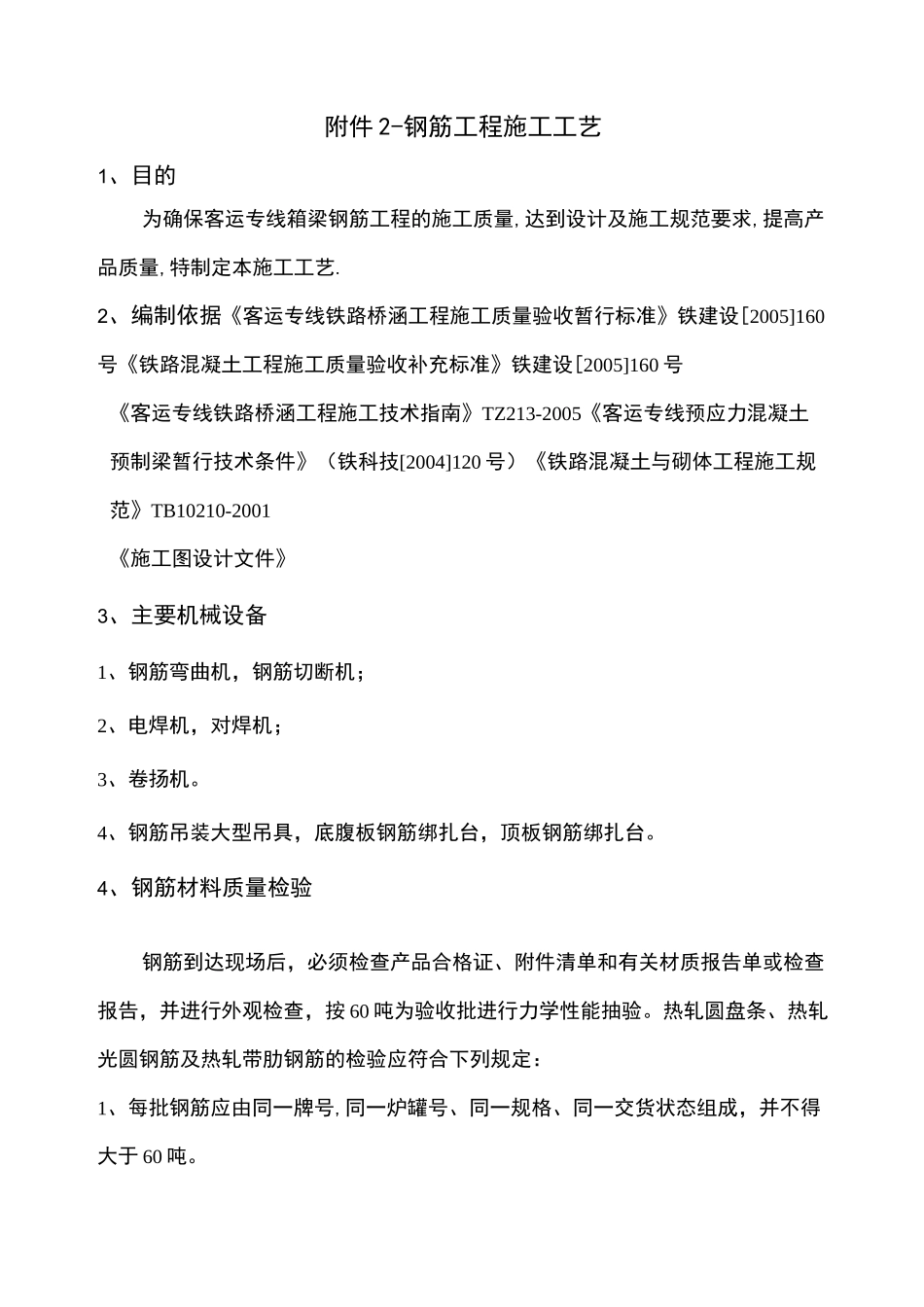

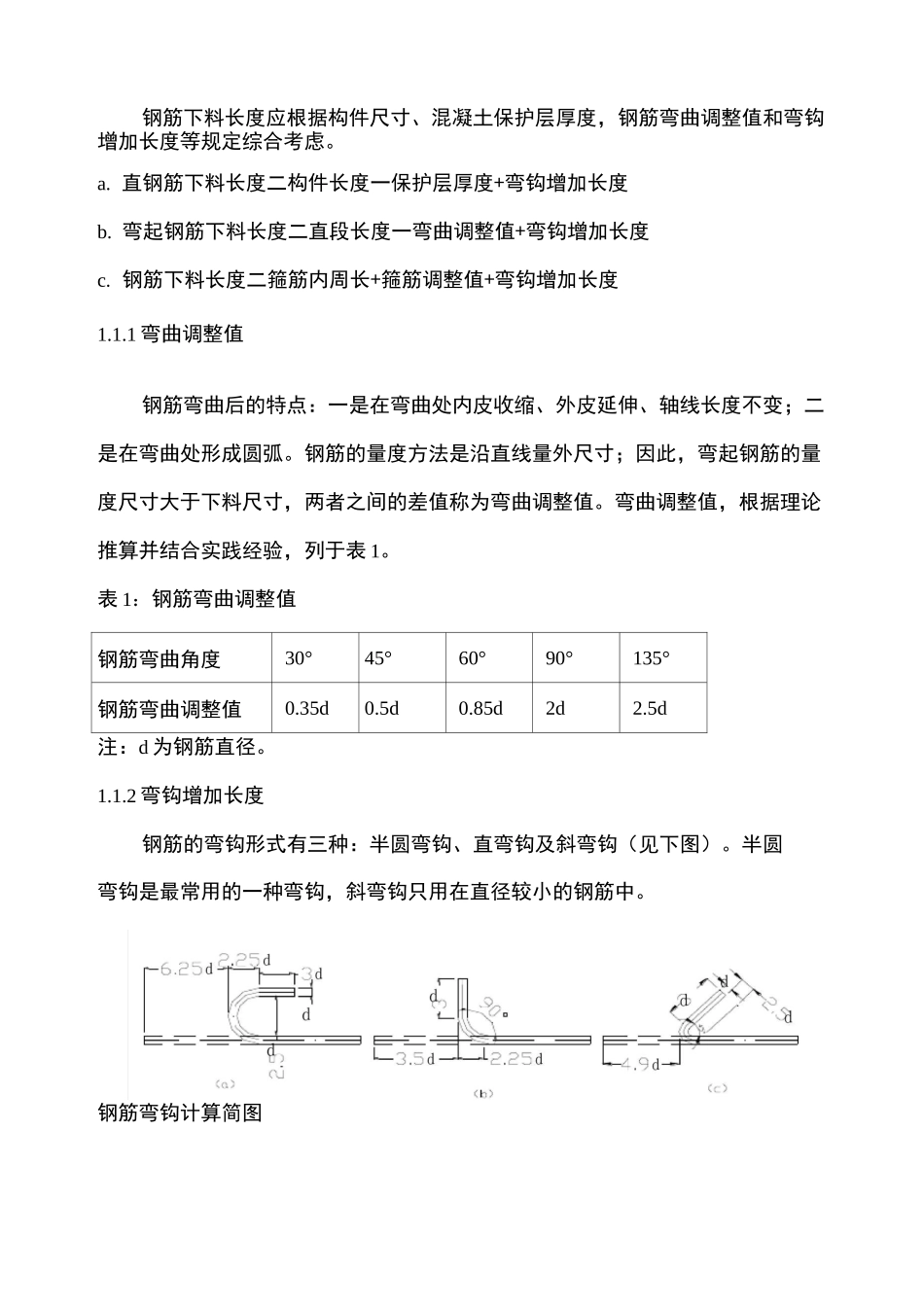

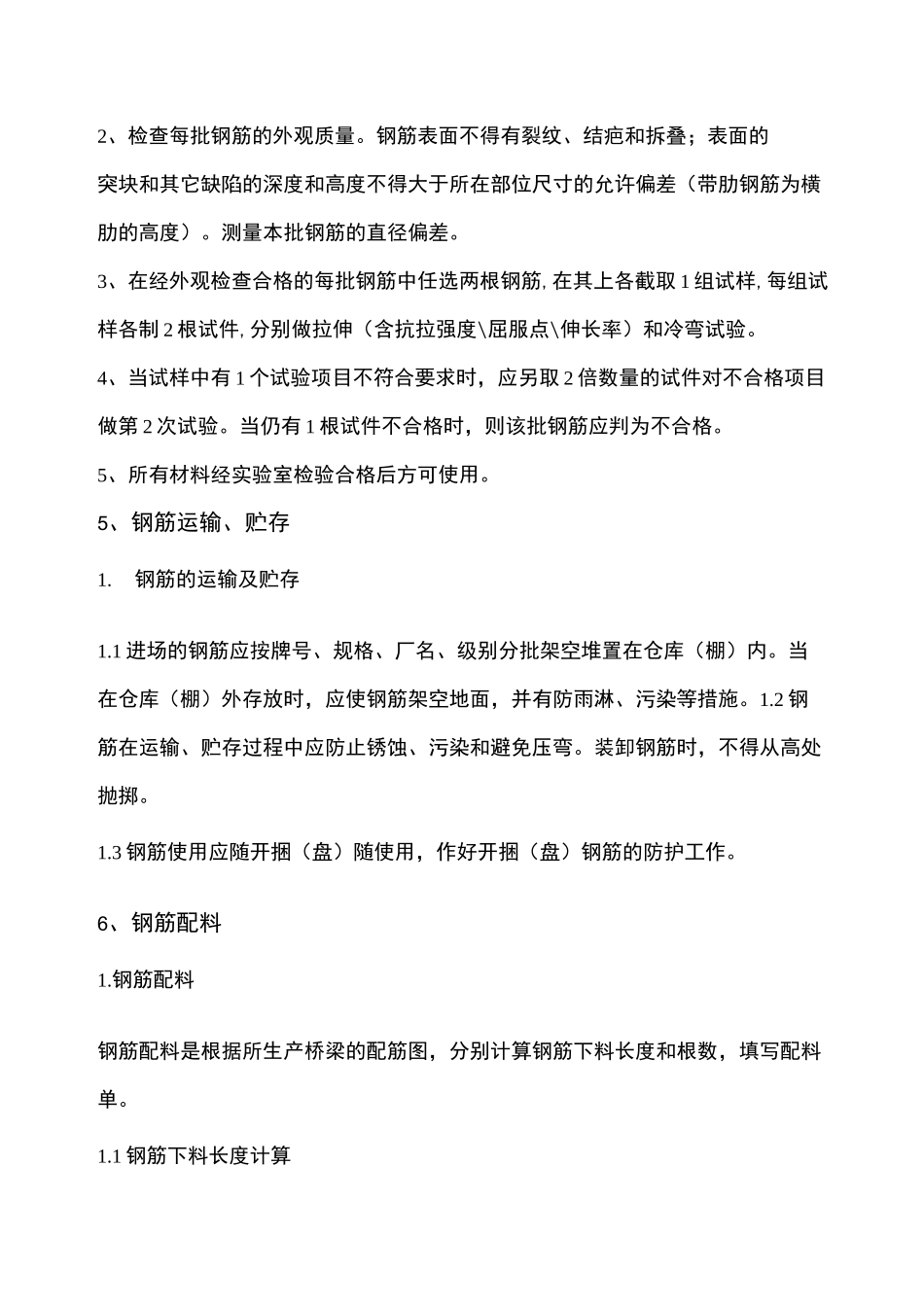

附件 2-钢筋工程施工工艺1、目的为确保客运专线箱梁钢筋工程的施工质量,达到设计及施工规范要求,提高产品质量,特制定本施工工艺.2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设[2005]160号《铁路混凝土工程施工质量验收补充标准》铁建设[2005]160 号《客运专线铁路桥涵工程施工技术指南》TZ213-2005《客运专线预应力混凝土预制梁暂行技术条件》(铁科技[2004]120 号)《铁路混凝土与砌体工程施工规范》TB10210-2001《施工图设计文件》3、主要机械设备1、钢筋弯曲机,钢筋切断机;2、电焊机,对焊机;3、卷扬机。4、钢筋吊装大型吊具,底腹板钢筋绑扎台,顶板钢筋绑扎台。4、钢筋材料质量检验钢筋到达现场后,必须检查产品合格证、附件清单和有关材质报告单或检查报告,并进行外观检查,按 60 吨为验收批进行力学性能抽验。热轧圆盘条、热轧光圆钢筋及热轧带肋钢筋的检验应符合下列规定:1、每批钢筋应由同一牌号,同一炉罐号、同一规格、同一交货状态组成,并不得大于 60 吨。2、检查每批钢筋的外观质量。钢筋表面不得有裂纹、结疤和拆叠;表面的突块和其它缺陷的深度和高度不得大于所在部位尺寸的允许偏差(带肋钢筋为横肋的高度)。测量本批钢筋的直径偏差。3、在经外观检查合格的每批钢筋中任选两根钢筋,在其上各截取 1 组试样,每组试样各制 2 根试件,分别做拉伸(含抗拉强度\屈服点\伸长率)和冷弯试验。4、当试样中有 1 个试验项目不符合要求时,应另取 2 倍数量的试件对不合格项目做第 2 次试验。当仍有 1 根试件不合格时,则该批钢筋应判为不合格。5、所有材料经实验室检验合格后方可使用。5、钢筋运输、贮存1.钢筋的运输及贮存1.1 进场的钢筋应按牌号、规格、厂名、级别分批架空堆置在仓库(棚)内。当在仓库(棚)外存放时,应使钢筋架空地面,并有防雨淋、污染等措施。1.2 钢筋在运输、贮存过程中应防止锈蚀、污染和避免压弯。装卸钢筋时,不得从高处抛掷。1.3 钢筋使用应随开捆(盘)随使用,作好开捆(盘)钢筋的防护工作。6、钢筋配料1.钢筋配料钢筋配料是根据所生产桥梁的配筋图,分别计算钢筋下料长度和根数,填写配料单。1.1 钢筋下料长度计算钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。a. 直钢筋下料长度二构件长度一保护层厚度+弯钩增加长度b. 弯起钢筋下料长度二直段长度一弯曲调整值+弯钩增加长度c. 钢筋下料长度二箍筋内周长+箍...
